如同所有敏捷流程,Scrum 是一種迭代(iterative)且增量(incremental)的軟體開發方法。這兩個詞雖然經常一起使用,但含義不同:
- 增量開發:逐塊建構系統——先完成一部分,再加入下一部分。Alistair Cockburn 稱之為「分階段和排程策略」
- 迭代開發:承認第一次不太可能做對,因此先開發一個初步版本,收集回饋,再開發改進版本
在純粹增量的流程中,我們完整開發一個功能再進入下一個;在純粹迭代的流程中,我們不完美地建構整個系統,再透過多次迭代來改善。Scrum 的 sprint 結合了兩者的優點,消除了單獨使用任一方法的弱點。
本章探討 sprint 的多個面向:每個 sprint 交付可運作軟體的重要性、交付有價值功能、在當前 sprint 為下一個做準備、團隊在 sprint 中協作、維持固定的時間箱,以及不在 sprint 中途改變目標。
每個 Sprint 都交付可運作的軟體(Deliver Working Software Each Sprint)#
每個 sprint 結束時,Scrum 團隊必須產出可運作的軟體——既完整又潛在可交付(potentially shippable)的軟體。這是新 Scrum 團隊必須克服的最大挑戰之一,也是 Agile Manifesto 四大價值之一的體現:「重視可運作的軟體勝過詳盡的文件。」
敏捷方法論強調可運作軟體有三個關鍵原因:
- 可運作的軟體鼓勵回饋:向使用者展示一個功能性的部分產品,比提供一份文件更能引發有品質的回饋。50 頁的產品規格太容易被擱置和忽略
- 可運作的軟體幫助團隊衡量進度:專案最大的風險之一是不知道還剩多少工作。透過強調每個 sprint 交付可運作軟體,團隊避免了讓系統長期停留在未完成狀態
- 可運作的軟體允許提前出貨:在快速變化的競爭環境中,即使功能較少也能提前出貨可能極具價值
定義「潛在可交付」#
團隊應該討論並達成共識,定義一個適合其環境的 definition of done,描述什麼構成潛在可交付的產品增量。每個被帶入 sprint 的 backlog 項目都必須符合這些標準才能被視為完成。
例如,ePlan Services 公司將 done 定義為「已編碼、已測試、已簽入、撰寫良好、已整合、且有自動化測試」。每個項目除了要滿足自身的 conditions of satisfaction 外,還必須符合這個全域性的完成定義。
潛在可交付的準則#
- Potentially shippable means tested(潛在可交付意味著已測試):在 sprint 結束時,新功能應該無 bug,且不應引入舊功能的 bug。特殊測試(如整合測試、效能測試、可用性測試)可以在偶爾的 release sprint 中執行
- Potentially shippable does not necessarily mean cohesive(潛在可交付不一定意味著功能完整):有時一個功能需要跨多個 sprint 才能形成最小可用的功能集。但在此之前的每個 sprint,產品仍應處於潛在可交付狀態
- Potentially shippable means integrated(潛在可交付意味著已整合):在多團隊專案中,done 的定義應包含整合開發流。整合應盡可能在 sprint 期間持續進行
每個 Sprint 都交付有價值的東西(Deliver Something Valuable Each Sprint)#
除了交付可運作的軟體,Scrum 團隊還被要求每個 sprint 交付對使用者或客戶有價值的東西。每個 sprint 的部分工作應產生使用者可見的功能,因為 sprint 工作方式的核心好處之一就是能在每個 sprint 結束時從使用者和客戶那裡獲取回饋。
追蹤子彈(Tracer Bullet)方法#
作者以一個開發房屋搜尋網站的團隊為例。當一個功能太大無法在單一 sprint 完成時,團隊有三種選擇:
- 只做後端搜尋,在 sprint review 展示命令列結果
- 只做使用者介面,使用模擬資料
- 同時做部分後端和前端,展示一個支援 10 個搜尋欄位且功能不完整的應用程式
作者推薦第三種方法——Andy Hunt 和 Dave Thomas 所說的「tracer bullet」(追蹤子彈)。它的價值在於「儘早產出一些真正能給使用者看的東西,觀察我們離目標有多近」。如果必須在前兩種方法中選擇,作者更傾向第一種(後端功能),因為它能真正展示功能可運作,只是還沒有漂亮的介面。
不可見的功能#
並非所有產品都有對終端使用者可見的功能,但每個產品的功能都對某人可見。例如,一個建構共用資料存取層的 component team 的「使用者」是其他四個 feature team 的程式設計師和測試人員。該團隊在 sprint review 中可以展示純技術功能(如資料庫的級聯刪除)。
在當前 Sprint 為下一個做準備(Prepare in This Sprint for the Next)#
撞球式 Sprint#
作者接到一位開發總監的求助電話:她的三個團隊的 sprint planning 各需要三天。問題不在於會議本身,而是撞球式 sprint(billiard ball sprints)——一個 sprint 結束後,下一個立刻開始,但團隊完全沒有準備,不得不花大量時間在 sprint planning 中學習接下來要做什麼。
避免撞球式 sprint 的最佳方式是遵循童子軍準則:做好準備。Ken Schwaber 建議分配約 10% 的團隊時間來為下一個 sprint 做準備。
只拉入能完成的工作#
團隊不應將一個明顯太大而無法完成的 user story 拉入 sprint。太模糊的 stories 也不應被拉入——如果一個 story 還不夠被理解到可以在 sprint 中完成,團隊需要先花時間了解它。
重要的是,被拉入 sprint 的 story 只需要被「充分理解」(sufficiently understood),而非「完全理解」。Product owner 和其他團隊成員仍然會在 sprint 期間協作完善 story 的細節。每個 backlog 項目在被拉入 sprint 時所需的細節程度,是讓它能在一個 sprint 內從 backlog 項目變成可運作、已測試功能的最低必要量。
使用者體驗設計的案例#
以使用者體驗(UX)設計為例:有些 user stories 幾乎不需要 UX 設計(如「查看 About 對話框」),有些則需要大量設計工作(如電子商務網站的訂單取消流程)。對於後者,UX 設計工作可能需要在前一個 sprint 就開始——先進行設計原型和使用者測試,讓團隊在下一個 sprint 開始時有足夠的設計基礎來實作。
在 Sprint 中全程協作(Work Together Throughout the Sprint)#
Steve Jobs 被問到 Apple 如何持續創新偉大產品時,他的回答揭示了 Scrum 團隊應有的深度協作精神:產品不是從一個部門傳到另一個部門,而是所有部門同時、有機地一起工作。
避免按活動分期的 Sprint#
團隊最容易掉入的陷阱之一是在 sprint 內序列式地執行工作——第一週分析、第二週設計、第三週編碼、第四週測試。這種序列方法效率低下:太多閒置等待、太多專業分工、太多交接。
好的 Scrum 團隊會盡量重疊各種活動——分析的同時開始建構、建構的同時開始測試。許多敏捷工程實踐(如自動化單元測試、測試驅動開發)有助於實現這種重疊。
避免按活動分期的 Sprint(Activity-Specific Sprints)#

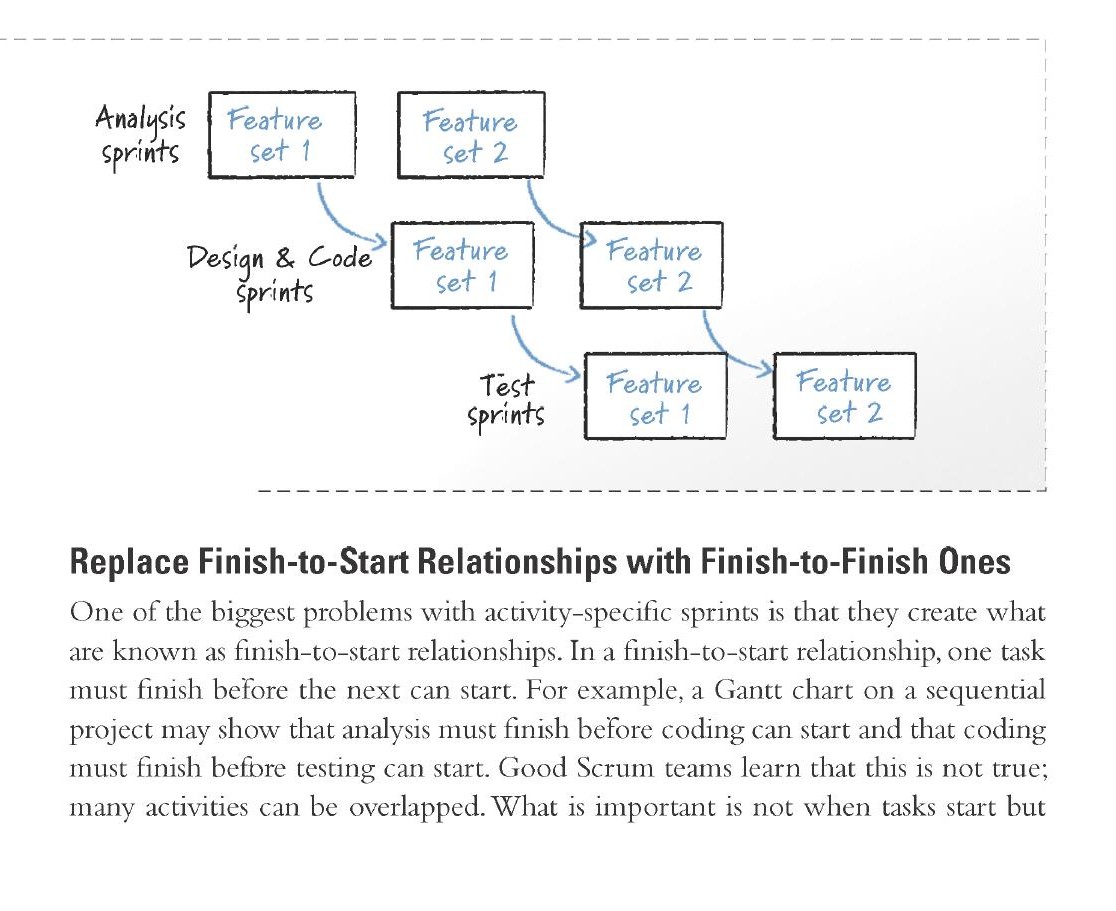

Figure 14.1: Activity-specific sprints are a bad idea
如果團隊未能學會重疊工作,他們可能退而求其次採用 activity-specific sprints——一個 sprint 做分析和設計、下一個 sprint 做編碼、再下一個做測試。這種做法有三個嚴重缺點:
- 增加時程風險:規劃下一個 sprint 的工作量高度依賴上一個 sprint 的工作品質
- 從想法到可運作功能的時間更長:延長了獲取客戶和使用者回饋的時間
- 並未真正解決重疊工作的問題:當所有工作在同一個 sprint 中完成時,團隊以相同的步調前進,成員互相幫助。引入 activity-specific sprints 後,不同子團隊以不同速度推進,工作堆積在某些子團隊前面
以 Finish-to-Finish 取代 Finish-to-Start#
Activity-specific sprints 的最大問題是它們創造了 finish-to-start(完成後開始)的關係。好的 Scrum 團隊學會了重疊活動,使用 finish-to-finish(同時完成)的關係——所有工作在 sprint 結束時同時完成,否則就退回 backlog。
整合使用者體驗設計#

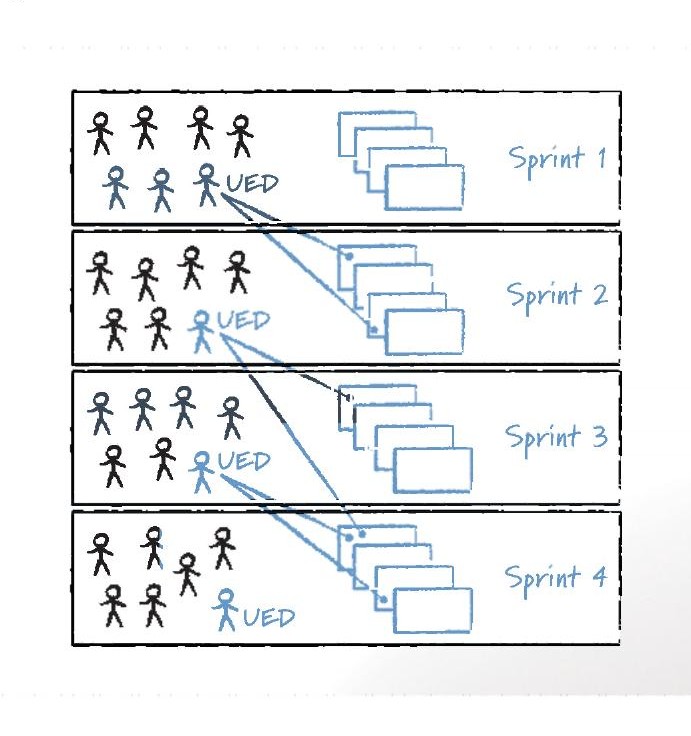

Figure 14.2: User experience designers work on the current sprint but spend some time looking ahead
在傳統管理的專案中,使用者體驗設計(UED)被視為前期活動。但在 Scrum 中,我們希望 UX 設計師與其他團隊成員一起工作。在 sprint 期間,不同成員會在兩個目標之間分配時間:完成當前 sprint 的工作,以及為下一個 sprint 做準備。程式設計師大部分時間用於新增功能,而 UX 設計師可能大部分時間用於了解即將到來的功能——為複雜的 backlog 項目創建詳細設計。但關鍵是,他們也會花時間回應當前 sprint 中正在編碼和測試的設計問題。
Autodesk 的敏捷互動設計師 Desiree Sy 將這種方式稱為 design chunks——將設計拆分為 sprint 大小的塊。這需要練習,但 just-in-time 設計最終會產出更好的設計,因為它縮小了發現可用性問題和修正之間的差距。
架構與資料庫設計#
UX 設計、架構和資料庫設計本質上是同一個問題的不同面向:如何將傳統上在瀑布式流程前期完成的活動整合到迭代式開發中。
作者以架構師 Klaus 的案例說明:Klaus 在開發科學資料工作流產品時,保持對整體架構和設計的全局思考,但利用 sprint 來迭代地解決需要做出的決策。Product owner 在排列優先順序時,會考慮 Klaus 對哪些 stories 應該提前開發以建立堅實基礎的建議。每個 sprint 都交付新的可運作軟體,同時也解決了架構上的不確定性。
保持時間箱的規律性和嚴格性(Keep Timeboxes Regular and Strict)#
固定 Sprint 長度的好處#
作者在早期實踐迭代開發時犯了一個錯誤:不固定 sprint 長度,每次在 sprint planning 時決定這次要跑兩週還是六週。後來他發現固定 sprint 長度有顯著好處:
- 團隊受益於規律的節奏:固定一到四週的節奏幫助團隊建立最適合的工作韻律
- Sprint planning 變得更容易:經過通常兩到五個 sprint,團隊就能學會一個 sprint 可以規劃多少工時的工作
- Release planning 變得更容易:Scrum 團隊透過經驗數據來制定發布計畫,固定 sprint 長度讓 velocity 的衡量更為可靠
- 這是 Richard Feynman 會做的事:費曼厭倦了每天選擇甜點,決定永遠選巧克力冰淇淋。同樣地,在每個 sprint 開始時選擇長度是一種精力浪費
選擇一個在你的環境中運作良好的星期幾來開始 sprint,例如星期五——這樣可以把 sprint review、retrospective 和 planning 都排在同一天。
偶爾偏離固定長度是可以接受的,例如遇到長假期時,兩週 sprint 的團隊可以改跑一個三週的 sprint 來維持大致相同的工作天數。
永遠不要延長 Sprint#
sprint 必須嚴格按時結束。不要在計劃的結束日到達時決定多加幾天來完成工作。即使在一年期專案的第一個 sprint 延長幾天看似無傷大雅,但這傳達了一個危險的訊息:錯過截止日期是可以接受的。
嚴格執行 sprint 截止日意味著團隊偶爾需要放棄在 sprint 中計劃完成但未完成的工作。當有跡象顯示並非所有計劃的工作都能完成時,product owner 應盡早與團隊討論,決定哪些工作應該完成、哪些應該放棄。
不要改變目標(Don’t Change the Goal)#
Scrum 對變更採取雙管齊下的策略:sprint 內部不允許變更——團隊承諾一組工作並期望在 sprint 期間保持不變;但 sprint 外部,整個世界可能在變化。
為什麼要反對中途變更#
Scrum 對中途變更的強硬立場看似有害專案成功——畢竟有時候變更確實很重要。但作者建議至少初期採取強硬立場,因為:
- 如果 product owner 發現了必須立即處理的新需求,Scrum 的做法是宣布 abnormal termination(異常終止),然後立即規劃一個新的 sprint。這提高了變更的可見性和成本意識
- 更常見的情況是像 Janis 的案例:她在 sprint 第七天突然想到更好的搜尋畫面設計。團隊面臨選擇——取消當前 sprint 重新開始,或繼續完成當前工作。Scrum 幫助團隊從正確的角度思考:是「夠好的搜尋畫面加上額外七天的其他功能」比較好,還是「更好的搜尋畫面但少七天的功能」比較好?最終團隊決定先完成當前工作,九個月後才實作改進版
打破重新導向團隊的習慣#
許多組織已經養成了不斷重新導向開發團隊的習慣。團隊被打斷往往不是因為 product owner 發現了緊急的客戶需求,而是因為 product owner 或利害關係人沒有提前思考。
作者分享了一個 B2B 公司的案例:業務每次簽約都需要開發團隊花 5-10 小時新增合作夥伴。作者與業務溝通後約定,只有在 sprint 開始前已簽約的合作夥伴才會被處理。業務不但沒有反對,反而告訴作者這是一個賣點——合作夥伴的上線時間現在與 sprint 週期綁定,有明確的時程表。
之後放寬強硬立場#
作者通常建議 Scrum 團隊初期採取反對中途變更的強硬立場。這不是因為要盲目遵守 Scrum 規則,而是要幫助組織中的其他人認識到重新導向團隊是有成本的。當組織不再把每個新需求都視為值得中途變更的緊急事件時,就可以適度放寬。
客戶真正想要的往往是可預測性。大多數客戶理解非關鍵的 bug 不能立即修復。當你能告訴他們「我們每兩週發布一次系統修補,你的問題會在兩週後的那次修補中解決」時,他們通常能接受——因為他們過去從未從軟體開發組織獲得這種程度的可預測性。
獲取回饋、學習並調適(Get Feedback, Learn, and Adapt)#
每個 sprint 可以被視為一次實驗。Product owner 和團隊在 sprint 開始時會面,識別能執行的最有價值的實驗。實驗涉及以可運作軟體的形式創造一定量的新功能,這個新增量被要求達到潛在可交付的標準,以便最大化實驗的回饋。在 sprint 結束時,實驗被評估,團隊整體從中學習。
學習的內容包含兩個面向:
- 關於產品:使用者喜歡什麼?不喜歡什麼?覺得什麼令人困惑?接下來想要什麼?新增量讓他們想到了什麼之前沒想到的功能?
- 關於 Scrum 流程本身:一個 sprint 能完成多少工作?什麼阻礙了我們?什麼可以幫助我們加速?我們每個 sprint 都有達到「done」的軟體嗎?
這些學習之所以有價值,正是因為 Scrum 既是迭代的又是增量的。Product owner、團隊和 ScrumMaster 能夠回頭改進之前部分完成但可運作的實作:為資料搜尋畫面增加更多欄位、將使用者介面從「可接受」提升到「優秀」、在最重要的系統部分調校效能。計畫被更新,工作被重新排序,一切都基於對團隊能在期限內完成多少工作的更好理解。
迭代與增量開發的核心在於:產生回饋、從中學習、然後調適我們正在建造什麼以及如何建造。Sprint 為團隊提供了實現這一切的機制。
