Increments 與 iterations 是基礎觀念,你身為 HoP 早就熟了。但資淺 PM 常搞混這兩件事,你要有能力解釋、畫給他們看、coach 他們。
核心區分:
- Increment(漸進):加上新功能,讓產品範圍變大。像是一個一個越來越大的同心圓——1、2、3……每次交付都把功能的邊界往外推,產生新的 A、B、C 領域。
- Iteration(迭代):改良既有功能——1 → 1.1 → 1.2,4 → 4.1……不是加新東西,而是把已交付的部分做得更好。

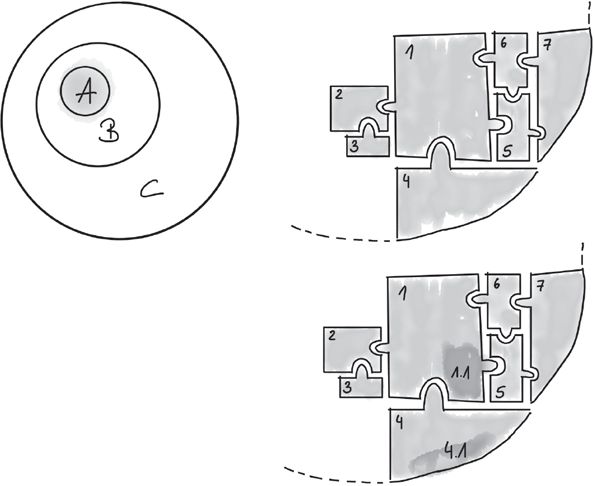

Figure 22-1: Increment (adding) and iteration (improving)
Zero to one phase(又叫 phase zero)指產品還沒上市前的階段。新創或大公司開闢全新業務線時特別常見。這階段挑戰很大——每個 increment 多大、要幾次 iteration 都要想——但也給了創意解法發揮的空間。
為什麼要漸進與迭代?#
要能幫 PM 回答這個問題,他們才會懂得用這兩個概念做優先排序與決策。三個主要理由:
1. 盡早出貨才能開始學習#
一旦拿到真實使用者回饋、觀察到真實行為,學習量會暴增。但前提是你出的東西夠大到有用——使用者用不動,你也觀察不到行為。要回答的問題像:
- 使用者會買嗎?
- 買了之後有在用嗎?還是買了就忘?
- 怎麼改能讓它更吸引人、更被使用、提供更多價值?
2. 讓開發團隊日子好過#
一個大功能悶頭開發好幾個月,會變超複雜。越頻繁釋出越好,能做到 continuous delivery 更棒。好處:
- 更少 merge conflict
- QA 更容易測試
- 更少非預期的 side effect
3. 盡早產生商業影響#
做產品的終點是賺錢。第一版 iteration 不會賺大錢(也不該以此為目標),但你要驗證有沒有人真的願意付錢。找到願意付錢的早期採用者,還能縮短 time to market。
總結:你要的是小、簡單、可出貨的東西,能替使用者創造價值、替團隊創造學習、並帶來商業影響(Figure 22-2)。

Figure 22-2: A small, simple, shippable product that generates value, learnings, and business impact
MVP 術語的混亂#
小、簡單、可出貨且能帶來這三種效果的東西,常被稱為 MVP——但 MVP 在產業裡被定義為一堆東西:
- minimum viable product
- minimum valuable product
- minimum viable prototype
- minimum viable platform
- ……
Eric Ries(The Lean Startup)的定義最通用:minimum viable product——讓團隊以最小投入取得最大「可驗證學習」的新產品版本。對多數組織這夠用。
Henrik Kniberg 的三段式(Figure 22-3)#
作者偏好的替代說法,分三輪:
- Earliest testable product:很粗糙的 prototype,測試想法與假設
- Earliest usable product:可交付基本功能的真正軟體產品
- Earliest lovable product:完整、讓人愛上的產品

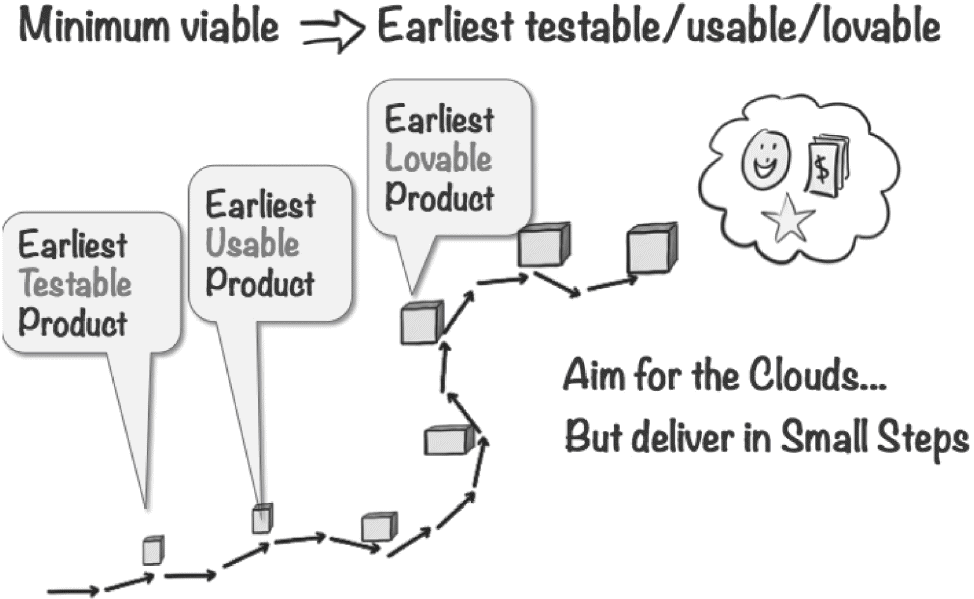

Figure 22-3: Henrik Kniberg's approach to MVP
別被術語戰爭綁住。挑一個貼合你組織的定義、解釋給團隊聽、然後統一使用就好。
Help Your PMs Sort It Out#
概念解釋完,PM 常常還是茫然。作者的 coach 流程:
- 先讓他們搞懂軟體裡的使用者流程
- 用「漸進」切 planning
- 反覆問:「這個早期版本真的能讓使用者取得價值嗎?能真的用、真的測嗎?」
焦點永遠是:讓使用者實際體驗到你承諾的價值的那一刻。
範例:Job Board#
雙邊都有「價值遞進」的階梯:
- HR manager:能貼職缺 → 收到應徵 → 找到完美人選
- Job seeker:能找工作 → 能投履歷 → 拿到夢幻工作
起點可能只是「建幾個工作、列成 list」。下一步加搜尋。一步步疊,直到產品真的能讓兩邊達成終極目標。
兩個對立原則:省略 vs. 完整#
設計 increment 時要同時守住兩個張力:
The Art of Omission(省略的藝術)#
- 哪些是不可談判的?(例如要收錢,第一版就得有足夠價值)
- 這個現在需要做嗎?會帶來學習或使用者價值嗎?(HR 愛看 stats——但第一版要嗎?)
- 要 Create / Read / Update / Delete 都做嗎?(貼完職缺但不能編輯——刪掉重建也許短期可接受)
- 要自動化嗎?還是前期靠人工做就好?(發票可以先由一群 intern 手開)
- 能醜、粗糙嗎?(後台、資料追蹤介面可以)
- 需要 scale 嗎?現在就要嗎?
The Art of Completeness(完整的藝術)#
- 使用者能達到目標嗎?(貼職缺 vs. 收到應徵是兩回事)
- 客服支援必須可行
- 學習必須可行(埋好追蹤)
- 我們有先處理最大、最複雜、最高風險的問題嗎?
兩個原則缺一不可:產品對使用者要看起來夠完整、夠有用,但除此之外的東西——凡不是第一輪學習絕對必要的——全部先拿掉。
視覺化的幾種方式#
Whiteboard 切分(Figure 22-4)#

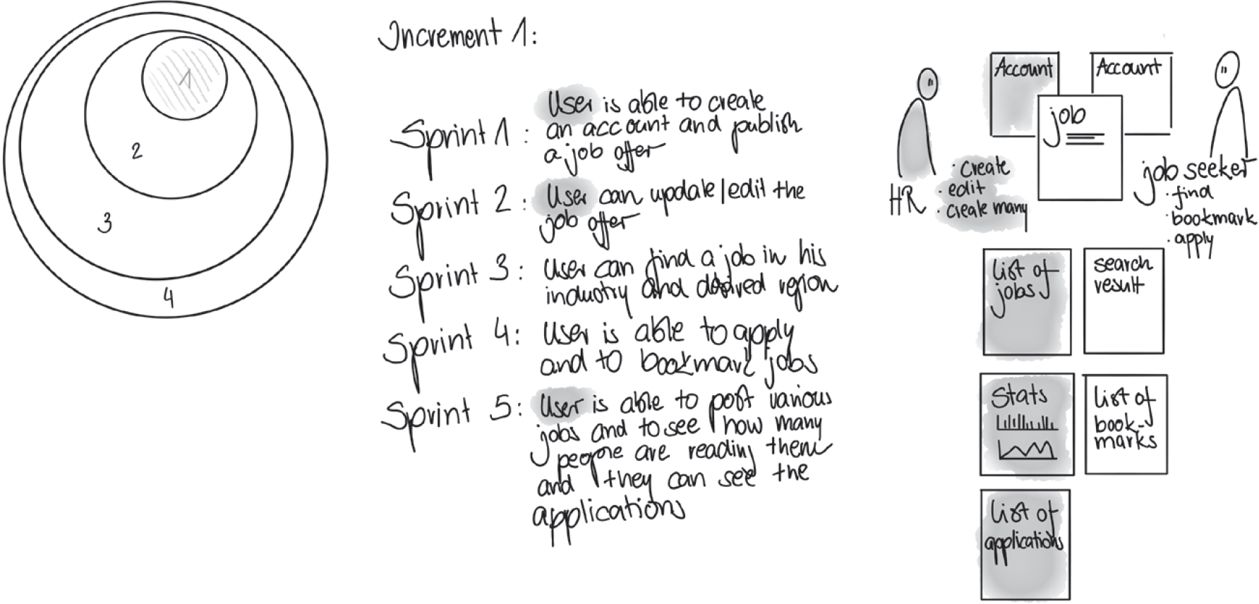

和 PM 一起在白板上切 zero-to-one 的 increment——連每個 sprint 大概分配什麼都先畫一版草稿。Sprint 分配最終要 PM 和團隊決定,但一份 first draft 能讓大家看同一張紙說話。

Figure 22-4: Visualizing increments for a job board product
洋蔥圖 / 金字塔 / Flow(Figure 22-5)#
- 洋蔥:每一層是功能範圍的擴張
- 金字塔:層層堆疊顯示成長
- Flow:沿使用者流程標出增長點

Figure 22-5: Drawing increments and iterations
Story Map(Figure 22-6)#
Jeff Patton 推廣的做法。用色彩編碼的卡片或便利貼貼牆,直接告訴團隊產品往哪裡長、接下來三個 iteration 是什麼。

Figure 22-6: A story map indicating the next three product iterations
Iteration 的典型演進#
Iteration 通常依以下順序走:
- 1.1 修 bug / 小瑕疵
- 優化效能
- 檢視商業價值:功能真的有帶來該有的商業效益嗎?
- 看 happiness、engagement、adoption 等使用資料
- 砍掉沒價值的——拿掉期待落空的功能
- Facelift 留下的——重做 UI/UX 讓它更好
- Sunsetting(退場)——產品完成使命、沒人在用;先藏起來,再埋掉,最後關掉
退場也是一種 iteration。產品有生命週期,懂得結束和懂得開始一樣重要。
Telling the Story#
PM 選定路線後,還要把故事說給開發團隊、stakeholders、高層聽。資淺 PM 第一次做這件事會卡住——你要陪他們組故事、陪他們排練,不要丟著他們自己硬上。
產品傳教與說故事是下一章(Chapter 23)的主題——這是 HoP 必須主動示範、反覆練習的能力。
