同樣的問題,不同專業背景的人會看見不同的解決方案——這就是「專業化的詛咒(curse of specialization)」。LEAN sprint 是把整個團隊對齊到同一個約束、並系統化產生與測試多元構想的工具。

創新者偏誤的另一面#

在前一章 Lean Canvas 案例中,面對「啟動率太低」這個同一問題:

  • 工程師想加更多功能。
  • 設計師想改善易用性。
  • 行銷想優化登陸頁、買廣告。

「提出新問題、看見新可能、從新角度看舊問題,需要創造性的想像。」——Albert Einstein

每個人帶著自己的專業偏誤看問題並非錯——錯的是限縮了點子的多樣性。要達成突破,你需要不斷接入更大的點子來源。

好點子可以來自任何地方。問題在好點子稀少,且早期跟壞點子難以分辨。所以你需要一套既能廣泛蒐集點子又能快速分辨好壞的流程。

這個流程,就是 LEAN sprint。

LEAN Sprint 是什麼?#

創業者真正的工作:透過一系列對話,有系統地降低商業模式的風險

LEAN sprint 是一個時間箱化的迭代週期,用來蒐集、排序、測試「打破約束、提升客戶吞吐量」的新點子——把 GO LEAN 框架落地到團隊。

時間箱長度依產品階段與團隊規模而定,建議從兩週開始。一個典型的兩週衝刺包含:

  • 衝刺前會議(presprint):對齊約束。
  • 衝刺規劃會議(sprint planning):選定要測試的提案與實驗。
  • 每日站立會議(daily stand-up):協調任務。
  • 衝刺評審會議(sprint review):分享結果、決定下一步。

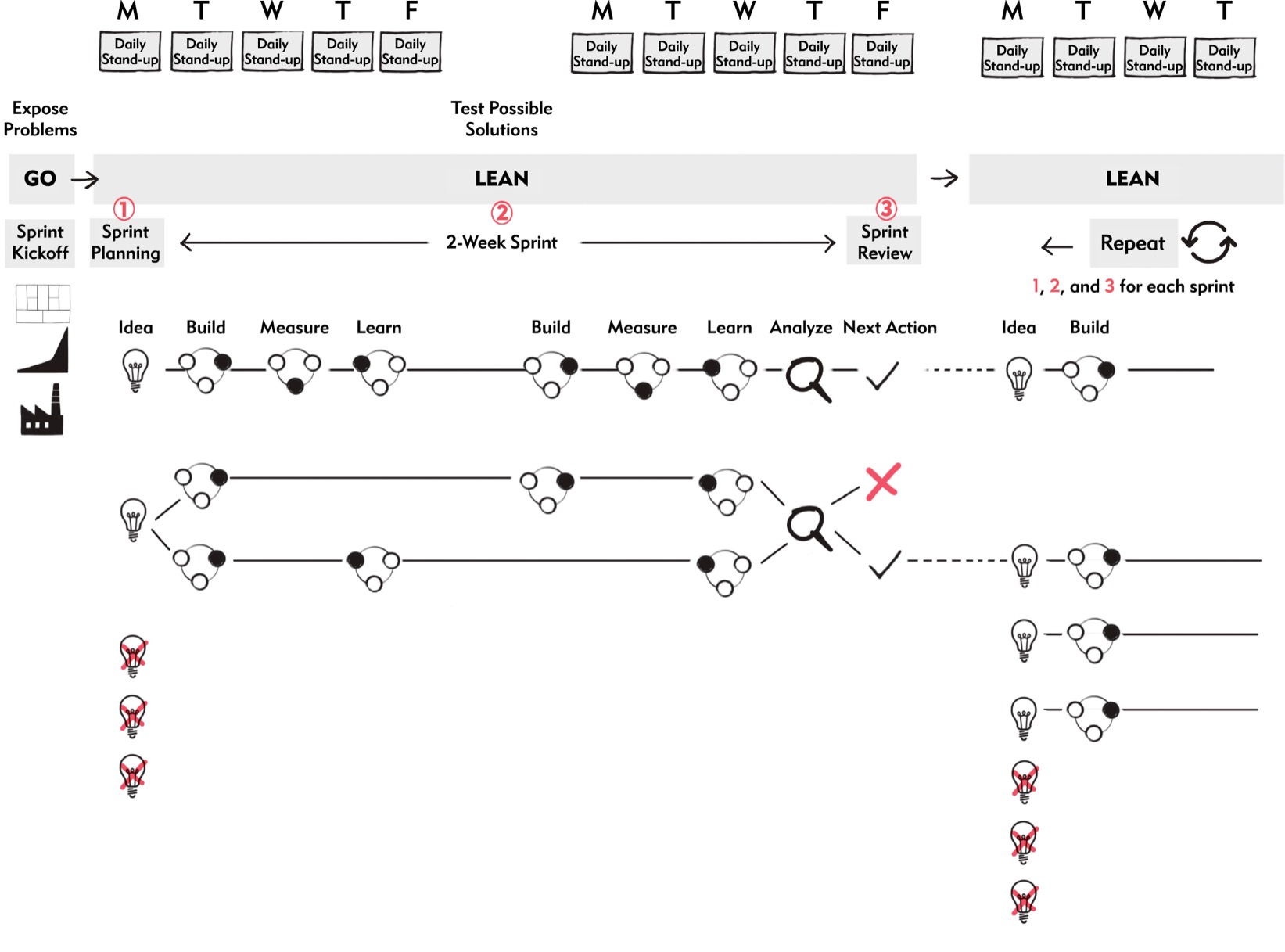

LEAN sprint 全景:① Sprint Kickoff → ② 兩週 LEAN(多條 Build/Measure/Learn 並行 + 每日站立)→ ③ Sprint Review → 重複——失敗的點子(紅 ✗)淘汰,得勝的點子下一輪繼續

多開會聽起來令人疲倦——但會議經營得好,是專注對話的時間箱,是這套方法的核心。

為什麼大多數會議無效#

  1. 沒有議程:流向隨機,不一定有產出。LEAN sprint 的會議都有「後設腳本(metascript)」要達成的學習目標。
  2. 參與度不足:1–2 個人講、其他人聽。LEAN sprint 會議要求所有人動手。

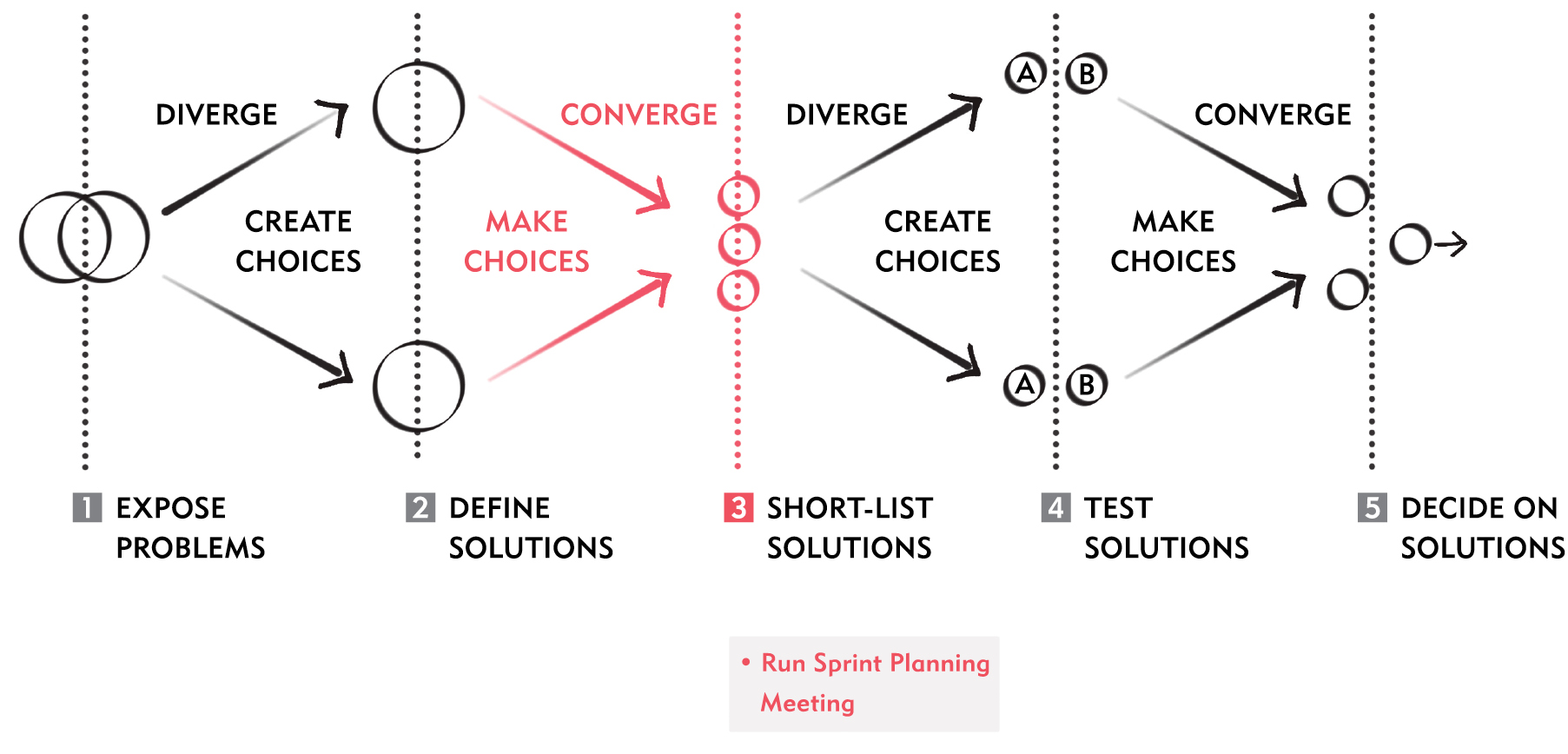

  3. 缺乏原創思考:HiPPO(Highest-Paid Person’s Opinion)與同儕壓力導致集體迷思。LEAN sprint 採用 IDEO 的「對齊—發散—收斂(align-diverge-converge)」模式:會議只用來對齊與決策,不做自由發散討論。

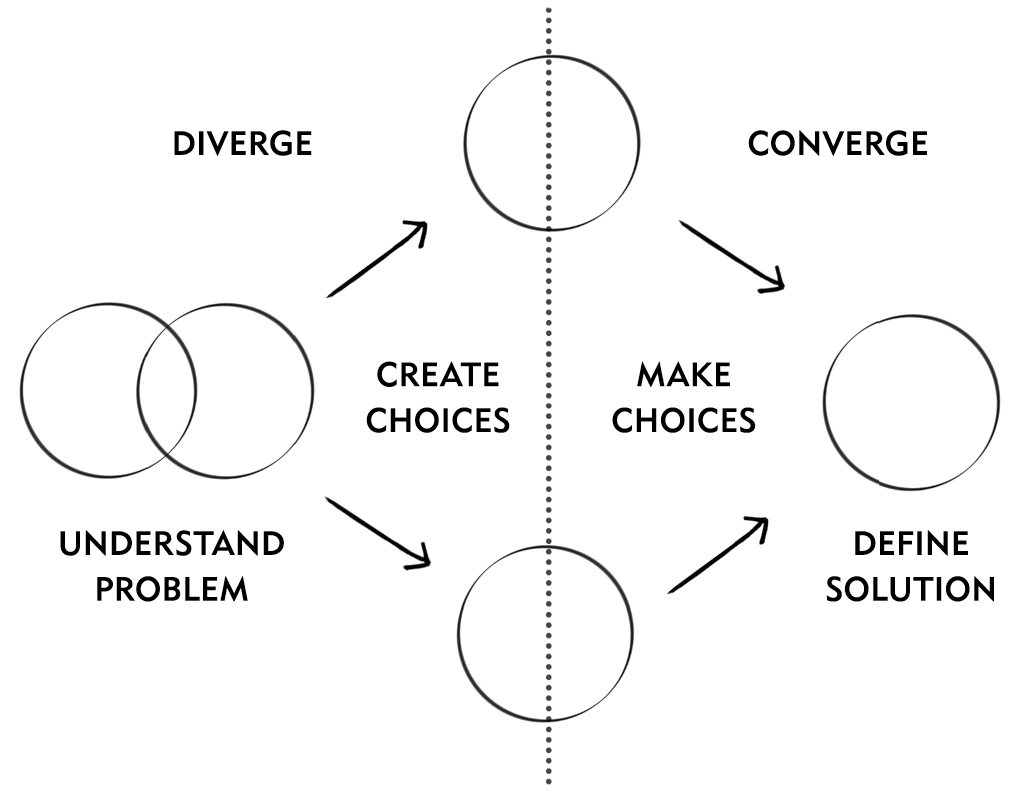

Diverge / Converge 一個循環:理解問題 → Diverge(Create Choices)→ Converge(Make Choices)→ 定義解法

LEAN Sprint vs Scrum / Design Sprint#

vs Scrum / Agile#

  • 目標不同:Scrum 衡量「建造速度」;LEAN sprint 衡量「牽引力速度」——光是建出功能或學到東西不夠,必須證明它影響了某個牽引力槓桿。
  • 參與者不同:Scrum 多半是工程主導;LEAN sprint 需要完整跨職能團隊,包含內外部利害關係人。
  • 時間箱不決定發布節奏:可繼續以 kanban 持續交付。時間箱只用來強迫做出決策

vs Design Sprint#

  • Design sprint 通常是 5 天衝鋒型,以解決某個設計問題並交給實作團隊。
  • LEAN sprint 是長期、一波接一波的問題探索;目標是建立長期的產品團隊,不是短期 SWAT 小隊。

LEAN Sprint 的五個階段#

五個階段以重疊的「對齊—發散—收斂」週期推進:

  1. 暴露問題(Expose Problems):衝刺前會議對齊「目前的約束是什麼?」
  2. 定義解法(Define Solutions):團隊各自離開、用驗證計畫產出解法。
  3. 短名單(Short-list Solutions):在衝刺規劃會議中分享、排序、入選最佳策略。
  4. 測試解法(Test Solutions):執行實驗。
  5. 決定解法(Decide on Solutions):衝刺評審會議檢視結果、決定下一步。

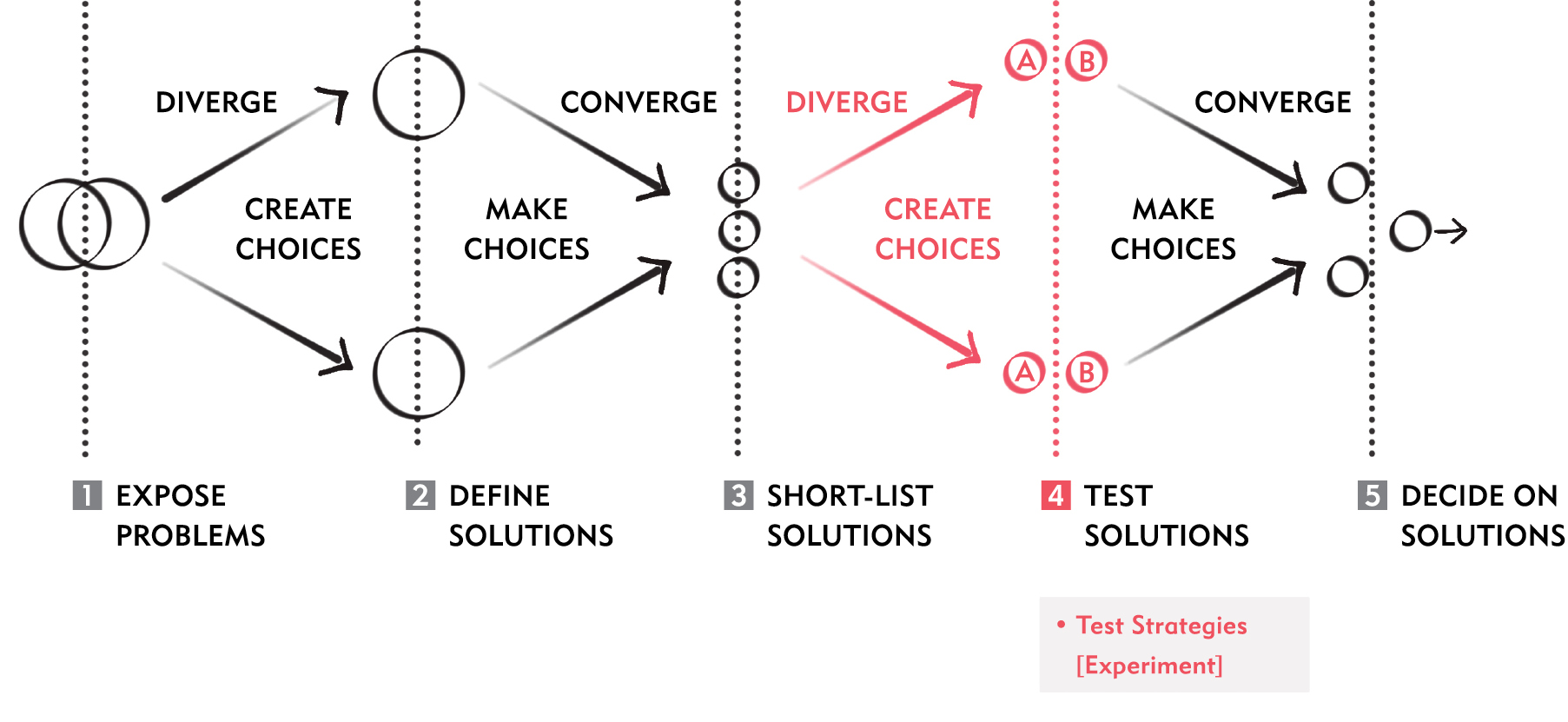

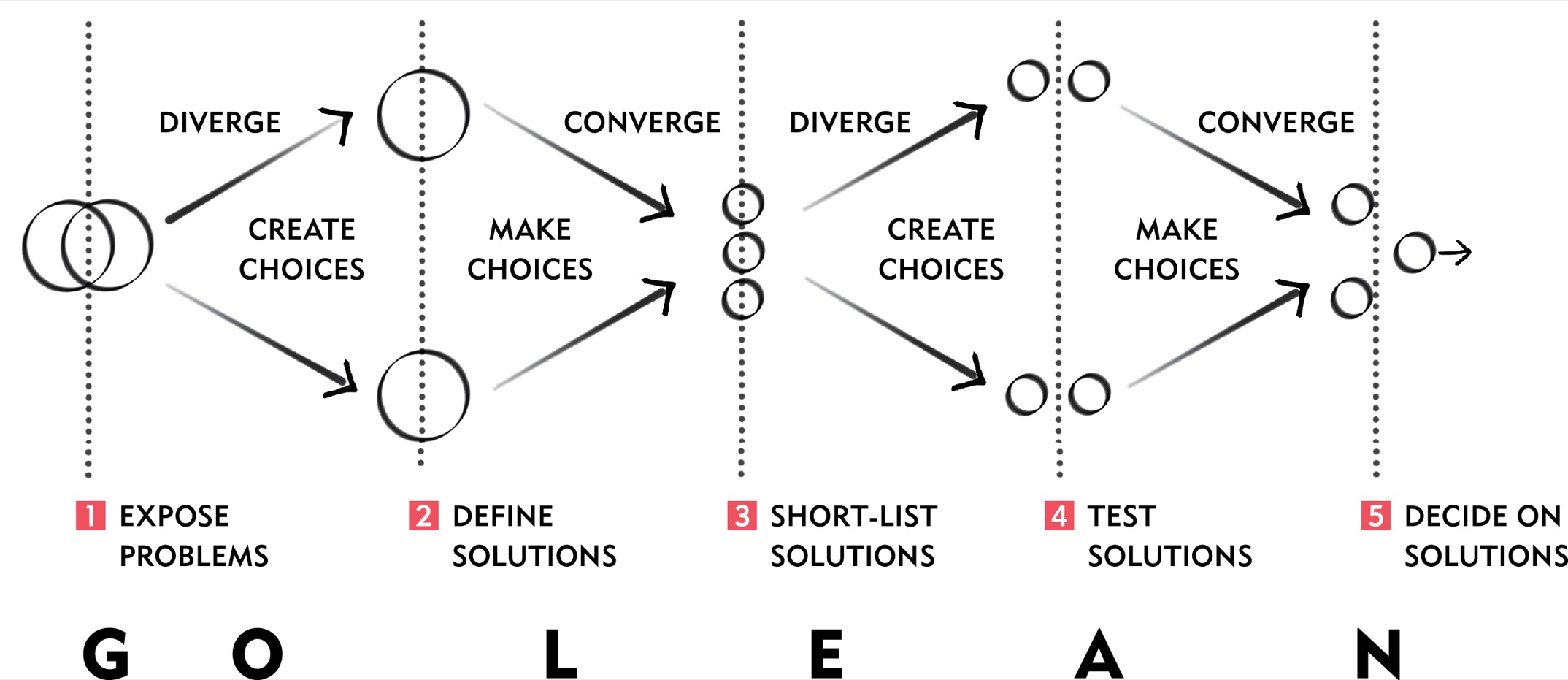

GO LEAN 完整流程:5 個 Diverge/Converge 漏斗串成一條線——從暴露問題到決定解法,正好對應 G-O-L-E-A-N 各步

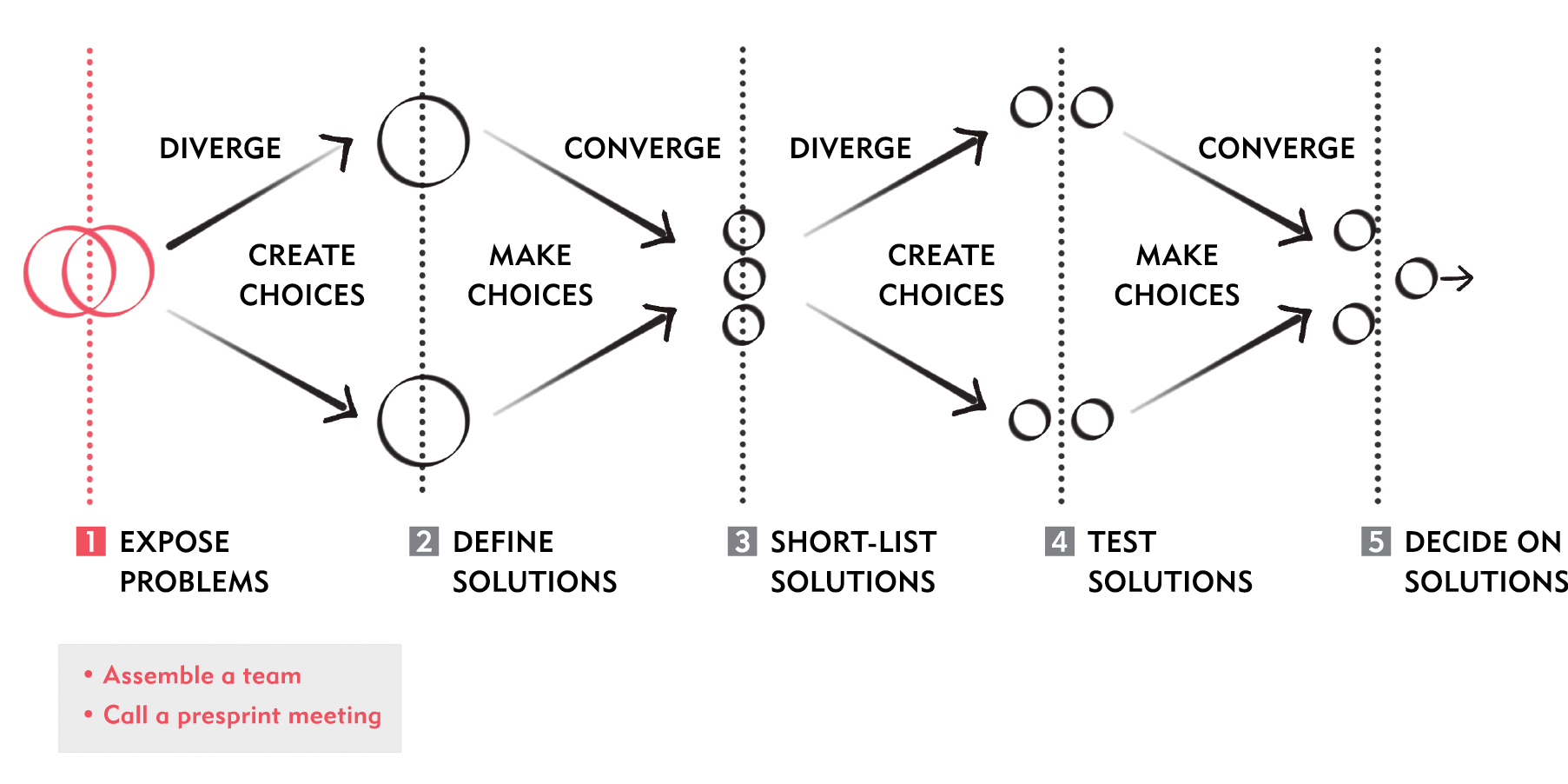

1. 暴露問題#

第 1 階段聚焦:Expose Problems——「組團隊 + 召開衝刺前會議」

組成正確的團隊#

LEAN sprint 團隊要為速度、學習、聚焦最大化:

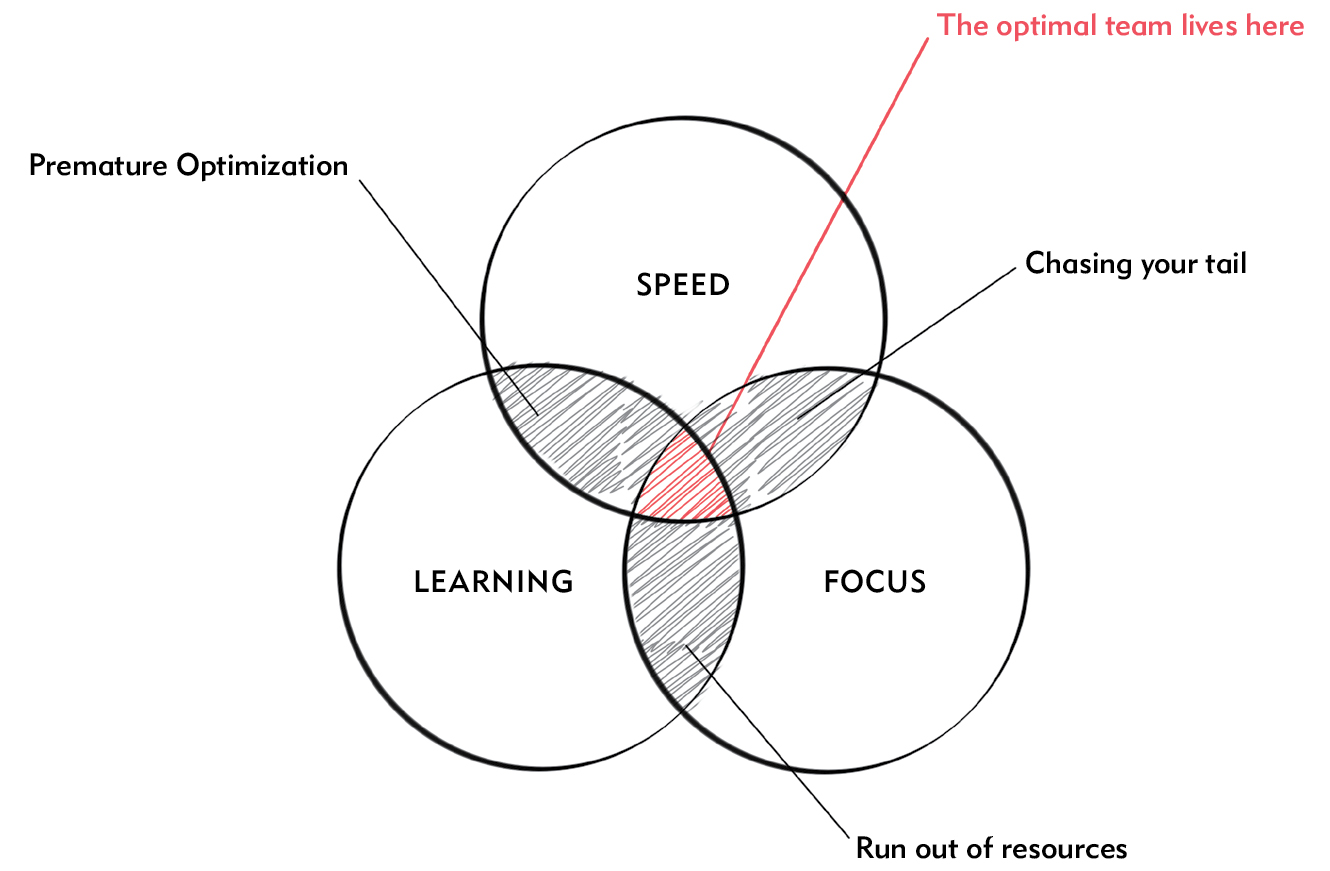

速度 / 學習 / 聚焦的三圓 Venn 圖:最佳團隊位於三圓交集;落入兩圓而漏掉第三圓的區塊各有名稱——過早最佳化、追自己的尾巴、燒光資源

小團隊#

「團隊效率大約與成員數的平方成反比。」——Marc Hedlund

「兩個披薩團隊」原則(Jeff Bezos):團隊大小應該小到能用兩個披薩餵飽。

不要為一個產品養一個大團隊;考慮分成多個小團隊。

多元背景(multidisciplinary)#

完整團隊應包含建構(developers)、設計(designers)、行銷(marketers)三個職能;再加一位 LEAN Sprint Master 負責主持流程。

利害關係人也是團隊的一部分——新創的顧問或投資人;企業內的主題專家或主管贊助者。即便是 bootstrapper 也建議組一個臨時顧問板。

如果工作要靠跨團隊資源完成,吞吐量會受影響——當交付物在各自的部門 KPI 驅動下產出時,會掉入局部最佳化陷阱。

半自治(semiautonomous)#

兩個極端都不對:

  • 沒有授權:什麼都得請示,速度直接報銷。
  • 完全自治:傳統 skunk works/R&D,預算燒光卻產不出與本業相容的成果。

太空探測比喻:把企業內創新想像成發射探測器。射太遠會迷失、回不來;即使回來,帶回的東西也太陌生而被本部門斃掉。正確做法是繞著一個明確(雖然模糊)的目標公轉,並與本星球上的高層贊助者保持規律通訊

——改編自 Manish Mehta 的對話(Dell 早期內創業者)

平衡點:外部問責系統讓團隊有探索自由,同時被某些核心商業模式約束與目標錨住。

衝刺前會議(Presprint Meeting)#

第一次跑時建議召開;之後通常不需要——學習動能會自動沿用到下次衝刺。

參與者:核心團隊(必要)、利害關係人(選擇性)。時長:45 分鐘。

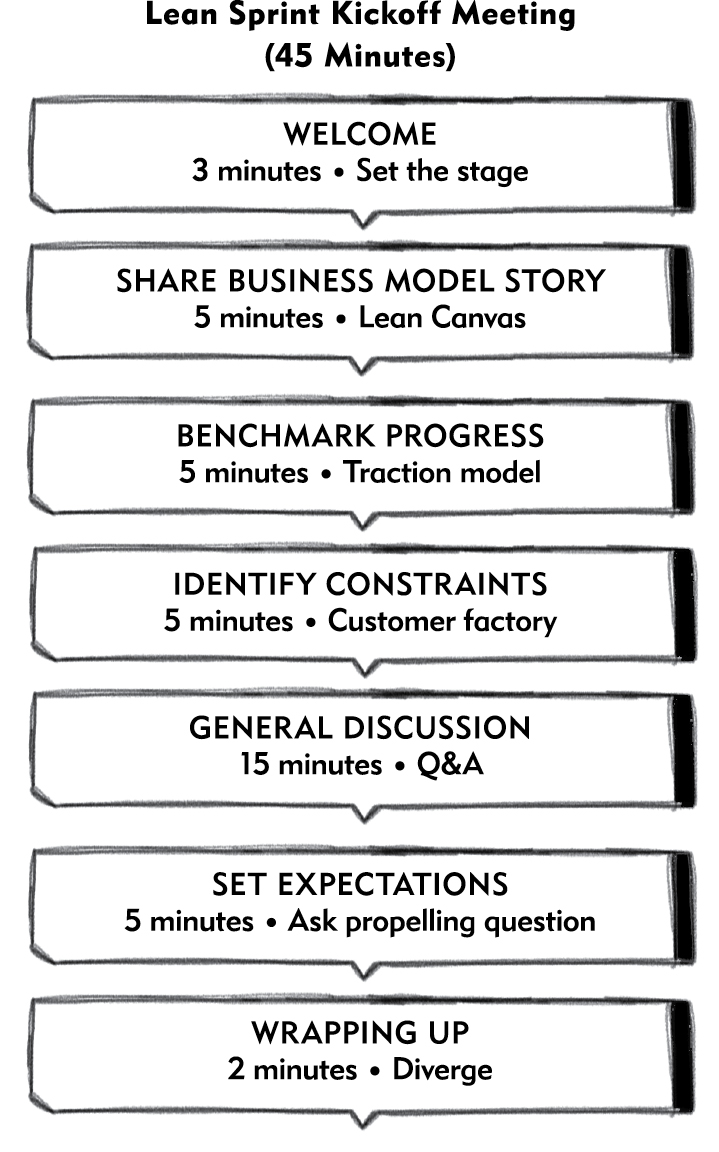

衝刺前會議議程(45 分鐘):歡迎 → 分享商業模式故事 → 基準進展 → 辨識約束 → 一般討論 → 設定預期 → 收尾

議程#

  • 歡迎與設立場景(3 分鐘):說明動機、走議程。

  • 分享商業模式故事(精實畫布)(5 分鐘):以畫布為視覺輔助,講背後的故事——你怎麼遇上這位客戶或這個問題?專案運作多久?目前做到哪?

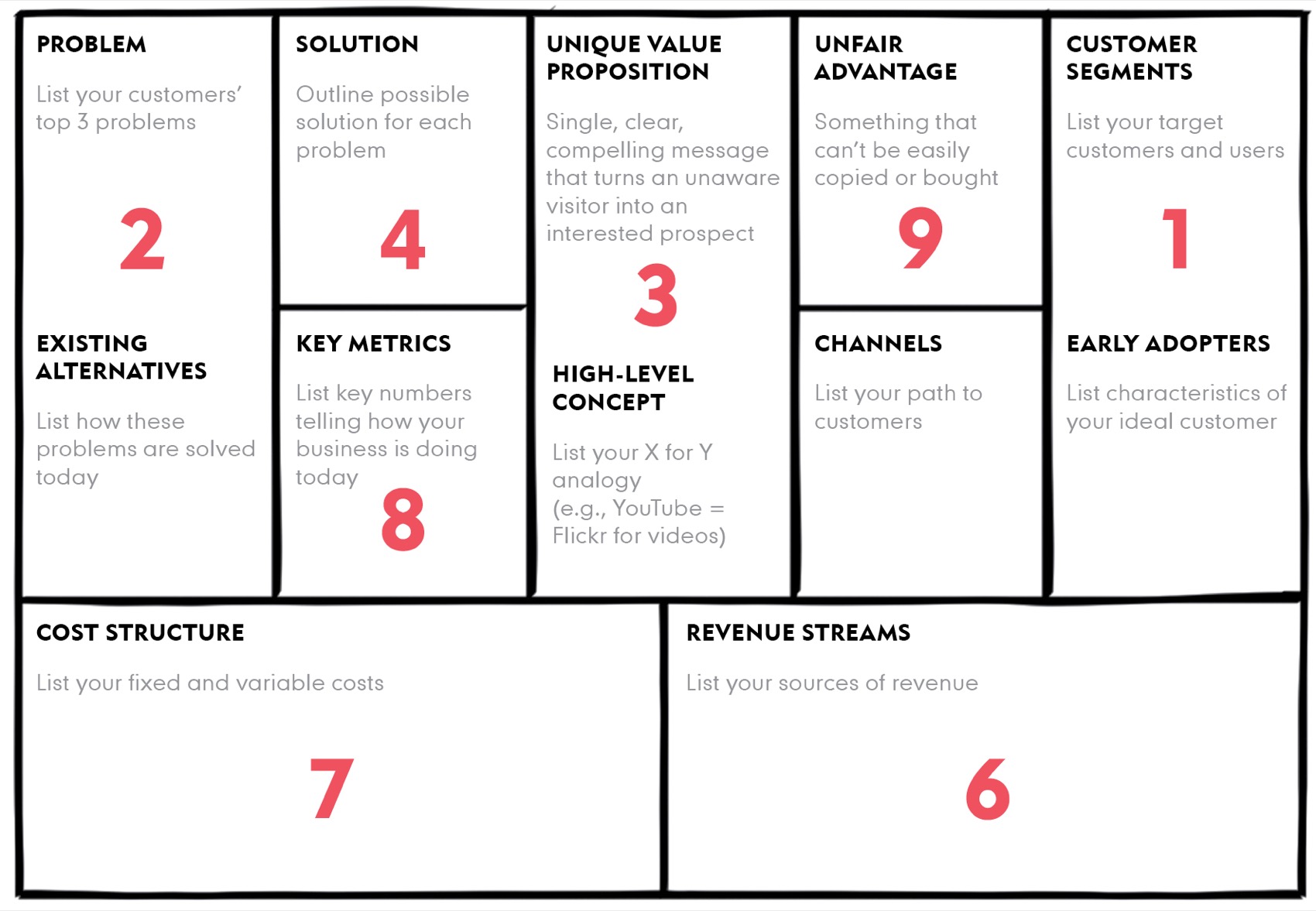

    精實畫布:填寫順序 1.客戶區隔 → 2.問題 → 3.UVP → 4.方案 → 5.通路(不繪)→ 6.營收流 → 7.成本結構 → 8.關鍵指標 → 9.不公平優勢

  • 基準進展(牽引力模型)(5 分鐘):從最小成功門檻出發,描繪期望的牽引力模型,標出當下吞吐量在哪——確認產品階段(問題/方案契合、產品/市場契合、規模化)。

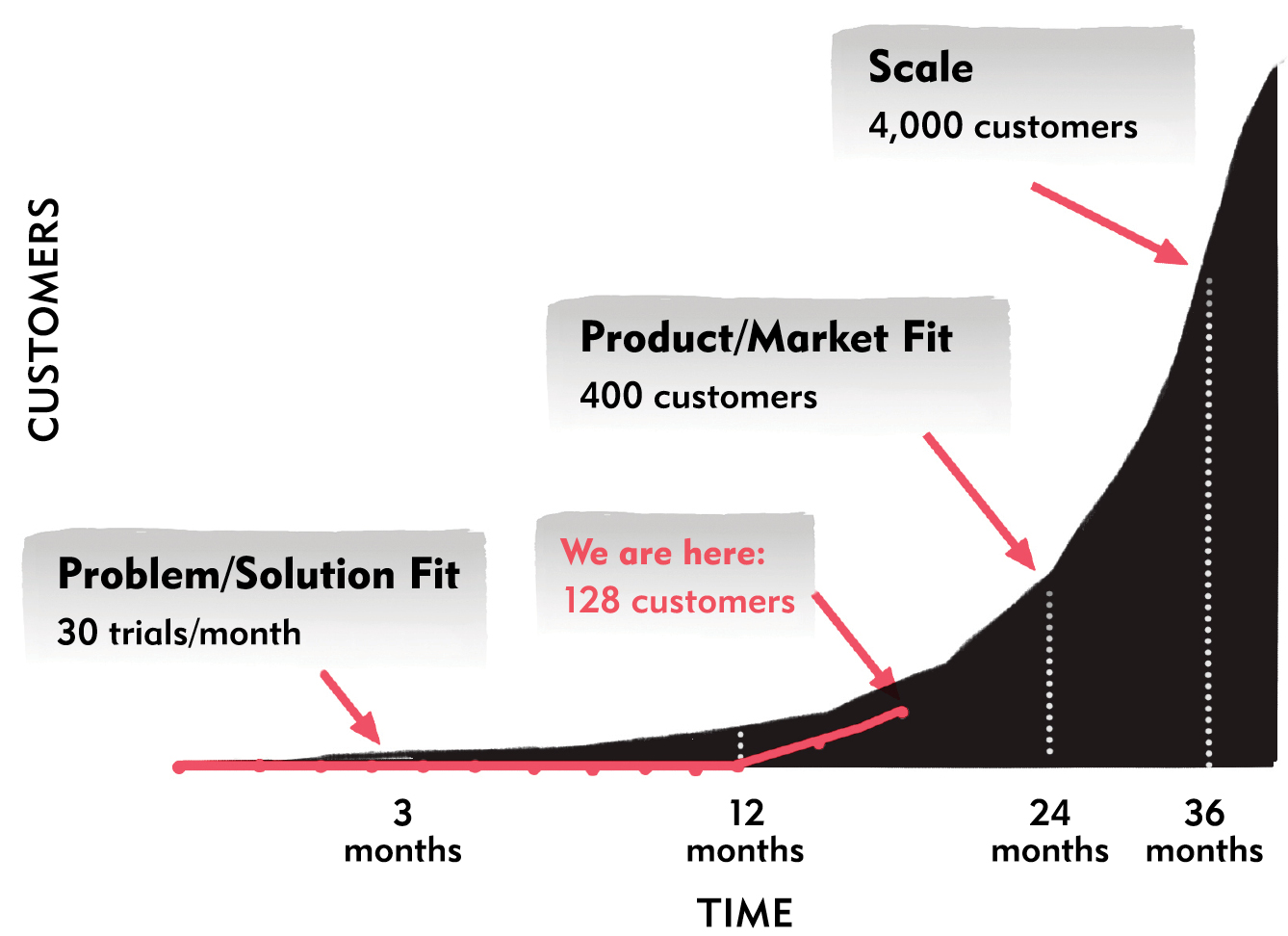

    基準進展示例:「我們在這裡」——128 客戶——還在從問題/方案契合(30 trials/月)走向產品/市場契合(400 客戶)的路上

  • 辨識約束(客戶工廠)(5 分鐘):用客戶工廠儀表板畫粉筆圈標出熱點,不追根因

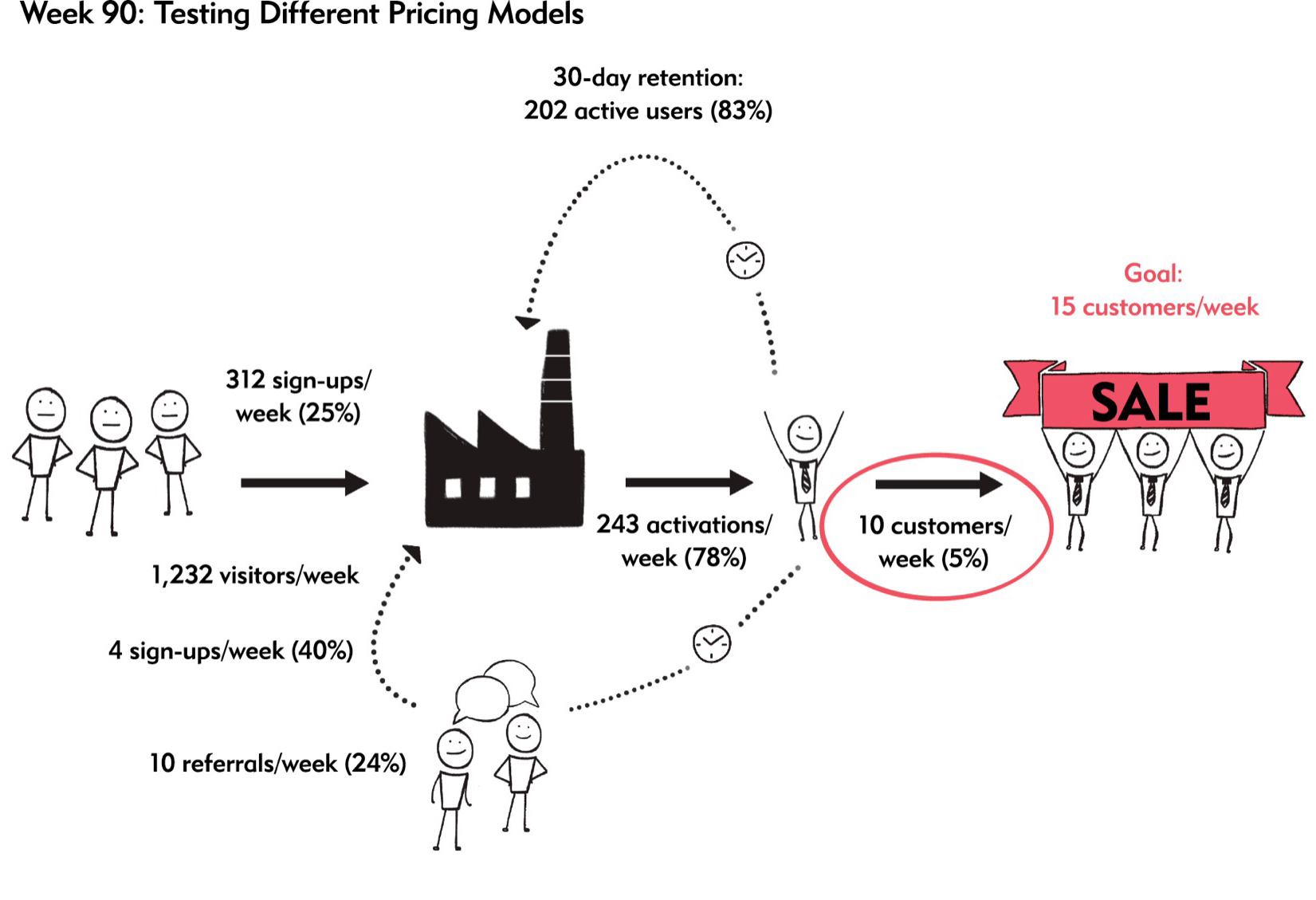

    第 90 週客戶工廠:1,232 訪客 → 312 sign-ups(25%)→ 243 啟動(78%)→ 30 天留存 202(83%)→ 10 客戶/週(5%,紅圈);目標是 15 客戶/週——粉筆圈直接畫在最後一段

  • 討論 Q&A(15 分鐘):避免一頭栽進設計解法——下一階段才是。

  • 設定預期(推進性問題)(5 分鐘):給團隊大目標 + 緊約束。例:「不增加新功能的前提下,怎麼提升付費轉換率?

  • 收尾(2 分鐘):宣告推進性問題,散會。

2. 定義解法#

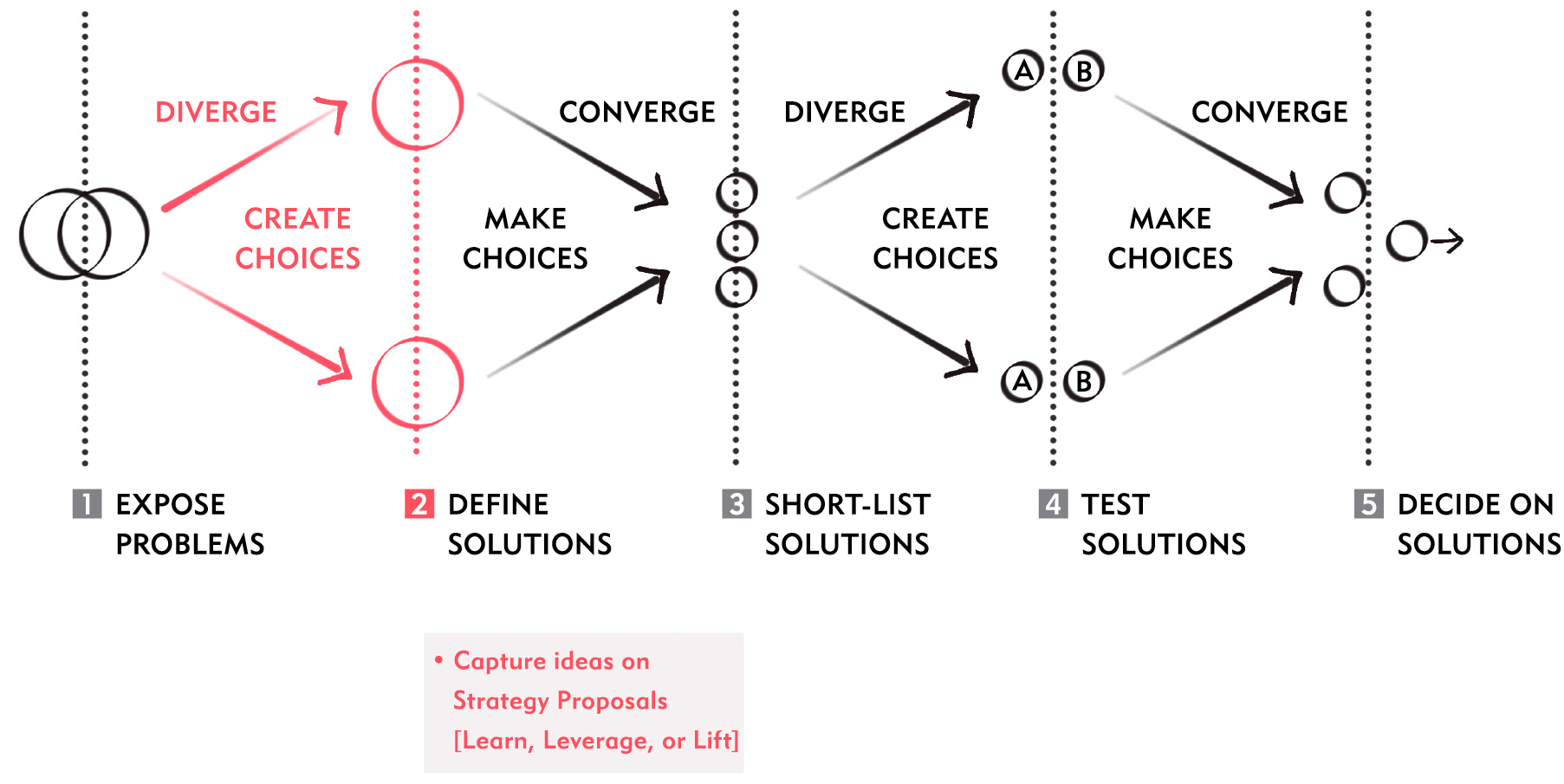

第 2 階段聚焦:Define Solutions——「把點子捕捉到驗證計畫(Learn / Leverage / Lift)」

團隊離開會議室,個別做進一步分析(避免集體迷思、保留多樣性)。每個人套用聚焦三步驟(Learn、Leverage、Lift),把提案捕捉到一頁的驗證計畫上。

3. 短名單#

第 3 階段聚焦:Short-list Solutions——「召開衝刺規劃會議」

如果上一階段做得好,提案數量大概會超過你能在這個衝刺裡測試的容量。需要在衝刺規劃會議中排序、入選。

衝刺規劃會議(Sprint Planning Meeting)#

目的:審查、排序、入選驗證計畫;定義本衝刺的實驗。 參與者:核心團隊(必要)、利害關係人(建議)。 時長:每週 1 小時——兩週衝刺 → 2 小時規劃會議。

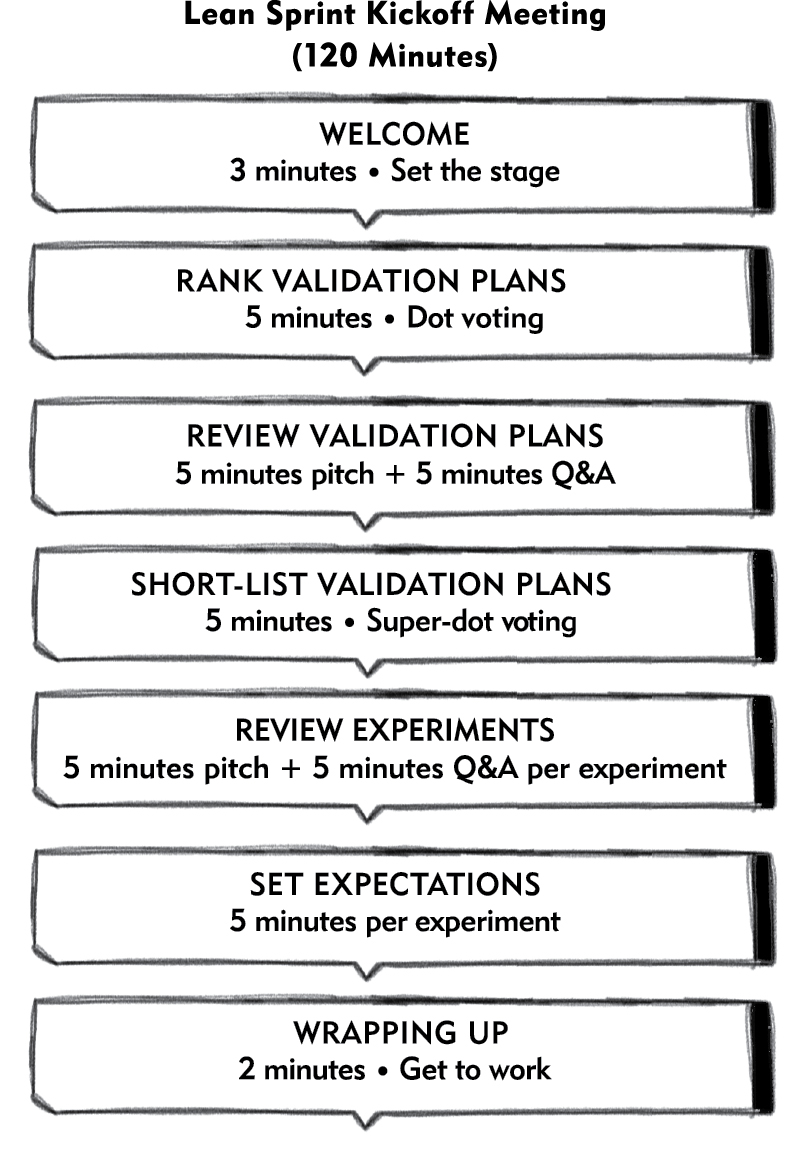

衝刺規劃會議議程(120 分鐘):歡迎 → 點貼排序 → 審查驗證計畫 → 超級點貼短名單 → 審查實驗 → 設定預期 → 收尾

議程#

歡迎與設立場景(3 分鐘)#
排序驗證計畫(點貼投票)(5 分鐘)#

建立衝刺速度(sprint velocity)之前,目標提案數 = 團隊規模 / 2。例:5 人團隊 → 最多 3 個驗證計畫。

這就是「在製品(WIP, work-in-progress)限額」——精實思維中減少「快做完但沒做完」浪費的核心做法。

點貼投票(dot voting)

  • 把驗證計畫匿名公開(貼在牆上、印發、投影)。
  • 每人拿一張點貼紙投給最喜歡的提案,可在同一份貼多張表示強烈偏好。
  • 排序由高到低,取前 WIP × 2 個進入下一輪審查(5 人團隊 → 入選前 6 個)。
  • 匿名與沉默投票避免被作者口才干擾——最好的點子應該自己會發光

排序的兩個軸:

  • 驗證計畫的潛在收益(potential upside)
  • 分析的深度(depth of analysis)

直覺有它的位置,但有實證背書(資料、質性、可參考的類比)的提案應優先

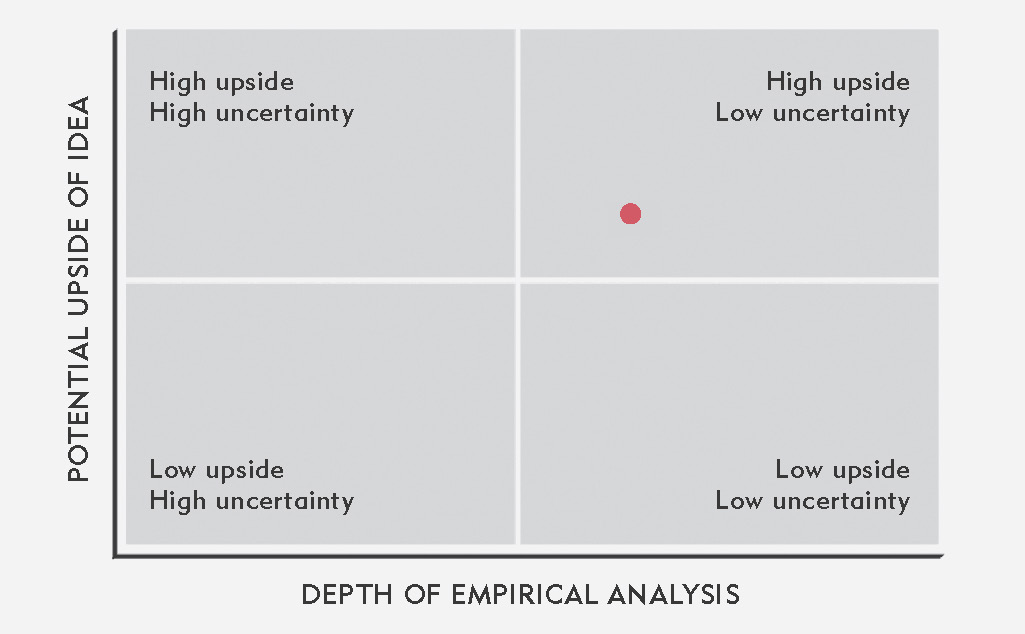

排序矩陣:x 軸「實證分析的深度」、y 軸「點子的潛在收益」——優先選右上角(高收益、低不確定性)

技術可行性與實作量級不應是初期排序重點——任何大策略都能拆成小、快、可疊加實驗。

審查驗證計畫(每件提案 5 分鐘 pitch + 5 分鐘 Q&A)#

提案者揭名後,5 分鐘描述計畫(搭配輔助物件:訪談摘要、線框圖、類比方案的截圖、收斂的子精實畫布)。再 5 分鐘 Q&A。

短名單(超級點貼投票)(5 分鐘)#

每人 1–2 張不同顏色「超級貼」,挑出最頂尖的提案。可給利害關係人額外票數作為加權,承認公司文化的現實。

審查實驗(每件 5 分鐘 + 5 分鐘討論)#

提案者描述:

  • 怎麼測?
  • 多久?
  • 需要哪些資源?

其餘團隊用 5 分鐘討論能不能找到更快的測法。

設定預期(每實驗 5 分鐘 — 估算遊戲)#

每位團隊成員 3 分鐘內獨自寫下對結果的預期(用計時器)。可以共享所有預測或只看分布。目標是訓練判斷力——真正的價值在衝刺評審會議揭曉。

收尾(2 分鐘)#

確認每個人對接下來的任務都清晰。

4. 測試解法#

第 4 階段聚焦:Test Solutions——「以實驗測試策略」

實驗各自跑 Build/Measure/Learn 週期。一個驗證計畫在一個衝刺中可以跑多個實驗,但所有實驗必須在衝刺時間箱內完成

每日站立會議#

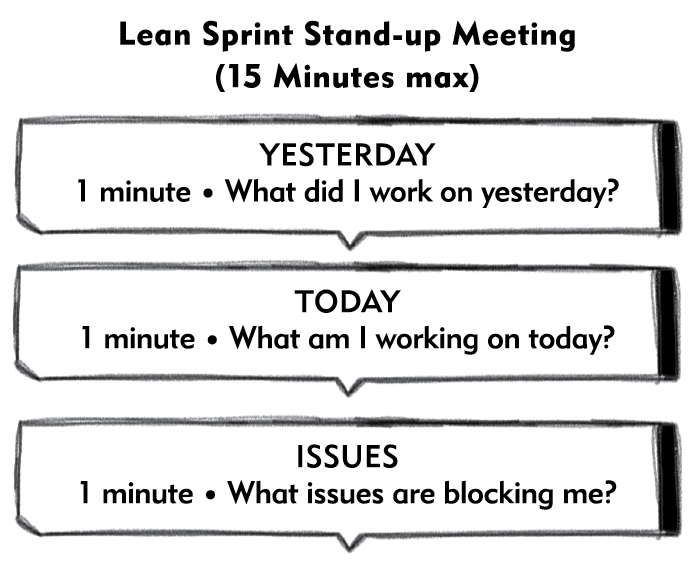

每日站立會議(≤15 分鐘):昨天 / 今天 / 阻礙——僅同步,不解問題

參與者:核心團隊(必要)、利害關係人(建議)。 頻率:每日一次,通常上午。 時長:不超過 15 分鐘。

每人 3 分鐘內回答:

  • 昨天做了什麼?
  • 今天要做什麼?
  • 有什麼擋路?

這不是「狀態報告會」也不是「問題解決會」——只是同步,問題拉到會後處理。

分散式團隊可用 Slack + stand-up bot 異步進行。

結果分析#

實驗完成後對齊目標。常常需要在衝刺評審會議前再跑學習實驗或分析——留足時間

5. 決定解法#

第 5 階段聚焦:Decide on Solutions——「召開衝刺評審會議」

衝刺評審會議(Sprint Review Meeting)#

目的:檢視結果、為每個驗證計畫決定下一步。 參與者:核心團隊(必要)、利害關係人(建議)。 時長:60 分鐘。

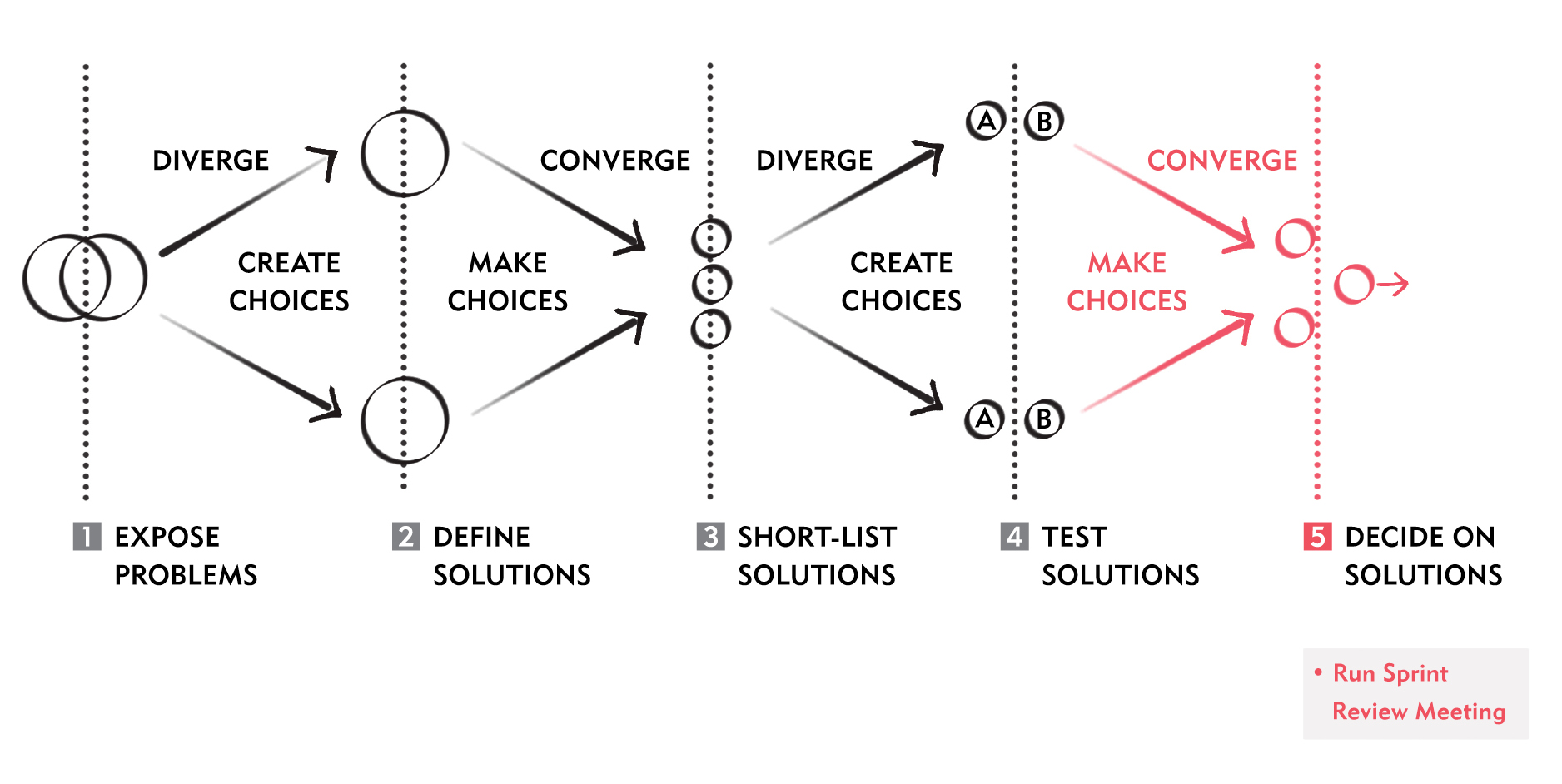

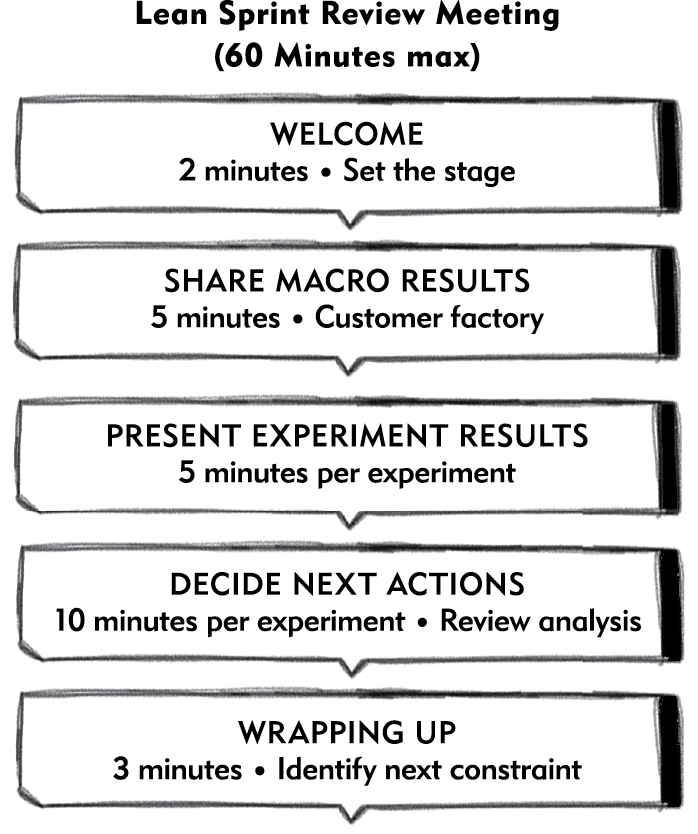

衝刺評審會議議程(≤60 分鐘):歡迎 → 分享總體結果(客戶工廠)→ 發表實驗結果 → 決定下一步行動 → 收尾(標出下一個約束)

議程#

  • 歡迎與設立場景(2 分鐘)。
  • 分享總體結果(客戶工廠)(5 分鐘):用更新後的儀表板判斷原約束是否被打破——若是,慶祝後重新對焦下一個約束。
  • 發表實驗結果(每實驗 5 分鐘 + 5 分鐘 Q&A):頒發估算遊戲冠軍獎品的好時機。
  • 決定下一步行動(每實驗 10 分鐘):團隊投票決定四種狀態之一:
    • 退場(Retire):移到下一個點子。
    • 堅持(Persevere):保持方向。
    • 轉向(Pivot):改變方向。
    • 重置(Reset):放棄這個點子。
  • 收尾(標出下一個約束)(3 分鐘):宣告新的(或不變的)推進性問題。確認商業模式、牽引力模型、客戶工廠儀表板都已更新。

章節重點回顧#

  • 好點子可以來自任何地方。
  • 要達成突破,需要一套蒐集、排序、測試點子的有效流程。
  • LEAN sprint 是把這件事時間箱化的方式。
  • 兩週是不錯的起始長度。
  • LEAN sprint 需要完整的團隊參與。
  • 五個階段:暴露問題、定義解法、短名單、測試解法、決定解法。
