第十二章:Kanban 陷阱#
本章探討 Kanban 常見的批評與陷阱,幫助你了解如何避免這些問題。Kanban 採取「從現狀開始,逐步改善」的變革管理方式,大多數團隊與組織不會對其產生太大抗拒。但一些批評確實值得正視——這些批評往往指向實踐中容易掉入的陷阱。了解這些批評,是改進自身實踐的絕佳方式。
12.1 只有工作、沒有樂趣(All Work and No Play)#
Kanban 可能變成一條無止盡的工作流水線——一個接一個的工作項目排隊等候,沒有自然的中斷、慶祝或節奏(cadence)。
這段批評來自 Scrum 的共同創始人 Ken Schwaber。他曾評論道:
God help us. People found ways to have slack in waterfall, to rest and be creative. With Lean and Kanban, those hiding places are removed. We now have a progressive death march without pause. — Ken Schwaber
Ken Schwaber 指的是 Kanban 缺乏迭代(iteration)的問題。在他看來,Kanban 只是一長串排列好的工作,看不到盡頭:只有不停地工作、工作、再工作。
Kanban 從未說過要移除迭代。但它確實給了你自由,可以將不同方法中的「儀式」(ceremony)——例如計劃、審查、回顧——彼此解耦,不必綁定在同一個節奏上。
解決之道:
- Kanban 不規定迭代、審查和演示的節奏,但你可以自行安排
- 在需要的時候進行儀式,而不是因為固定時間到了才做——Just in Time 而非 Just in Case
- 使用 WIP 限制會驅動協作,也可能為團隊創造「休息與創造」的空間
- 參考第九章關於 cadence(節奏)的討論來規劃合適的活動
12.1.1 為慶祝建立節奏#
為了對抗「只有工作」的風險,你應該建立慶祝的節奏。這對提升士氣和團隊樂趣非常重要。以下是兩種實用的慶祝方式:
飛行常客里程(Frequent Flyer Miles)#
團隊可以為完成的工作累積點數,然後用點數來做一些有趣的事情:
- 團隊與利害關係人共同設定點數追蹤方式與獎勵門檻
- 例如:完成 50 個 story point 或 20 個工作項目後,舉辦披薩與遊戲之夜
- 可以設計多層獎勵:50 點是辦公室披薩之夜,100 點是外出聚餐或雷射槍戰
注意不要過度依賴外在獎勵。Dan Pink 在《Drive》一書中引用多項研究指出,對於知識工作,更高的報酬和獎金反而可能導致更差的結果。真正驅動我們的是自主性(autonomy)、精通(mastery)和目的(purpose),而不是更多的金錢或披薩。將慶祝視為團隊共度美好時光的方式,而非工作的唯一動力。
蛋糕限制(Working to the Cake Limit)#
另一種建立慶祝節奏的方式,是在看板的「完成」(Done)欄位設定 WIP 限制。這個做法來自 Spotify 的團隊:
- 在 Done 欄位設定 WIP 限制(例如 15 個項目)
- 當 Done 欄位被填滿後,無法再完成更多項目
- 工作開始在流程中堆積,產生越來越大的壓力要求清空 Done 欄位
- 清空 Done 欄位的唯一方式:由利害關係人帶蛋糕來,感謝團隊的辛勤工作

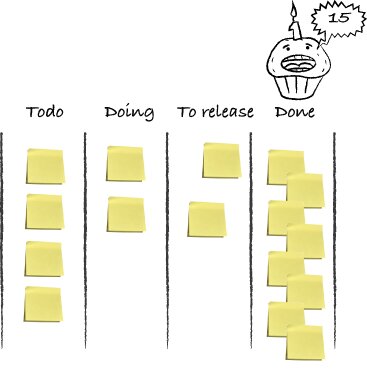

Figure 12.1: Board with items piling up in Done without releasing
蛋糕限制既有趣又巧妙——它利用佇列(queue)和瓶頸(bottleneck)的原理,以拉動(pull)機制來觸發慶祝。這是 Kanban 機制在非工作領域的創意延伸。
12.2 時間盒(Timeboxing)對你有好處#
Kanban 沒有內建的時間盒機制。然而,時間盒能幫助你設定優先順序,並在範圍、時間和成本之間做出必要的取捨。
鐵三角(Iron Triangle)#
時間盒的核心概念可以用「鐵三角」或「三重約束」(triple constraints)來理解:
- 範圍(Scope):利害關係人想要完成的功能
- 時間(Time):需要多長時間?何時需要完成?
- 成本(Cost):這會花多少錢?
在三角形的中心是第四個面向——品質(Quality)。雖然可以拿品質做取捨,但這通常會以技術債(technical debt)的形式在日後造成問題。
技術債(Technical Debt) 是 Ward Cunningham 提出的比喻。就像金融債務一樣,技術債也有利息——如果不處理,利息會隨時間增長(需要額外努力維持程式碼的運作狀態),最終你會發現所有資源都在「還利息」,無法開發新功能。
三種取捨策略#
你無法同時固定三個面向。你的選擇是:
- 固定時間和範圍,讓成本浮動:「我們會在 5 月 14 日完成這個確切功能,但不知道要花多少錢。」——大多數公司不喜歡,而且在軟體開發中,增加人力很難加速進度。打字不是軟體開發中最大的瓶頸,學習和理解才是。
- 固定範圍和成本,讓時間浮動:「我們會完成這些功能,花費 $47,343,但不知道何時完成。」——比讓成本浮動更糟。公司需要可預測性,而且「固定範圍」很少真的能固定,因為在開始前你通常無法完全了解範圍。
- 固定成本和時間,讓範圍浮動:「我們會在 5 月 12 日完成,成本是這六個人在此期間的薪資,但我們不知道能完成多少。」——雖然聽起來可怕,但這其實是一個商業機會。你可以按業務價值排序工作項目,先做最有價值的。
flowchart TD
A{鐵三角取捨} -->|方案 1| B[固定時間+範圍\n 成本浮動 ❌]
A -->|方案 2| C[固定範圍+成本\n 時間浮動 ❌]
A -->|方案 3 ✅| D[固定時間+成本\n 範圍浮動]
D --> E[時間盒 Timeboxing]
最後一種方式就是時間盒(Timeboxing)——固定時間(和成本),根據情況調整範圍。這是 Scrum 中 Sprint 背後的核心概念。
固定所有面向的問題#
如果你試圖同時固定範圍、成本和時間,唯一能妥協的就是品質——這會導致技術債。更糟的是,當所有面向都固定時,團隊往往會在估算中加上 30% 的風險緩衝,而業務方收到估算後又會再加 30%。這延遲了反饋,推遲了決策,直到為時已晚。
Kanban 中的時間盒#
在像 Scrum 這樣的迭代式流程中,時間盒是內建的(Sprint)。而基於流程的 Kanban 沒有內建時間盒,但你可以:
- 使用截止日期(deadline dates) 標註在工作項目卡片上
- 使用 SLA(服務等級協議)和不同的服務類別(classes of service)(參見第八章)
- 為單一工作項目、一組工作項目或流程中的欄位創建時間盒
迭代式流程鼓勵你裁剪能塞進迭代的工作量;基於流程的做法則是裁剪每個故事本身。例如,將一個進階功能(如精美的下拉選單)拆分為獨立的工作項目,先用簡單的文字輸入框代替——說不定使用者反而更喜歡直接輸入數值。
12.3 必要的革命(The Necessary Revolution)#
Kanban 採取演進式(evolutionary)的變革管理方法,鼓勵你從現狀開始、追求漸進式改變、尊重現有流程和角色。但如果你需要的是一場革命呢?如果組織或團隊需要被大力搖醒呢?
Kanban 的優勢在於可以從現狀開始,不需要改變任何東西——只需視覺化你的工作方式並限制同時進行的項目數量。然而,有時候你確實需要一場革命:
- 為了生存或把握新的商業機會,你可能需要大量且快速地改變
- 如果需要這樣做,可以考慮先採用成熟的方法(如 Scrum 或 XP),再加上 Kanban 原則來驅動改進
如何思考這個問題: 以風險評估的角度來看:
- 一個小型、靈活、願意嘗試新事物且有優秀教練的團隊,可以承受較大的變革而不會冒太大風險
- 但如果你是大型保守銀行組織中的 Cobol 團隊,改變的風險就更大
你可以控制改進的速度。更積極、更低的 WIP 限制會帶來更多改進機會。更頻繁地將東西推上生產環境會更快地提供反饋,進而給你更多改變和改進的理由。如果同時出現太多問題,隨時可以放寬 WIP 限制,先處理最大的問題。
你也可以根據需要加入其他方法的實踐:
- 從 XP 借用 Pair Programming(配對程式設計)或 TDD(測試驅動開發)來提升程式碼品質
- 引入 Impact Mapping(影響地圖)和 Specification by Example(實例化需求)來確保你在建造正確的東西
- 採用 Continuous Delivery(持續交付)和 Lean Startup 的理念來縮短反饋迴路
確保以你和組織能承受的速度進行改進。但也不要太慢——有時候你確實需要一場革命。
12.4 不要讓 Kanban 成為偷懶的藉口#
由於 Kanban 只有幾個簡單的原則,它幾乎不規定什麼。這有時會成為停止做那些目前對你有幫助的事情的藉口。你可能會變得懶惰。
一些常見的錯誤態度:
- 「我們以前會做工作計劃,但現在用了 Kanban,我們就停了。」
- 「Scrum 對我們不適用!我們昨天試了一次計劃會議,很無聊。我們改用 Kanban——只需要站會(可能之後也會取消)和牆上的便利貼就夠了。」
Kanban 不是一個流程——而是元流程(Meta-Process)#
你不能「做 Kanban」(do kanban)。你不能「從 Scrum 切換到 Kanban」。你能做的是——將 Kanban 原則應用到你的流程中。Kanban 是一個元流程(meta-process)——一個用來改進流程的改進流程。
這是個好消息,因為這意味著你可以將 Kanban 應用到你目前使用的任何方法上,然後從那裡開始改進。
對於那些因為「開始用 Kanban」就停止其他好做法的團隊:
- Kanban 沒有說要停止任何有助於工作流動或提升流程品質的實踐
- 在你有充分理由停止之前,繼續做以下事情:回顧會議、審查、Sprint(包含計劃會議和審查)
- Kanban 會逐漸顯示出什麼在拖慢你的流程——當工作項目開始堆積時,你就知道問題在哪裡
- 你的指標和圖表會幫助你看到流程在哪裡被拖慢,這些觀察最終會引導你開始質疑和改進現有做法
開始使用 Kanban 的頭號錯誤:沒有 WIP 限制#
許多團隊在引入 Kanban 時,最常犯的錯誤就是不設定 WIP 限制。沒有 WIP 限制,就沒有驅動改進的張力——你只會在問題出現時不斷增加在製品,通常表現為看板上大量被阻塞(blocked)或等待中的工作項目。
沒有 WIP 限制就像一個可以無限延長的迭代——沒有動力按時完成範圍內的工作,你總是可以擴大範圍。
WIP 限制的真正本質:
- 它不是規則(rule),而是指導方針(guideline)和討論觸發器(discussion trigger)
- 沒有它,就沒有理由進行「我們是否應該這樣做」的討論
- 你只會不斷增加工作,沒有任何機制來質疑這是否合適
如果覺得設定「正確」的 WIP 限制很困難,可以使用第六章介紹的「Drop Down and Give Me 20」方法:先選一個較大的數字,然後逐漸降低 WIP 限制,直到開始遇到問題,再稍微放寬。記住——不存在「正確」的 WIP 限制,它只是幫助你驅動改進的工具。
實例:第一次回顧會議#
書中分享了一個案例:一個合作了約 15 年的團隊,在開始視覺化工作並引入 Kanban 原則後,舉行了有史以來第一次回顧會議。和許多類似情況的團隊一樣,他們還沒有設定 WIP 限制。
在回顧會議中,最需要改進的事項是如何處理意外加入的工作。團隊意識到這些項目會干擾他們的流程。他們發現一個簡單的 WIP 限制就能在新項目要加入時觸發討論。產品負責人對三個升級層級感到滿意:
- 放到待辦事項的末尾:「我們到時候再處理。」
- 放到待辦事項的最前面:「我們完成手上的事情後立刻處理。」
- 推入進行中欄位,以犧牲其他工作為代價:「我們立刻放下手上的事情,改做這個。」
在設定 WIP 限制之前,根本沒有理由進行這樣的對話。項目只是被塞進當前的工作量中,每個人都在新的負擔下掙扎應對。
12.5 本章總結#
本章檢視了 Kanban 面臨的常見陷阱與批評,並提供了避免這些問題的方法:
只有工作、沒有樂趣:Kanban 可能變成一條看似永無止境的工作流。透過按需安排審查、回顧和計劃的節奏來避免這個問題。建立慶祝機制(如飛行常客里程或蛋糕限制)來提振士氣。
缺乏時間盒:Kanban 不建議使用時間盒,但你可以為個別項目添加時間盒,使用截止日期、SLA 或服務類別來創造必要的約束。
有時你需要一場革命:Kanban 的演進式方法很好,但有時你需要大幅度的改變。你可以控制改進的速度——降低 WIP 限制以創造更多改進機會,或引入其他方法的實踐。
不要讓 Kanban 成為偷懶的藉口:Kanban 是一個元流程,用來改進你已有的流程。不要僅僅因為 Kanban 沒有提到就移除目前有效的做法。
頭號錯誤——沒有 WIP 限制:沒有 WIP 限制就沒有驅動改進的約束。WIP 限制是指導方針和討論觸發器,是你控制來推動改進的工具。
