第九章:規劃與估算 (Planning and Estimating)#
在使用看板的過程中,你不僅需要關注自己的看板,還需要考慮團隊周圍的情境。有時候,其他團隊或上下游流程會與你的工作產生交集,你需要讓他們了解你的進度,也需要知道接下來該做什麼。
考慮一個團隊的看板,Inbox 欄位只剩下兩個工作項目——它將如何被補充?你需要與誰溝通才能知道下一步該做什麼?多久能與他們開一次會?這些就是你需要進行規劃的原因。

Figure 9.1: Simple board with Inbox, Analyze, and Dev columns
上游 (Upstream) 指的是在你之前進行的工作——可能是其他部門或其他人執行的任務。這些可以用獨立的看板來視覺化呈現:

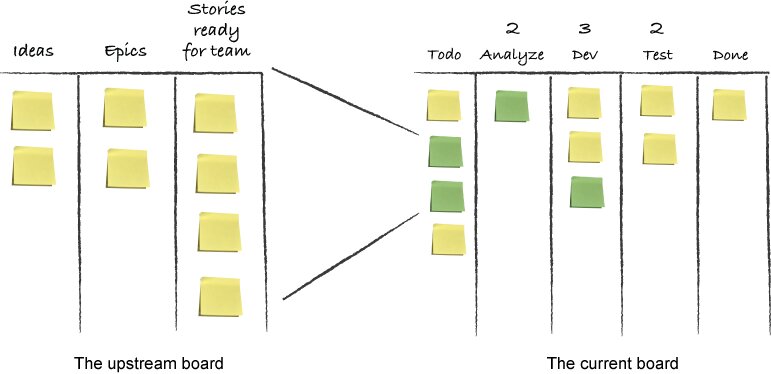

Figure 9.2: Upstream board feeding into the team board
在看板的另一端,你可能也需要與下游 (Downstream) 流程互動——例如協助將工作部署到生產環境。在你的流程與其他流程交會的兩端(上游與下游),通常都需要某種形式的同步或規劃。
另一個需要規劃的原因是與其他團隊同步。想像兩個團隊在同一產品上工作,例如後端團隊剛完成了一次重大變更,這將影響前端團隊,因此部署時需要密切監控與協調。

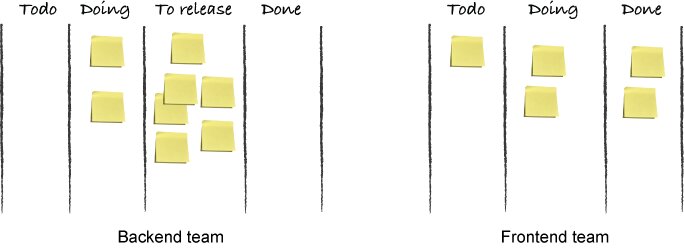

Figure 9.3: Separate downstream boards for backend and frontend teams
本章將展示幾種在看板中處理規劃與同步需求的方法,包括:
- 常見的視覺化技巧與規劃思維
- 快速估算技術,產出「足夠好」的規劃材料
- 將估算視為風險管理——及早發現你不知道的事、感覺有風險的事、可能會造成問題的事
9.1 規劃排程:何時該進行規劃?#
規劃本質上是提前進行的活動,但不能太早——因為太早規劃的事物可能會改變,導致你需要重做一遍。更重要的是,為更多工作做規劃實際上就是在創造更多的在製品 (WIP),因為你已經開始了一些會在那裡等待的工作。另一方面,你也不希望規劃得太晚,因為那樣規劃就變得毫無意義——未來已經到來了。
理想的規劃時機是恰到好處 (Just in time)——不太早、不太晚,而是在需要的那一刻。
9.1.1 即時規劃 (Just-in-Time Planning)#
當你在規劃時,你正在建立一小批工作項目的「庫存」。這有好處——團隊知道下次有產能時該做什麼;但也有壞處——庫存就是更多的 WIP,而如同第三章所學,更多 WIP 會讓每個項目通過工作流程的速度變慢。
一長串堆積的工作項目也會讓你變得不夠敏捷。如果突然出現一個緊急工作項目需要優先處理,你必須將它與所有已規劃的工作項目重新排序。
你應該為新工作做即時規劃 (just-in-time planning)——在你即將開始工作時才規劃,將預先規劃的工作庫存保持在最低限度。
但這又帶來另一個問題:規劃通常有成本,例如召開規劃會議、客戶無法隨傳隨到、或者需要做相當多的前置工作。
一種平衡方法是使用事件驅動規劃 (Event-driven Planning):讓流程中的事件告訴你何時有產能接受更多工作。你可以建立一個簡單的訊號系統,在工作流程中視覺化呈現,提醒你何時該規劃更多項目。
相比之下,如果你每個月固定規劃一次(無論是否需要),就有兩種風險:
- 開會時其實不需要更多工作,因為你還沒完成手上的事
- 下一次規劃會議還有兩週,但你已經沒事可做了
即時規劃重點整理:
- Just in time = 在需要的時候才做
- 提前規劃太多會產生工作庫存,導致敏捷性降低
- 規劃太頻繁會導致過多不必要的會議
- 在流程中建立訊號,通知你何時需要更多工作
- 讓流程中的事件來驅動規劃
9.1.2 訂購點 (Order Point)#
透過引入訂購點 (Order Point),你可以在工作項目降至特定數量時,從利害關係人那裡拉入新工作。其實在 6.4.2 節已經討論過這個概念。

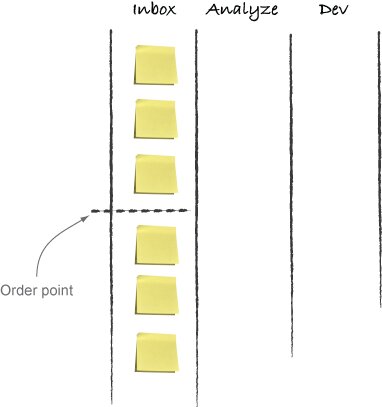

Figure 9.4: Order point triggering replenishment
運作方式很簡單:
- Inbox 欄位包含六個工作項目
- 在第三個項目下方畫一條線——這就是訂購點
- 團隊從上方開始處理,一路往下做到這條虛線
- 當 Inbox 降到這個水位時,團隊聯繫利害關係人安排會議,取得更多工作
- 訂購點下方的三個項目形成一個小緩衝,確保在會議協調與召開期間仍有工作可做
訂購點是一個簡單的視覺化機制:它在流程中創造了一個事件,訊號告訴團隊何時需要規劃更多工作。同時確保規劃是即時的——在需要更多工作時才進行,而非建立大量工作庫存「以防萬一」。
調整訂購點的原則:
- 如果利害關係人很難召集、或需要大量前置工作才能知道下一步做什麼 → 緩衝應較大(協調成本較高)
- 如果你可以隨時聯繫利害關係人 → 可以設定較低的訂購點(協調成本較低)
- 持續實驗與改善
訂購點重點整理:
- 在 Inbox 中畫一條線,作為訊號
- 當工作項目降到線以下時,召開會議規劃更多工作
- 平衡 Inbox 中剩餘的工作量與規劃更多工作所需的時間
9.1.3 優先權過濾器 (Priority Filter):視覺化什麼是重要的#
你是否遇過一份所有東西都是「優先順序 1」的功能清單?或者公司有不只一個「最高優先」的專案?在許多組織中,排序優先順序耗費大量時間和精力。
Corey Ladas 引入了一種叫做優先權過濾器 (Priority Filter) 的技術,簡化了排序過程並使其視覺化。

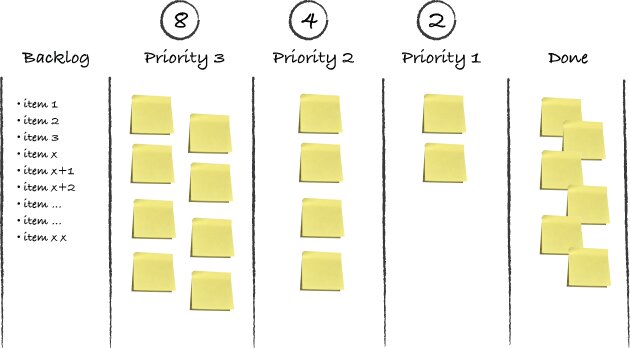

Figure 9.5: Priority-based board with decreasing WIP limits per level
這個優先排序看板的欄位有遞增的優先順序:
| 欄位 | 說明 | WIP 限制 |
|---|---|---|
| Priority 1 | 現在應該處理的項目,是看板 Inbox 的實際輸入 | 最小(如 2) |
| Priority 2 | 接下來要做的項目,準備好後移入 P1 | 較大(如 4) |
| Priority 3 | 之後會做的項目 | 更大(如 8) |
| Backlog | 可能之後會做,但現在不確定是否或何時會做 | 無限制 |
每一欄的 WIP 限制加起來等於你的產能。WIP 限制隨優先順序降低而增大,反映了對低優先順序項目被處理的不確定性更高。
flowchart RL E[開發看板] -->|拉取| A[P1\nWIP: 2] A -->|拉取| B[P2\nWIP: 4] B -->|拉取| C[P3\nWIP: 8] C -->|拉取| D[Backlog\n 無限制]
Backlog 中的項目直到被提升到 Priority 3 時才會變成卡片。在此之前,它們只是寫在看板上的文字。有些團隊甚至用心智圖 (Mind Map) 來視覺化 Backlog,放在優先權過濾器看板旁邊。

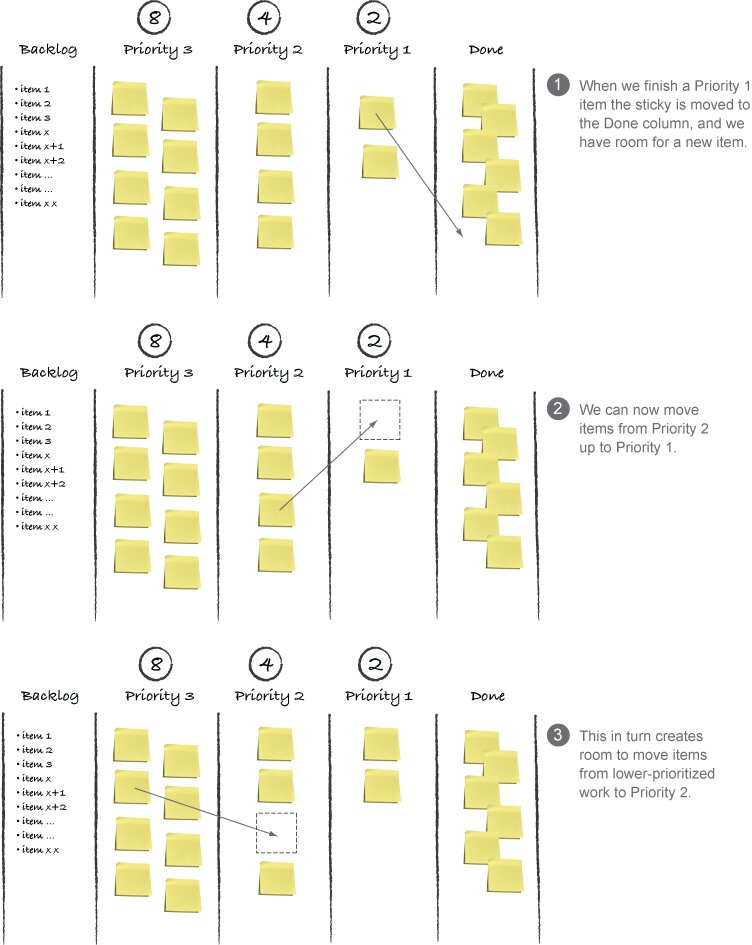

Figure 9.6: Three-step pull flow through priority columns
優先權過濾器的一個關鍵洞察是:優先順序與時間緊密相連。你只需要在有空間接受更多工作時——也就是完成一個 P1 項目後——才關心「下一個最重要的事情是什麼」。
實際上,P2 和 P3 欄位中的項目不需要排序。當需要拉入新的 P1 項目時,你只需要考慮:
- 哪一個 P2 項目升到 P1?
- 哪一個 P3 項目升到 P2?
- 哪一個 Backlog 項目升到 P3?
不要花時間為可能永遠不會實作的事情排列先後順序。延遲決策直到需要時再做 (defer decisions until required)。有些團隊只用 P1 和 P2;有些則把欄位命名為更有意義的名稱,如「即將到來 (Upcoming)」或「下一個 (Next)」。
優先權過濾器重點整理:
- 視覺化呈現你的優先順序
- Priority 1 = 現在需要處理的事
- 限制在你的產能範圍內,以改善每個工作項目的前置時間
- 核心問題:「我們現在需要做的最重要的事是什麼?」——只在有 P1 空間時才問
9.1.4 迪士尼等候時間 (Disneyland Wait Times)#
想像你在遊樂園排隊等雲霄飛車,已經等了 35 分鐘。你又往前走了一步,遠處看到一個標示:「您從此處的預估等候時間為 8 分鐘。」這讓你有了規劃的依據——一個看似合理的預測。
遊樂園工作人員之所以能做到,是因為他們追蹤了資料並測量了流程的流動:每分鐘有 x 輛車離開月台,每輛車載 y 名乘客。然後只需數排隊人數,做個計算。

Figure 9.7: Estimated waiting time for new items
你也可以在看板上輕鬆實現這個指標。這不僅能安慰等待功能上線的利害關係人,更能建立團隊與利害關係人之間的信任。團隊追蹤了這些數據,可以有信心地說:預估等候時間是六天。
火車 vs. 地鐵:建立信任
搭長途火車時,你會提前買票、查班次、提早到站——因為錯過的成本很高。但搭地鐵呢?你直接走下去搭下一班就好。
利害關係人也是如此:如果他每六個月才與團隊見一次面,他會要求精確的估算和詳細的計畫。但如果她每週一和週三都能見到團隊,對詳細估算和計畫的需求就會降低——因為如果一個項目沒有如預期交付,很快就會交付。
你在做的是降低已規劃工作的 WIP。較低的規劃 WIP 意味著更頻繁地與利害關係人見面,從而建立信任。
如何計算 Disneyland 等候時間?
很多團隊覺得很難提出一個可信的天數,因為前置時間差異很大。以下是一些解決方法:
- 按不同大小使用時間範圍:例如,平均而言 Small 項目 1-3 天、Medium 項目 2-6 天、Large 項目 5-20 天
- 使用到期日績效 (Due Date Performance):長期測量前置時間,例如「80% 的情況下,我們在 x 天內完成」。你還可以研究數據,找出未達標項目的典型特徵(依賴第三方的工作、特定類型的工作項目、特定服務等級),以提高可預測性
在實務經驗中,可預測性往往比速度更重要。頻繁且可預測地交付,能夠建立信任。
Disneyland 等候時間重點整理:
- 顯示工作的預期等候時間
- 從已通過你流程的工作的前置時間計算
- 可以按大小類型分別計算(如 S、M、L)
- 與利害關係人建立信任
9.2 估算工作——相對而言#
與規劃密切相關的是估算你將在完成前方工作上花費多少精力。這很困難,因為你在試圖預測未來,而歷史已經多次證明,我們這個行業經常錯估——而且差距很大。
估算 (Estimates) 常常是錯的,但估算的過程 (Estimating) 仍然有用。估算讓你有機會開始管理前方的不確定性,可以作為風險管理工具——及早發現誤解、不一致和需要進一步調查的領域。
以團隊的方式進行估算有助於建立對工作的共同理解 (Shared Understanding)。但根據邊際遞減法則,你也不想做太多估算。在 WAG(Wild Ass Guess,純粹的猜測)和完整規格之間存在一個甜蜜點——找到你的。
9.2.1 故事點數 (Story Points)#
估算之所以棘手,其中一個原因是:你試圖預測未來並確信它會如何發展。為了給出精確且準確的估算,你需要了解相當多的細節——而這通常是在專案一開始就被要求的,恰恰是你對即將進行的工作了解最少的時候。
更糟的是,人類不擅長以精確的方式估算。你可以自己試試:看一棟高樓,嘗試猜它有多高——這很難。
但如果換一個更簡單的問題:「那兩棟建築,哪一棟比較高?相對而言,一棟比另一棟高多少?」這些問題人們回答起來容易得多。
這導致全球的敏捷團隊都用相對方式而非精確數字來進行估算。最知名的敏捷估算工具就是 Story Points(故事點數),最初在 Scrum 和 Extreme Programming 等敏捷方法中引入。
Story Points 是一種表示工作項目之間相對大小的方式。你沒有說一個 story point 有多大,而是說:估為 5 點的東西大約是 2 點的東西的兩倍大,又大約是 14 點的東西的三分之一大。
Fibonacci 數列
Fibonacci 數列(0, 1, 1, 2, 3, 5, 8, 13, 21, 34, 55…)常用於估算 story point 的大小。原因不僅是數學上的趣味——使用 Fibonacci 數列意味著項目越大,估算的精度自動降低,這反映了我們在估算大小差距很大的項目時,能力本身就會下降。如果你在討論一個項目是 12 點還是 13 點,你大概在欺騙自己——你並沒有那麼精確的資訊。
避免在估算中使用「天」或「小時」,因為這可能讓你和他人誤以為你在指真實天數。有些團隊使用「相對天數 (relative days)」這個術語來避免混淆。
Story Points 有什麼用?
- 它們傳達了估算不是精確的:你沒有說「完成這個功能需要 258 小時」
- 相對估算可以用來對照實際表現進行跟蹤:如果團隊上個月交付了估計為 34 點的工作,你可以預測下個月(相同團隊、相同類型的任務)大約能交付 30-40 點
Story Points 的問題
- Story Points 是相對的,因此不精確,這讓很多人不舒服
- 很容易掉入把 story points 轉換成天數或小時的陷阱
- 一個團隊做了 34 點,不代表三個團隊可以做 136 點——估算只對特定團隊有效
- 兩個團隊估算相同的工作可能得出不同的結果
- 團隊動態、誰在討論中更有影響力、團隊的強項和弱項都會影響估算
Story Points 是相對的:它們估算事物的相對大小,且相對於做出估算的團隊和情境。不要在團隊之間進行比較,也不要試圖將其轉換為絕對時間。
Story Points 重點整理:
- 比較工作項目的相對大小,而非給出精確估算
- 團隊之間不能互相比較
- 常用的數列是 Fibonacci 數列:1, 2, 3, 5, 8, 13, 21
- 使用對你有意義的數字
9.2.2 T-shirt 尺寸 (T-Shirt Sizes)#
Story Points 的問題促使許多團隊放棄它們,轉而使用完全不用數字的方式——例如 T-shirt 尺寸。這意味著你透過選擇 S、M、L 或 XL 來進行估算。

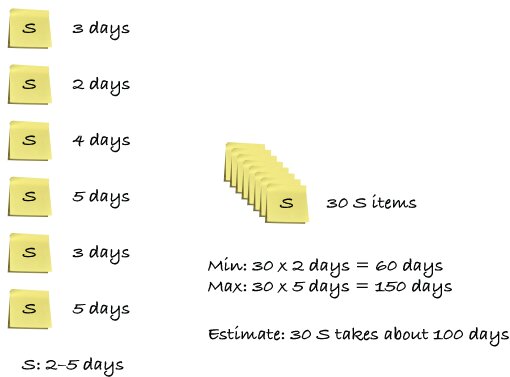

Figure 9.8: T-shirt size estimation for duration forecasting
保持系統盡可能簡單。這只是對工作項目大小的粗略估計,唯一表達的是:一個 S 項目的大小大約與你做過的其他 S 項目相同。更多的數值表示更高的估算精確度,而整個概念就是只表示工作的相對大小。
常見的實務做法:
- 大多數團隊使用 S、M、L 三個尺寸
- 任何比 L 更大的項目,都應該拆分成更小的工作項目,使其可以被估為 S、M 或 L
- XL 項目會佔據太多產能,且難以管理
- 可以視需要增加尺寸(如 XS、XXL),但大多數情況下不需要
估為 XL 的工作項目隱藏了大量的不確定性和風險。拆分一個 XL 項目後,發現變成兩三個新的 XL 項目,並不罕見——因為團隊不知道那個大項目裡面藏了什麼。
約定好:總是將估為 XL 的項目拆分到 L 或更小。這是管理不確定性和降低風險的好方法,同時也能限制你的 WIP。
與 Story Points 一樣,T-shirt 尺寸的好處是你可以根據團隊隨時間累積的實際數據來進行預測。例如:
- 如果團隊通常花 2-5 天完成一個 Small 項目,且過去 30 個 S 項目都是如此
- 那麼下一個 S 項目也可能花 2-5 天
- 基於此,你可以預測 Backlog 中的 30 個 S 項目大約需要 100 天完成
T-shirt 尺寸重點整理:
- 像 T-shirt 尺寸一樣分組估算
- S、M、L 最常用
- 只在需要時使用 XS 和 XL
- 相對估算
- 追蹤數據並根據實際數據進行預測,例如:「S 需要 3-5 天」
9.3 估算技術#
敏捷團隊有許多常見的估算方法。它們的共同點是協作,以及一個潛在主題:追求足夠好。你不想在估算上投入太多時間。
強烈建議以小組方式進行估算,最好包含不同能力、技能和角色的人。估算和規劃可以被視為一種知識收集練習——在消除不確定性的過程中揭露資訊。
9.3.1 卡片排列法 (A Line of Cards)#
假設你有 50 個工作項目,利害關係人問你估算它們的大小——這就是令人畏懼的「這個專案要做多久?」的問題。這個簡單的練習可以在團隊中快速進行,50 個項目大約只需 10-20 分鐘。
練習步驟:
- 將工作項目的描述寫在獨立的索引卡上(事前準備好)
- 把所有卡片疊成一堆放在桌上
- 拿出第一張,放在卡片堆旁邊
- 拿出下一張,問:「這個比第一個大還是小?」為了回答這個問題,你可能需要與團隊討論工作項目的內容。花點時間但不要太久——這是快速估算
- 決定大或小後,將它放在桌上的卡片上方或下方,形成一條線

Figure 9.9: Sorting items into t-shirt size categories
- 重複步驟 4-5,直到所有卡片用完
- 現在進入第二階段:分組。從線的底部(最小的)開始,宣告第一組估為 Small
- 繼續往上走,決定卡片在哪裡變大、何時應該使用新的值(例如 Medium)。讓團隊喊出來
- 很快你就走完整條線了。現在可以匯總值(例如 5 張 Small、4 張 Medium 等),得到整條線的總估算
這個練習可以作為重複性的活動——例如每次發布後(每兩週)重新估算 Backlog 中剩餘的工作項目,每次不超過 10 分鐘。
卡片排列法重點整理:
- 快速估算大量工作項目的簡單練習
- 選任一個工作項目,然後比較下一個:比較大還是比較小?
- 全部排好後,指定數值:例如 Story Points 或 T-shirt 尺寸
9.3.2 規劃撲克 (Planning Poker)#
Planning Poker 是另一種以團隊方式進行估算的方法,利用群體智慧和趣味性來產生良好的討論,並在過程中幫助估算。名稱由 James Grenning(敏捷宣言簽署者之一)所創,與撲克唯一的關聯是遊戲中使用某種「撲克牌」。
遊戲步驟:
- 發牌給所有參與者
- 抽出一個要估算的工作項目,向團隊簡要描述
- 討論並回答關於該工作項目的問題
- 當所有人都對工作項目有了足夠的了解後,進入估算
- 每個人選一張代表自己認為的估算值的牌,不要讓別人看到
- 數到三,所有人同時亮出自己的牌
- 關鍵步驟:
- 如果大家差不多一致 → 已找到估算值,繼續下一個
- 如果估算差異很大(例如 2、4、8、13)→ 問問為什麼:
- 估 2 和 4 的人認為這個項目是什麼意思?
- 估 8 和 13 的人認為這個項目是什麼意思?
- 回到步驟 5,重新投票
- 重複直到對估算值達成共識(允許小幅差異)
Planning Poker 的主要目的是討論,而非估算值本身。只有透過互相交談,你才能理解每個人對完成工作所需的努力的看法。讓團隊進行估算是一種激發討論的方式。
另一種 Planning Poker 的做法(來自 Amr Elssamadisy 的 Agile Adoption Patterns):
對每個需求:
- 讓領域專家向團隊解釋需求
- 進行以下估算輪次,只在未達共識時才繼續下一輪:
- 第一輪:靜默投票,不討論
- 第二輪:思考一兩分鐘,再次靜默投票,仍不討論
- 第三輪:讓團隊成員解釋為什麼這樣投票,然後再投一次
- 如果仍未達共識 → 將該故事暫時擱置,繼續下一個
這種方法聚焦於快速產出足夠好的估算——沒必要在你已經達成共識時詳細討論每個需求。
牌的選擇:
- 數字:1, 2, 3, 5, 8, 13
- ? = 「我完全沒有頭緒,在我能猜測之前請給我更多資訊」
- 咖啡杯 = 「我的大腦已經烤焦了,需要休息」
- 也有許多手機 App 可用,但不要花太多心思在工具上——估算值不是重點
對於從未合作過的團隊,可以先選一個小的故事並嘗試達成估算共識。所有其他工作都可以相對於這個故事來估算。或者,先做幾次「卡片排列法」,之後再開始 Planning Poker。
Planning Poker 重點整理:
- 消除誤解、激發對真實含義的討論的好練習
- 討論、選數字、展示給團隊
- 不同意 → 繼續討論
- 同意 → 進行下一個
- 討論重要;估算值本身沒那麼重要
9.3.3 Goldilocks(金髮女孩法)#
前面的技術都在估算工作項目的大小,但 Goldilocks 法提供了另一種思路:與其估算工作項目的大小,不如將工作項目調整到合適的大小。
這個技術取自童話故事《金髮女孩和三隻熊》:Goldilocks 進入三隻熊的家,試了椅子——爸爸熊的太大、小熊的太小,但媽媽熊的剛剛好 (Just Right)。

Figure 9.10: Sorting items into Too small, Just right, and Too big
練習步驟:
- 將一疊工作項目分成三個小堆:太小 (Too Small)、太大 (Too Big) 和剛剛好 (Just Right)
- 描述每個工作項目,讓團隊投票決定放在哪一堆
- 將「太大」堆中的項目拆分成較小的「剛剛好」項目
- 將「太小」堆中的項目合併成「剛剛好」的工作項目
這個簡單的練習對預測非常有益。你現在擁有等量大小的項目,可以開始追蹤和測量。幾週後,你就知道團隊每週可以處理多少個「平均大小」的工作項目。因為所有工作項目大小相同,預測變得非常容易。
在 7.2.2 節中,我們談到了將工作項目變小且大小相似以增加流動性。Goldilocks 估算技術是這些想法的直接應用,不僅能幫助你估算,還能改善流動。
Goldilocks 重點整理:
- 不做估算,而是將工作切分成合適的大小
- 合併太小的工作項目
- 拆分太大的工作項目
- 得到一個「平均大小」工作項目的 Backlog
9.4 節奏 (Cadence)#
Cadence 大約意味著節拍或韻律——你的工作流程的心跳。
這並不像聽起來那麼奇怪;你的流程中已經有了節奏。一個簡單的例子是許多流程中的迭代 (Iteration)。在 Scrum 中,工作有一個自然的心跳——稱為 Sprint。每個 Sprint 開始時有規劃會議、結束時有回顧檢視、展示和回顧。
節奏為你提供了可預測性的基礎。有了定期的節奏,你可以開始測量和預測你的表現。例如:「我們的目標是每兩週交付 4-6 個工作項目。」兩週後,你可以回顧看看表現如何。
迭代與 Kanban
迭代通常以某種規劃或評估開始,然後執行,最後結束——最好以回顧來結尾。迭代就像時間盒限制的小專案,有明確的開始和目標。

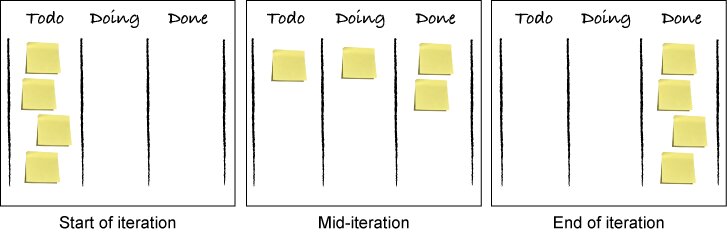

Figure 9.11: Board states across an iteration: start, mid, and end
在上圖中:
- 開始時:團隊將下一個迭代的所有工作排在 Todo 欄位
- 中期:有些項目正在處理、有些已完成、有一個尚未開始
- 結束時:希望所有工作項目都已移到 Done 欄位。看板重置,團隊開始為下一個迭代規劃
從迭代式流程過渡
你也可以將迭代流程更明確地對應到看板上(Eric Willeke 建議),設置如下欄位:
Product Backlog → Ready for Planning → Sprint Backlog → Building → Accepted → Demo Complete → Done
這提供了從 Scrum(或其他迭代式方法)到 Kanban(基於流動)的平滑過渡——因為什麼都沒改變,只是你開始視覺化整個工作流程。
Kanban 的節奏方式
Kanban 對節奏沒有太多規定。主要焦點是工作項目如何個別地在看板上流動。這讓你可以將迭代(如規劃和回顧)與工作本身解耦:
- 每週規劃一次
- 每三週做一次回顧和回顧檢視
- 或使用流程中的事件來觸發規劃、回顧等(即拉式原則)
即使 Kanban 沒有規定迭代,如果你想要,仍然可以在 Kanban 中使用迭代。Kanban 只是三個簡單的原則(使工作可見、限制在製品、幫助工作流動),不對你的節奏或迭代做任何規定。
迭代式 vs. 流動式——哪個更好?
沒有絕對的答案:
- 如果你有一個 Backlog 是唯一的工作來源 → 迭代式可能更適合,提供很好的專注度
- 如果工作項目可能隨時出現(例如同時做支援維護和開發) → 流動式可能更好,沒有迭代的開始和停止
如果你從迭代式流程(如 Scrum)過渡到流動式方法,不要偷懶。保留有意義的實踐:繼續開規劃會議、繼續做回顧、繼續為利害關係人做展示——以適當的節奏。
9.5 以看板方式規劃:少一些痛苦,多一些收穫#
本節退後一步,思考為什麼要規劃和估算——以及可能的替代方案。
不要因為「Kanban 中沒有規劃」就停止規劃。太多看板團隊躲在這個「藉口」後面停止規劃。你比那更好。
順帶一提,Kanban 中也沒有提到程式碼品質、寫程式、做測試、或者部署程式碼是個好主意。
9.5.1 需求逐漸減少#
使用看板的團隊逐漸發現規劃和估算的需求在消退。這是因為:
- 需求的根源:對估算和計畫的需求源於管理風險和不確定性的慾望
- Kanban 的作用:你努力最小化 WIP 並幫助工作更快流動,這意味著沒有太多工作需要規劃
- 工作變小:因為你希望工作項目小而快,規劃和估算也就很快就能完成
- 頻繁拉入新工作:當團隊一天可能拉入多次新工作時,估算每個項目很快就會感覺繁瑣
當你開始質疑估算的價值時,去問問利害關係人真正的需求是什麼。使用看板一段時間後,利害關係人可能也發現了詳細估算和計畫需求的減少。至少可以做個實驗——嘗試一個月不做或用更輕量的方式進行規劃和估算。
Kanban 教你盡可能將流程的各個方面視覺化,讓團隊和周圍的人都能看到。這意味著目前的狀態對任何人來說都是顯而易見的。如果利害關係人缺少某些數據,就添加那些數據並使其可視化——例如印出 Backlog 並劃掉已完成的項目,或簡單的圖表顯示每週完成的項目數量。
「我們見過最好的報告!」
Marcus 幫助一個客戶將關鍵系統從 VB6 轉換到 VB.NET。面對「這要做多久?」的問題,團隊用了簡單的報告方式:
- 按文件大小(KB)列出所有 VB6 表單
- <20 KB = Small,20-50 KB = Medium,60-100 KB = Large,>100 KB = XL
- 開發者記錄每個表單的開始和結束日期
- 從中做出簡單的狀態圖和預測:「我們做了 3 個 Small 平均花 4 天。還有 60 個 Small。60 x 4 = 240 天」
這個高風險專案的指導委員會稱這是「公司有史以來最好的報告」。原因很簡單:透明、簡單、每天更新。這建立了信任。
9.5.2 邏輯推理:客戶的請求#
退後一步思考你為什麼在這裡。IT 部門或專案的主要目標是幫助業務更聰明、更容易或更好地工作。引用 Gojko Adzic 的話:創造商業影響——而非軟體。
軟體是手段而非目的。客戶要的是能讓她更好地完成工作的能力。
- 客戶不在乎計畫或估算
- 你上一次聽到客戶打電話說「感謝你們上一個專案精確的估算和計畫」是什麼時候?——從來沒有
- 客戶要的是可以用來更好、更快或以新方式進行商業活動的能力 (capabilities)
只要你還能從規劃和估算中看到價值,就繼續做,但只做到足以改善工作在團隊中流動的程度。例如,估算時你可以學到很多關於工作項目的知識,但到了某個點,更多的估算不再揭示新知識,那時就該停止了。
Plans are worthless, but planning is everything. > 計畫是無價值的,但規劃是一切。 — Dwight D. Eisenhower
檢驗估算是否增加價值的方法(David J. Anderson 提出): 如果你認為估算增加了價值,那就做更多估算。它增加價值,對吧?——如果你對這個建議感到猶豫,那就說明估算本身可能並沒有你想像的那麼有價值。
9.5.3 #NoEstimates——你可以完全不要估算嗎?#
(本節由 Torbjorn Gyllebring 撰寫)
很少有人停下來質疑估算;大多數人認為它是理所當然的。質疑這個假設,並找到不使用估算也能有效工作的方法,是 #NoEstimates 的核心問題。
什麼是 #NoEstimates?
在許多情境中,放棄估算並採用替代方式管理工作不僅可能,而且有益。幾種替代策略:
- 機率預測與模擬:研究需求的性質和類型,基於歷史數據使用 Monte Carlo 模擬創建穩健的計畫(Troy Magennis 是這個領域的先驅)
- 平均值的平均法則 (The Law of Average Averages):「平均而言,一個平均的工作項目需要平均的時間完成。」假設需求足夠相似,或團隊已學會本能地將工作拆分成「合適大小」的塊,你就可以跳過估算,將所有項目視為平均
- 細粒度滴灌資金模型 (Drip-funding Model):以小塊工作,朝「下一個最有價值的事情」的方向工作。當價值實現或你發現投入超過了價值,就停止投資
- 反轉估算問題:不問「完成這些東西要多久?」,而是問一個更有力的問題:「如果我願意投入這麼多,什麼是可能的?」
為什麼要 #NoEstimates?
- 估算可能驅動失能行為——估算變成承諾、計畫或截止日期
- 消除對估算的需求,就消除了這些問題及其相關的時間和資源成本
- 估算本身不是邪惡的,但它們往往被用於多重目的,且用途會隨時間變化
- 不使用估算會迫使你深入思考估算在流程中扮演的不同功能,邀請你找到更專注的解決方案
#NoEstimates 很難,需要紀律和技能,但機會令人興奮。
進一步閱讀:
- Twitter 上搜索 #NoEstimates
- Neil Killick: “#NoEstimates Part 1 - Doing Scrum Without Estimates”
- Woody Zuill: “If You Found Estimates Bring No Value - What Would You Do?”
9.6 本章總結#
本章探討了規劃與估算的各個面向:
規劃排程:
- 目標是即時規劃 (just in time)——不太早、不太晚
- 事件驅動規劃和訂購點是實現即時規劃的方法
- 更頻繁的規劃讓利害關係人參與更多、建立信任,但也有成本需要平衡
- Disneyland 等候時間是顯示預期交付時間的方式
- 規劃和估算常由你周圍的人要求——可以考慮將工作流程延伸到上游和下游
估算方法:
- 以精確方式估算比相對估算困難得多
- Story Points 和 T-shirt 尺寸是兩種常見的相對估算方式
估算技術:
- 卡片排列法 (A Line of Cards):快速比較大小
- 規劃撲克 (Planning Poker):激發討論、消除誤解
- Goldilocks:將工作調整到合適的大小
節奏 (Cadence):
- 節奏是流程中的自然韻律或心跳
- 迭代式流程有自然的節奏
- Kanban 讓你可以為不同活動(回顧檢視、規劃、展示、回顧)設定適合的節奏,不必綁定到工作的流動
反思:
- 使用看板的團隊看到詳細計畫的需求隨著反饋迴圈的收緊而減少
- 客戶不要計畫和估算——他們要商業能力
- 估算和規劃在揭示新資訊時是有用的
- #NoEstimates 運動探索完全放棄估算,找到不使用估算也能有效工作的方式
