第一章:Kanbaneros 團隊啟程#

本章透過一個虛構但貼近現實的故事,介紹 kanban 的基礎概念。故事中,兩位教練 Marcus 和 Joakim 在一場研討會結束後,臨時受邀為一個軟體開發團隊進行兩小時的 kanban 入門指導。這個團隊面臨許多常見的軟體開發問題,而 kanban 提供了一套從「現狀出發」的改善方法。

本章是整本書的快速導覽。即使你只讀了這一章,也能掌握足夠的知識來開始實踐 kanban。後續章節會深入探討這裡介紹的每一個概念。


1.1 團隊介紹(Introductions)#

背景與挑戰#

故事的主角是一個小型軟體開發團隊,他們負責一家大型保險公司的行動銀行應用程式。團隊成員包括:

成員角色特點
Adam測試人員資深但對新事物持懷疑態度,重視品質
Beth需求分析師新員工,負責從業務端收集需求並傳達給開發人員,熱衷嘗試新方法
Cesar業務負責人曾親手打造應用程式的第一版,現在負責業務面
Daphne資深開發者程式產出量驚人,偏好獨立工作
Eric開發者對工作不太有熱情,但能把事情做完
FrankIT 部門經理管理 36 人,盡力關心產品與人員發展

團隊面臨的挑戰#

Marcus 在翻頁紙上記下了團隊的核心問題:

問題英文
經常延遲交付We often deliver late
估算經常不準確Estimates are often inaccurate
團隊被工作壓得喘不過氣Team is swamped with work
優先順序不明確Priorities are unclear
工作從四面八方湧入Work is coming to the team from everywhere
不清楚誰在做什麼Unclear who’s working on what

Kanban 與 Scrum 或 RUP 等方法不同,它不會規定你應該有哪些角色、開什麼會議。Kanban 的起點是「從你目前的狀態開始」(start where you are),幫助你理解現狀,再找出下一步的改善方向。


1.2 看板(The Board)#

讓工作被看見#

Joakim 問團隊:「你們怎麼知道團隊正在做什麼?如果連你們自己都不確定,利害關係人又怎麼可能知道?」

團隊使用 JIRA 作為專案追蹤工具,Beth 負責在裡面登記和分類所有需求,Frank 則盡量維護優先順序。表面上看起來系統運作良好,但 Marcus 請大家把「目前正在做的工作」都寫在便利貼上,貼到白板上。

第一輪,團隊從 JIRA 中找出了 6 個項目。但當 Marcus 追問「還有其他的嗎?」時,Adam 坦承有很多工作根本沒有登記在 JIRA 裡:額外的需求、小型支援任務、替其他部門幫忙、系統維護等等。這些任務通常是組織裡的資深人員在走廊上直接交辦的。

第二輪,又多出了 8 個項目 – 比 JIRA 裡登記的還多。

Frank 驚呼:「天啊,這是真的嗎?」

資訊散熱器 vs. 資訊冰箱(Information Radiator vs. Information Fridge):

  • 大型可見的看板是「資訊散熱器」– 經過的人一眼就能看到資訊
  • 電子工具有時更像「冰箱」– 你得打開它、翻找才能找到你要的東西

把工作貼在牆上,讓所有人隨時可見,這個簡單的動作就能帶來巨大的改變。

視覺化工作的價值#

透過將每個工作項目寫成便利貼並貼上牆,團隊達成了幾件事:

  • 隱藏的工作浮出水面 – 那些沒被追蹤的額外任務終於被看見了
  • 可以看到誰在做什麼
  • 可以看到正在進行多少工作
  • 可見的工作會向看到它的人「輻射」(radiate)資訊

1.3 對應工作流程(Mapping the Workflow)#

建立欄位#

Joakim 引導團隊將工作流程對應到看板上。工作項目會從「構想」或「客戶請求」流經整個系統,直到成為「上線的功能」為客戶產生價值。

團隊決定從「工作登記進 JIRA」開始,到「工作上線到生產環境」結束,逐步建立了以下欄位:

#欄位說明
1Todo還沒開始做的事
2Analyze設計討論、平台評估、文件記錄等
3Development開發中
4Testing測試中
5Accept等待業務驗收

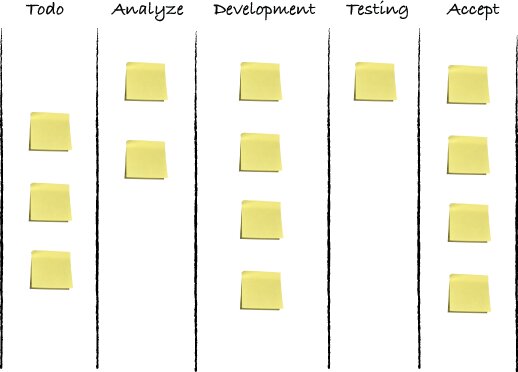

Figure 1.1: Basic kanban board with Todo, Analyze, Development, Testing, Accept columns

flowchart LR
A[Todo] --> B[Analyze]
B --> C[Development]
C --> D[Testing]
D --> E[Accept]
E --> F[Waiting\nfor Ops]
F --> G[In Production]
style F fill:#f96,stroke:#333

Marcus 建議用白板筆而非膠帶來畫欄位,因為用膠帶做成的永久性版面會讓人不願意改動它。而看板是需要隨著學習不斷演進的。

發現瓶頸:Waiting for Ops#

當團隊討論到「Accept 之後怎麼辦?」時,浮現了一個重要問題:營運部門(Ops)已經外包給另一家公司,部署只有一年六次,而且團隊失去了對生產伺服器的存取權限。

Eric 建議加一個「Waiting for Ops」欄位。Frank 一開始覺得這等同於「Done」,因為「到這裡我們就做不了什麼了」。

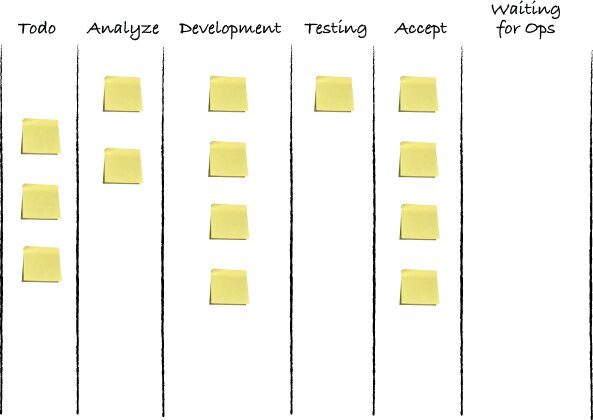

Figure 1.2: Kanban board adding a Waiting for Ops column

但 Joakim 追問:「你們的客戶是誰?」經過思考,團隊認同真正的客戶是網路銀行的使用者。對使用者而言,「完成」意味著他們可以使用這個功能 – 而東西卡在 Waiting for Ops 裡,對客戶毫無價值。

當被問到 Waiting for Ops 裡有多少項目時,Frank 估計大約有 25 到 40 個

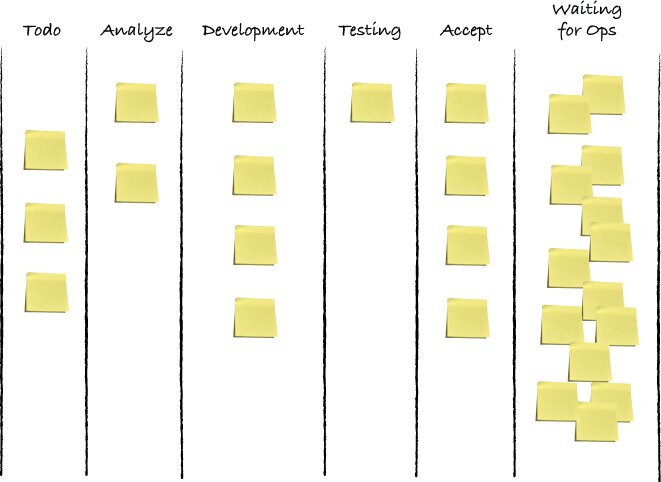

Figure 1.3: Bottleneck with work piling up in Waiting for Ops

「完成」不等於「離開團隊的手」。工作只有在為客戶產生價值時才算真正完成。如果大量項目堆積在等待區,這代表你的流程中有一個嚴重的瓶頸。

Daphne 指出,如果看板上有一個 Waiting for Ops 欄位,裡面堆滿了便利貼,而唯一阻止這些項目完成的就是 Ops 團隊,這就成為了一個有力的「對話啟動器」。Marcus 總結道:「當你視覺化你的痛點並收集資料,就更容易獲得利害關係人和其他團隊的理解。這不是你在抱怨,這是數據。」

最終團隊加入了 In Production 作為最後一個欄位,取代簡單的「Done」,因為這更能反映真實狀態(上線後可能還會有 bug 回報)。

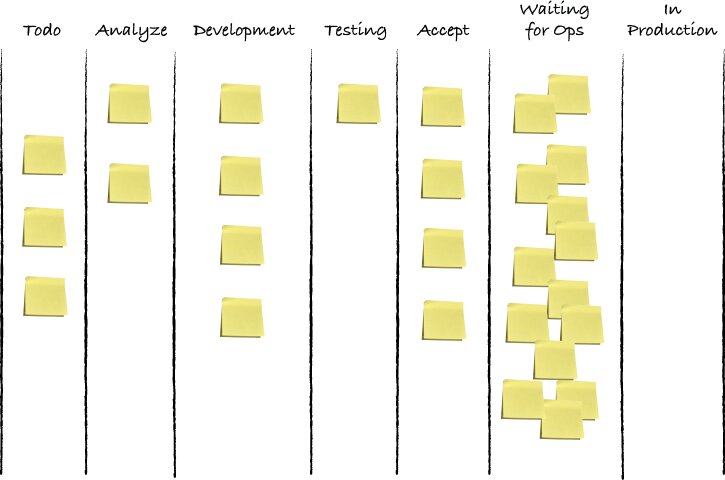

Figure 1.4: Board with In Production column added, bottleneck still visible

對應工作流程的要點#

  • 辨識工作從進入到離開團隊的所有階段
  • 不要追求完美 – 持續檢視與調整(inspect and adapt)
  • 工作要到為客戶產生價值時才算完成
  • 透過視覺化的工作流程,你可以看到:
    • 工作的狀態
    • 潛在的問題,例如工作在某個階段堆積、沒有進展

1.4 工作項目(Work Items)#

便利貼上該寫什麼?#

團隊已經有了帶有簡短標題的便利貼,但這些標題有時太簡略,只有開發者本人才看得懂。經過討論,團隊設計了工作項目卡片的格式:

屬性位置/備註說明
描述Description不需要長篇大論,但要足夠讓人記住這個項目在做什麼。可以是 User Story 的形式,也可以是任何簡短的描述
JIRA 編號左上角作為回到電子系統查看詳細資訊的參考
截止日期右上角,如有用不同顏色標示,並固定寫在同一個位置,這樣一眼就能看出哪些項目有時間壓力
工作者Avatar用小照片、漫畫頭像或其他代表物來標示誰在負責這個項目,避免在便利貼上寫太多名字佔空間

工作類型的區分#

Adam 提出需要區分 bug 和一般工作。bug 有更高的優先順序,可能可以跳過 Analyze 等步驟。團隊決定:

  • 黃色便利貼 = 一般工作(Normal)
  • 紅色便利貼 = Bug

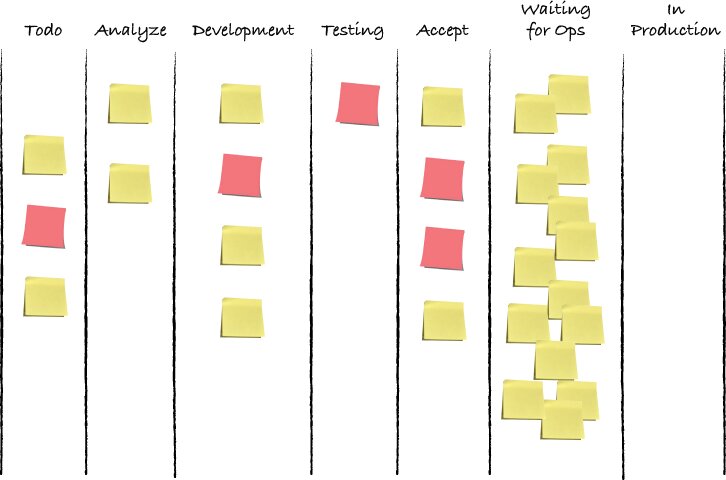

Figure 1.5: Color-coded cards highlighting bug items across the board

用顏色區分工作類型是 kanban 社群中常見的做法。當看板上開始出現大量紅色便利貼時,就是該坐下來好好討論品質問題的時候了。看板正在向你「說話」。

工作項目的設計原則#

從卡片上你應該能夠:

  • 看到工作項目的狀態
  • 做出關於下一步行動的決定

常見的屬性包括:

  • 工作項目的描述
  • 在電子系統中的 ID
  • 截止日期
  • 誰在負責
  • 工作類型(如 bug 或一般功能)

你無法改善你看不見的東西(You can’t improve what you don’t see)。這是 kanban 的一個基本且重要的原則:讓工作可見。視覺化的真正收益不僅僅是看到每個工作項目的狀態,而是幫助我們做決策、從流程的運作中學習、進而改善流程。


1.5 傳遞硬幣遊戲(Pass the Pennies)#

為了解釋「限制在製品」(Limit WIP)的概念,Marcus 和 Joakim 帶領團隊進行了一個經典的模擬遊戲。

遊戲設置#

  • 4 位「工人」坐在桌子四邊,每人輪流翻轉硬幣後傳給下一位
  • 4 位「經理」站在工人背後計時
  • Joakim 扮演「客戶」,記錄第一枚硬幣到達的時間和全部完成的時間
  • 共 20 枚硬幣

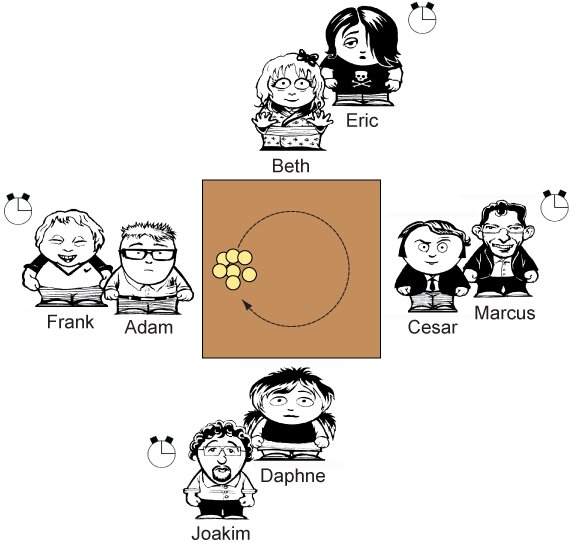

Figure 1.6: Pass the Pennies game setup with team members

三輪實驗與結果#

20 枚一批5 枚一批1 枚一批
Adam10s14s18s
Beth12s17s19s
Cesar11s13s15s
Daphne17s15s15s
第一枚到達50s18s4s
全部完成50s34s20s

關鍵發現#

結果令團隊大為震驚:

  1. 第一次交付時間大幅縮短:從 50 秒降至 4 秒,不到原來的十分之一
  2. 總完成時間也縮短:從 50 秒降至 20 秒,做的工作量完全一樣
  3. 個人工作時間反而增加:每個工人在小批次時工作時間更長(個人效率降低),但團隊整體效能提升
  4. 錯誤成本降低:如果翻幣方式有誤,小批次只需重做少量工作

在製品(WIP, Work in Process) 是你同時進行中的工作項目數量。減少在製品數量 = 更快的流動速度 = 更短的前置時間(Lead Time)。

這裡有一個反直覺的取捨:優化流程以加快流動,可能會導致個別資源使用率下降。在大批次模式中,每個工人很「高效」地一次做完所有工作,但後面的工人必須等待。在小批次模式中,工人的個人效率看起來較低,但團隊整體更有效。

Adam 提出了合理的質疑:現實中的工作不像硬幣那樣均勻,項目大小不一,且常常需要在不同階段之間來回。Joakim 承認這是簡化的模擬,但基本原則仍然成立:減少在製品數量會降低前置時間


1.6 在製品限制(Work in Process)#

從遊戲回到看板#

回到白板前,團隊開始討論如何將 Pass the Pennies 的教訓應用到實際工作中。

Frank 總結道:「如果我們希望工作快速流過看板,就應該減少同時進行的項目數量。」

但 Eric 問了一個關鍵問題:「實際上我們要改變什麼?」

Joakim 提出了 kanban 的行動口號:

Stop starting, start finishing.(停止開始,開始完成。)

具體來說:

  • 與其開始新的工作項目,不如幫團隊中的某人完成一個已在進行的項目
  • 與其讓自己被阻塞(例如等待資訊或審核),不如嘗試解決阻塞或思考如何在未來避免它

設定 WIP 限制#

Marcus 引導團隊為每個欄位設定在製品限制。原則是:選定一個最大數量,作為該欄位同時進行中的工作項目上限。

如何找到合適的數字?

  • 太高的限制 = 工作閒置、流動緩慢
  • 太低的限制 = 人員閒置、等待工作
  • 需要在「快速流動」和「人員有事做」之間取得平衡

團隊的初始設定過程:

  1. Testing = 2 – Adam 一開始建議 1(因為只有他做測試),但 Beth 提到她也會做一些測試,所以改為 2
  2. Development = 3 – Daphne 認為 2 太低(有時需要等人,會沒事做),Eric 建議 4,最後 Daphne 折中選了 3
  3. Analyze = 2 – Beth 認為合理,無人反對
  4. Accept = 4 – Cesar 解釋說,限制為 4 意味著當 Accept 欄填滿 4 個項目時,測試團隊就會被阻塞。這時 Cesar 和 Beth 就需要過來做驗收工作。限制太低(如 1)會要求他們隨時待命;太高則意味著團隊等太久才得到回饋

不是每個欄位都一定要有 WIP 限制。只在你認為限制能幫助加快流動的地方設限。Todo、Waiting for Ops 等欄位可以暫時不設限。

佇列與緩衝(Queue / Buffer)#

Daphne 問了一個好問題:Accept 欄位不就是在「等它填滿再開始做」嗎?

Marcus 在 Accept 欄位中畫了 ReadyDoing 兩個子欄位。這種「佇列」(queue)或「緩衝」(buffer)常見於有限資源前面 – 例如 Beth 和 Cesar 不能隨時在場,所以建立一個小緩衝區,等填滿了再通知他們過來。

在製品限制不是嚴格的規則,而是觸發討論的機制。當限制即將被突破時,團隊需要討論:

  • 是否有人可以幫忙完成正在進行的工作?
  • 是否需要移除某個優先順序較低的項目?
  • 開發者是否可以暫時去幫忙測試?

如果你經常打破限制,可能需要提高限制。如果你從來不碰到限制,可能需要降低限制以促進這些有益的討論。

限制在製品的要點#

  • 從「停止開始,開始完成」的心態開始
  • 限制 WIP 會讓改善機會浮現,採取行動就能改善流動
  • 沒有「唯一正確」的 WIP 限制
  • 較低的 WIP 通常更好。經驗法則:
    • WIP 太高 = 工作閒置等待
    • WIP 太低 = 人員閒置等待
  • WIP 限制不是規則 – 是觸發討論的機制

1.7 加急項目(Expedite Items)#

處理緊急工作#

Adam 提出了一個現實問題:「有時候生產環境出了問題,不管你正在做什麼、有多少東西在進行中,你就是得馬上修!」

Daphne 也確認:「我們總不能因為不想超出在製品限制就不處理緊急工作吧?」

Joakim 介紹了 加急通道(Expedite Lane)的概念 – 在看板頂部新增一個特殊的橫向泳道(lane),專門用來處理緊急項目。

加急通道的風險#

Eric 立刻提出警告:「你們(指 Frank、Beth、Cesar)會把這條通道塞滿的。這會變成你們把工作插隊的快速通道,讓我們不斷在項目之間切換。就像去年 Bank 2.0 大版本時一樣。」

這番話引起了一陣尷尬的沉默,也促成了團隊制定加急通道的使用政策:

  • 加急項目只用於真正緊急的情況,不可作為「插隊快速通道」
  • 設定每月允許的加急項目數量上限
  • Cesar 承諾會尊重這個制度

加急項目的代價#

Marcus 引用 Pass the Pennies 遊戲來說明:加急項目就像在翻幣過程中插入一枚必須優先處理的新硬幣。它會讓所有其他硬幣的流動變慢。

加急項目有其「通行費」(toll):

  • 它會增加在製品數量
  • 這反過來會拖慢所有其他正在進行的工作
  • 有時候讓一個重要項目快速通過是正確的決定,但你必須清楚知道你正在付出的代價

加急通道也可以用來處理「走廊上被交辦的工作」– 可以做,但值得為此付出代價嗎?這就成了一個有數據支撐的討論。


1.8 指標(Metrics)#

團隊對指標的抗拒#

當 Beth 提出「我們怎麼知道自己在改善?」時,「指標」這個詞立刻引起了團隊的強烈反感。原來團隊之前被迫採用過一套公司級的 KPI(關鍵績效指標),不但沒有幫助,反而傷害了生產力和士氣。

Joakim 澄清:「我們說的不是那種指標。這些是由你們自己制定、為你們自己服務的指標,幫助你們找到改善的方向。追蹤在看板上,如果你們願意,可以只給自己看。」

前置時間(Lead Time)#

前置時間是一個工作項目從第一個欄位(Todo)走到最後一個欄位(In Production)所需的時間。

追蹤方法非常簡單:

  • 在便利貼進入 Todo 時寫上日期
  • 在便利貼進入 In Production 時寫上日期
  • 將結果繪製成簡單的散佈圖

從圖表中可以發現:

  • 哪些項目花了特別長的時間?為什麼?
    • 可能與某個特定子系統有關
    • 可能是規格不夠明確
    • 可能是缺少測試人員的早期投入
  • 將平均前置時間減半需要什麼條件?

產出量(Throughput)#

產出量是你在給定時間段內完成的工作項目數量,追蹤方式更簡單:

  • 選定一個固定的統計週期(例如團隊每月第二個星期三的發佈日)
  • 計算 In Production 欄位中的項目數量
  • 然後將它們從看板上移除

追蹤產出量一段時間後,你可以:

  • 驗證降低 WIP 是否真的加快了流動
  • 開始做出可靠的預測和承諾
  • 用數據而非直覺來說服他人

指標的關鍵原則:

  • 指標是為了幫助團隊改善,不是用來做績效考核的
  • 讓團隊自己選擇要追蹤什麼指標
  • 簡單但有用的指標,勝過複雜但沒人使用的指標
  • 前置時間產出量是兩個最基本也最有力的 kanban 指標

1.9 臨別贈言(The Sendoff)#

兩小時的指導結束了。Joakim 和 Marcus 給團隊的最後建議是:

專注在縮短前置時間。 考慮整個流程,嘗試降低在製品數量來達成這個目標。

Cesar 代表團隊致謝,稱這次指導是他們需要的「維他命注射」。在離開前,他留下了一張寫著銀行帳號的便利貼 – 作為付費方式,也展現了對教練們的信任。


1.10 本章總結#

本章透過 Kanbaneros 團隊的故事,涵蓋了 kanban 的核心基礎:

視覺化(Visualize)#

  • 為每個工作項目建立便利貼,讓隱藏的工作浮出水面
  • 把工作貼在牆上(資訊散熱器),而非藏在電子工具裡(資訊冰箱)
  • 將工作流程對應到看板欄位,從 Todo 到 In Production

限制在製品(Limit WIP)#

  • 透過 Pass the Pennies 遊戲理解:減少同時進行的工作 = 更短的前置時間
  • 為看板欄位設定 WIP 限制,作為觸發討論的機制
  • Stop starting, start finishing

管理流動(Manage Flow)#

  • 識別瓶頸(如 Waiting for Ops 的堆積)
  • 用加急通道處理緊急工作,但要了解其代價
  • 用佇列(Ready/Doing)來管理資源有限的階段

持續改善(Improve)#

  • 追蹤前置時間和產出量作為基本指標
  • 指標由團隊自己制定、為團隊自己服務
  • 用數據而非直覺來驅動改善

你不需要做到故事中的每一件事。根據你自己的團隊、工作和情境,挑選適合你的做法,從明天就可以開始。Kanban 的精神就是:從現狀出發,持續改善。
