為什麼方案組合審查不可或缺#
組織在「排序」與「篩選」方案上已普遍進步,但在「持續監督」與「動態管理」上仍有很長一段路要走。
持續性審查的目的,不只是檢查每個方案的進度,更是要呈現每個方案的「方案投資報酬」(ROI,return on initiative)——一份隨資金與資源變動的動態成本效益評估。
常見的失靈:
- 方案沒有清楚的「擁有者」(owner),卻仍持續獲得資助
- 方案執行遠超出當初預期的時程,成本爆量、效益落空
- 突發障礙讓方案脫軌
- 策略變動讓原本值得的方案失去戰略意義
- 缺乏資訊與監督,讓領導者無法做出明智的投資決策
公司的資源有限,無法資助所有「策略相關」的方案。每一筆投資都伴隨機會成本——它替換掉的,是其他可能的方案。所以方案必須被定期監督。
一年一次的策略規劃審查不夠。好點子不會剛好在策略規劃週期裡冒出來。每年至少應有兩次、最好是每季一次的方案審查。
用「組合」視角思考#
方案有兩種價值:
- 自身的獨立價值(stand-alone value)
- 作為支撐策略主題(strategic theme)的組合成員的價值(accretive value)
把方案放進組合裡管理,能呈現「整體大於部分之和」的價值。
方案組合管理的四個步驟#
- 資訊蒐集:蒐集每個方案的進度、預算差異、ROI 偏離等資料,輸入標準化的報告模板
- 方案組合分析(IPA):把所有方案資訊整合成主報告,加上摘要評論
- 方案績效檢討(IPR):根據 IPA 進行決策審查
- 決策溝通:把對於進行中與已核准未啟動方案的決策,傳達給所有受影響者——包含方案發起人、專案團隊、以及未來的使用者(例如等待新 CRM 軟體的客服人員)
方案組合分析(IPA)文件#
IPA 是 IPR 的基礎,依會議節奏定期更新。文件分兩部分:
摘要區(Summary)#
- 依策略主題分組(例如:「實現營運效率」)
- 每個方案旁列出:完成度、預算與差異、預期與實際財務影響
- 部分報告會加入「終身回報」(lifetime return)欄位
- 整體狀態指標用紅/黃/綠三色,依時程、預算、效益實現對比計畫
「Project Zebra」案例:目標是降低耗損(shrink,零售業者因損耗、偷竊、商品過期而蝕掉的淨利)。預估降低 3%、總成本 30 萬、三個月內完成、立即帶來 100 萬的成本舒緩。實際完成後:預算如期、立即效益達 105 萬,比預期高 5 萬。

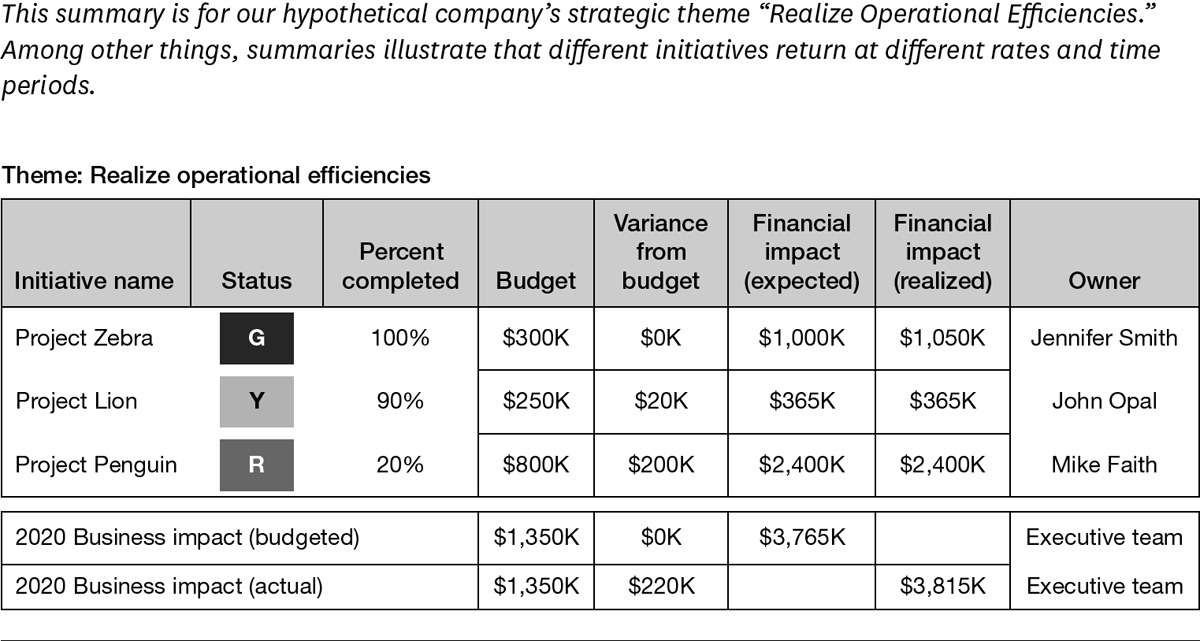

Figure 7-1: 方案組合分析(IPA)摘要——以策略主題「實現營運效率」為例
細節區(Detail)#
每個方案有獨立的細節頁,包含:
- 方案擁有者對「是否如期、如預算、如預期回報」的質性分析
- 若方案脫軌,擁有者提出修正建議;若已無法挽救,提出終止建議
- 里程碑追蹤——例如 Project Zebra 的第一個里程碑是「評估現行的庫存追蹤系統」

Figure 7-2: IPA 細節頁——以 Project Zebra 完成時為例
方案績效檢討(IPR)#
在策略檢討會中,「目標」是焦點,方案只是支援目標的脈絡。但在 IPR 中,方案本身就是唯一主題。
IPR 的特性:
- 半天的工作會議
- 主管細看每個方案組合,決定如何處理績效不彰者,並評估新提案
- 核心目的是「維持最優方案組合」並據此分配資源
- 通常只有高階團隊出席;若特定方案有重大議題,發起人也可參加
IPR 中會做的決策#
- 重新分配資源到表現好的方案
- 若新提案的預期回報優於某現行的低績效方案,直接終止後者並啟動新案
- 因應策略變動,動態把預算移往支持新策略的方案
- 整體預算改變時,把資金移往「每元投資產出最高」的方案
因為討論是分析性、以數字為焦點,IPR 較不易出現策略檢討會中常見的「親信專案」與「擁有者驕傲」問題——大家都明白會議目的就是清掉死重、必要時換上新案。
頻率與排程#
頻率怎麼定#
- 兩次會議之間要有足夠時間,讓主管做出明智決策、並推動修正
- 但時間不能太長,否則會錯失把資源轉移到更具影響力方案的機會
- 最佳實務是每季一次的 IPR 會議;其中兩次更正式,能進行新增與終止
何時排會#
- 走傳統預算週期的公司:以預算核准日為錨點
- 採滾動預測(rolling forecast)的公司:以重大里程碑(例如向市場或董事會送出財報的日期)為錨點
角色與責任#
清楚的角色與責任,是審查能真正做出決策的前提。
- 高階團隊:最終治理機構,根據事實做最後決定
- 主題擁有者(theme owners):帶領自家方案組合的績效討論,並提出最佳化建議;多半本身就是高階團隊成員
- 方案發起人(initiative sponsors):監督個別方案的日常執行,與里程碑擁有者協同,提供方案績效的關鍵輸入;常在報告開發中扮演關鍵角色
方案報告與管理流程的好處,類似滾動預測:不必等一年一次的預算週期,就能持續調整焦點與資源,最大化每一塊「自由運用」(discretionary)資金的影響。
