Sprint 是 Scrum 框架的骨架(skeleton),所有的 Scrum 活動與產出物都圍繞著它運作。本章深入探討 Sprint 的核心特性:時間盒(Timeboxed)、短時程(Short Duration)、一致長度(Consistent Duration)、禁止目標變更(No Goal-Altering Changes),以及完成的定義(Definition of Done)。

Figure 4.1: Sprints are the skeleton of the Scrum framework.
時間盒(Timeboxed)#
Sprint 以時間盒為基礎——擁有固定的開始與結束日期。在這段時間內,團隊以可持續的步調完成對齊 Sprint 目標的工作。

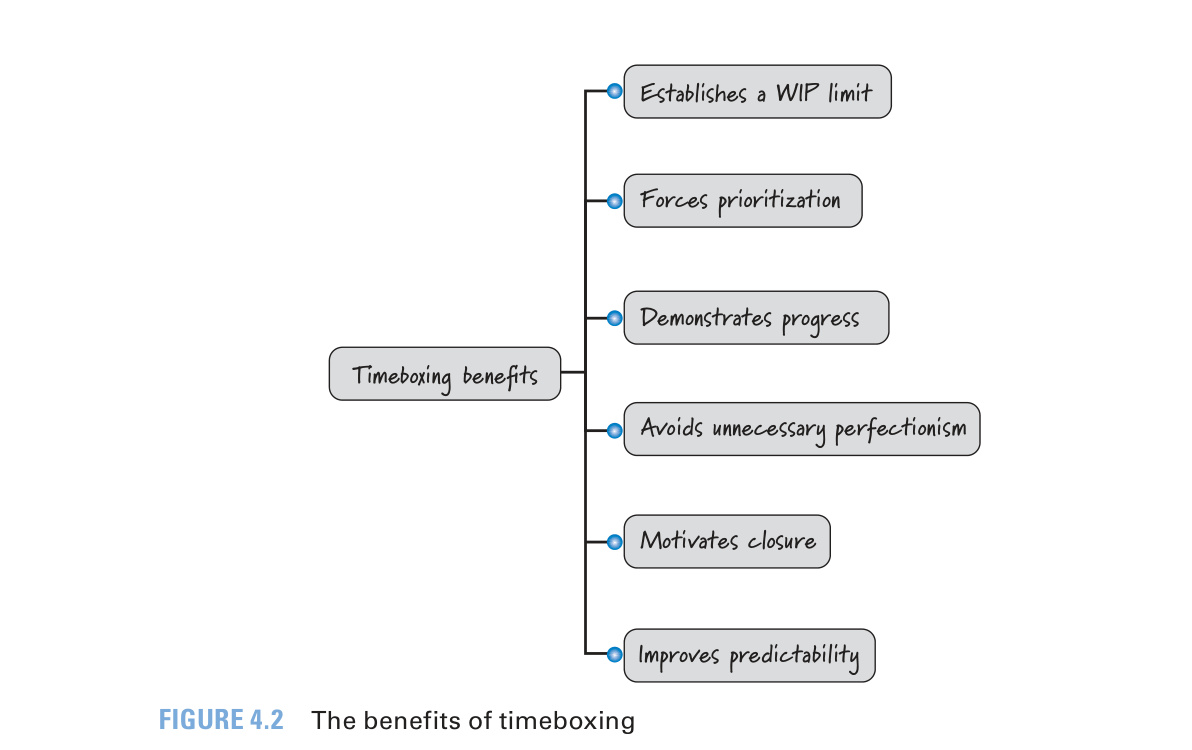

Figure 4.2: The benefits of timeboxing
時間盒帶來以下好處:
| 好處 | 說明 |
|---|---|
| 建立 WIP 上限(Establishes a WIP Limit) | 自然限制在製品數量,避免嚴重的經濟後果 |
| 強迫排序優先級(Forces Prioritization) | 迫使聚焦在少量最重要的工作上,快速交付價值 |
| 展示進度(Demonstrates Progress) | 透過在已知日期完成並驗證重要工作來展現真實進度 |
| 避免不必要的完美主義(Avoids Unnecessary Perfectionism) | 固定結束日期強制在「夠好」的程度完工,避免金鍍(gold plating) |
| 激勵完成(Motivates Closure) | 已知的截止日期產生緊迫感,促使團隊認真完成工作 |
| 提升可預測性(Improves Predictability) | 預測短 Sprint 內的工作量是合理可行的 |
短時程(Short Duration)#
Sprint 的長度在一週到一個日曆月之間。短時程帶來多重好處:

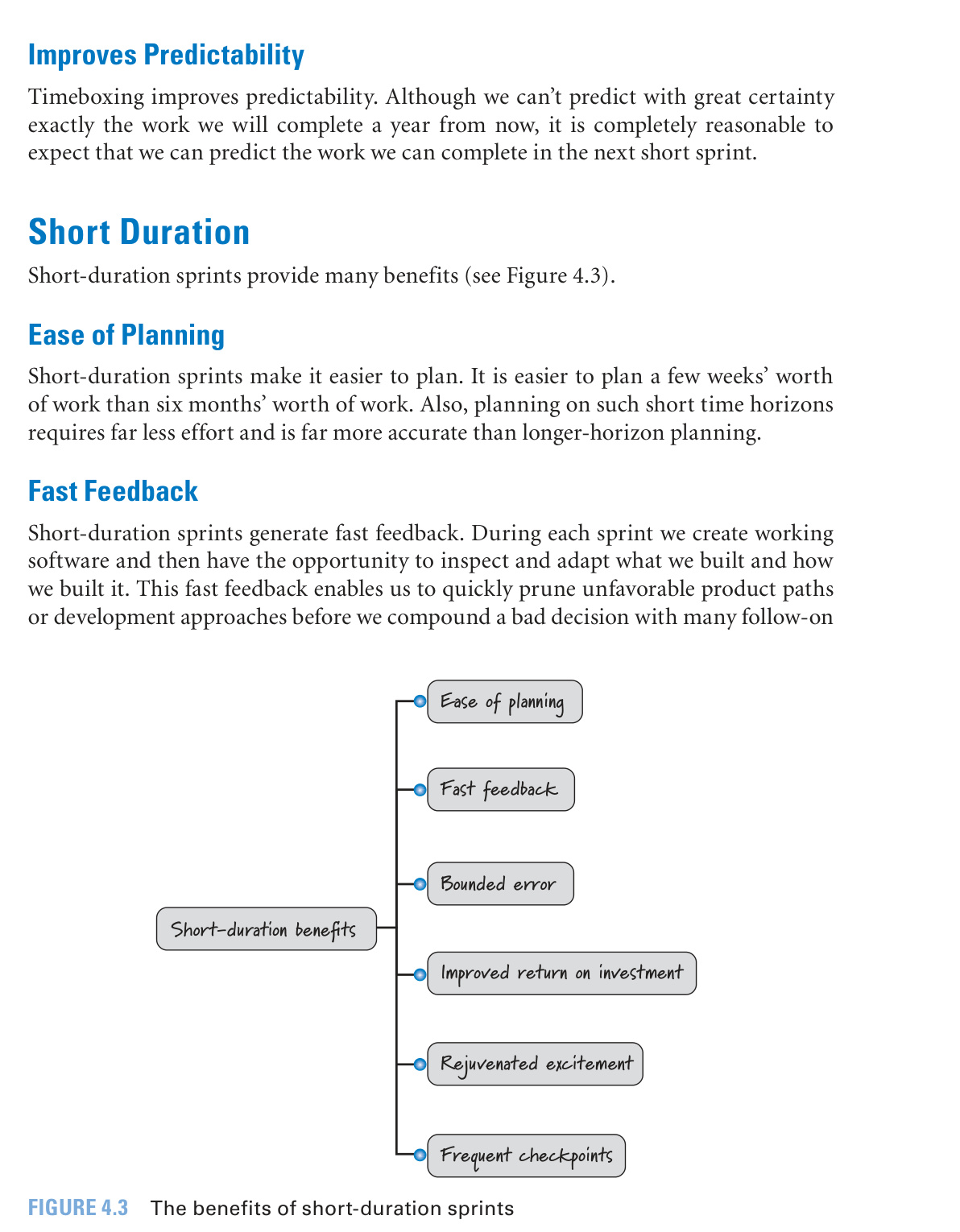

Figure 4.3: The benefits of short-duration sprints
容易規劃#
規劃幾週的工作遠比規劃六個月容易。短時程規劃所需的努力更少、準確度也更高。
快速回饋#
每個 Sprint 結束時都會產出可運作的軟體,團隊有機會檢視並調整「建了什麼」和「怎麼建的」。快速回饋能在不利的方向累積更多錯誤決策之前及時修正,也能更快發掘突發的商機。
提升投資報酬率#
短 Sprint 讓我們能更早、更頻繁地交付,從而更快產生收入,改善整體投資報酬率(ROI)。
限制錯誤範圍(Bounded Error)#
兩週 Sprint 最壞的情況就是損失兩週。短時程透過頻繁的協調與回饋來限制錯誤的範圍——即使犯錯,也只是小規模的錯誤。
恢復熱情#

Figure 4.4: Excitement over time
人性使然,等待的時間越長,興奮與興趣就越低。長期的「煮沸海洋」專案(boil-the-ocean projects)讓人失去動力。短 Sprint 透過頻繁交付可運作的成果,持續注入成就感與動力。
頻繁的檢查點#

Figure 4.5: Checkpoint comparison
瀑布式開發的里程碑雖然從治理角度有用,但無法可靠反映客戶價值的交付狀態。Scrum 在每個短 Sprint 結束時都有一個有意義的檢查點(Sprint Review),讓所有人基於可展示的、可運作的功能來做決策。更多的檢查點意味著更強的環境適應能力。
一致的 Sprint 長度(Consistent Duration)#
團隊應選定一致的 Sprint 長度,除非有充分理由才變更。合理的變更理由包括:
- 考慮從四週縮短到兩週以獲取更頻繁的回饋,想先試行幾個 Sprint
- 年度假期或會計年度結束,使三週 Sprint 比平常的兩週更為實際
- 產品即將在一週後發佈,跑兩週 Sprint 會造成浪費
以下不是變更 Sprint 長度的合理理由:
- 團隊無法在目前的 Sprint 長度內完成所有工作
- Sprint 最後一天才發現做不完而要求延長
這些是功能障礙的症狀與改善的機會,不是延長 Sprint 的理由。
節奏的好處(Cadence Benefits)#
一致的 Sprint 長度提供節奏(cadence)——如同穩定的心跳:
- 團隊與組織能建立韻律性的熟悉感,知道什麼時候該做什麼
- 讓例行活動成為習慣,釋放心智容量給增值工作
- 平均化工作強度,不像瀑布式在後期急遽升高
- 大幅降低協調開銷——可一次排定多個 Sprint 的規劃、Review 和 Retrospective 的行事曆
- 多團隊共同開發時,一致的節奏有助於跨團隊同步
簡化規劃#
一致長度讓團隊穩定掌握每個 Sprint 能完成的工作量(即速率 velocity)。若 Sprint 長度不一,「平均每 Sprint 完成 20 點」就失去意義。一致的 Sprint 長度也讓計算固定日期上線前有幾個 Sprint 變成簡單的日曆數學。
不可變更 Sprint 目標(No Goal-Altering Changes)#
一旦 Sprint 目標確立並開始執行,不允許任何可能實質影響 Sprint 目標的變更。
什麼是 Sprint 目標?#
每個 Sprint 應有一個描述商業目的與價值的 Sprint 目標,通常有明確的單一焦點,例如:
- 支援初始報表產生
- 載入並整理北美地圖資料
- 展示透過整合軟體、韌體與硬體堆疊發送簡訊的能力
雙向承諾(Mutual Commitment)#
Sprint 目標是團隊與 Product Owner 之間的雙向承諾:
- 團隊承諾在 Sprint 結束前達成目標
- Product Owner 承諾在 Sprint 期間不更改目標
這種承諾平衡了業務適應變化的需求與團隊專注創造價值的需求。
變更 vs. 釐清(Change vs. Clarification)#
- 變更(Change):任何可能產生經濟上有意義的浪費、破壞工作流程、或大幅擴張範圍的改動。例如在已有「依姓名搜尋少年犯」需求的情況下,突然要求加入「依刺青照片搜尋」
- 釐清(Clarification):協助團隊達成 Sprint 目標的額外細節。例如確認搜尋結果要依姓氏字母排序。Product Owner 應該在 Sprint 期間提供釐清
變更的經濟後果#

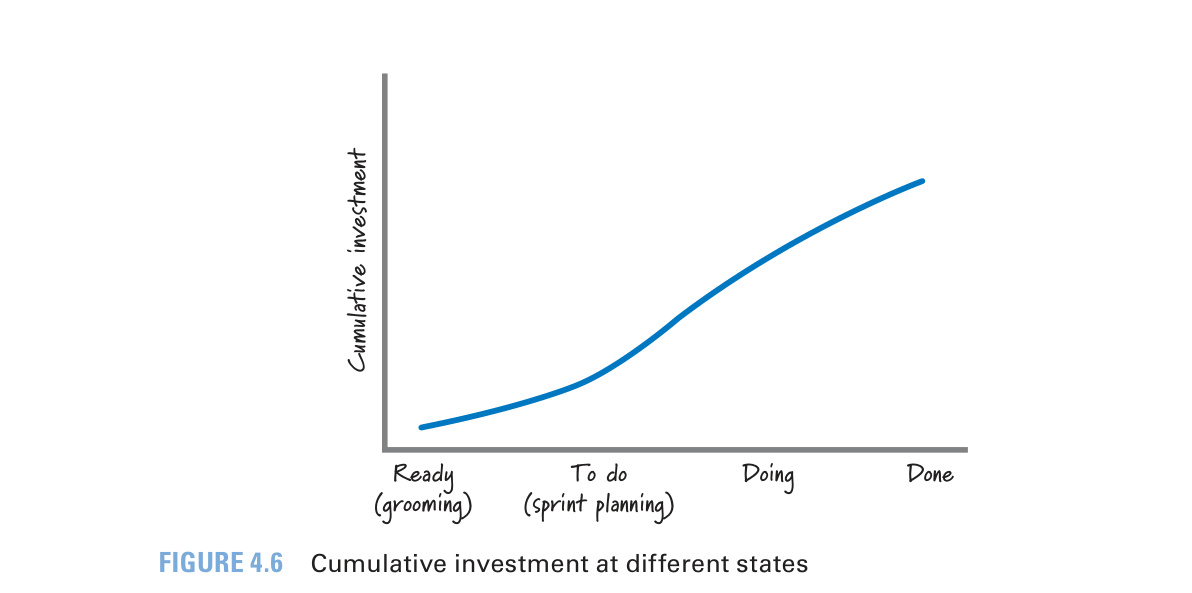

Figure 4.6: Cumulative investment at different states
我們在產品待辦項目上的投資會隨狀態遞增:Ready(梳理)→ To Do(Sprint 規劃)→ Doing(執行中)→ Done(完成)。越晚變更,浪費越大:
- 即使尚未開始,也已投入規劃成本
- 功能之間可能有相依性,變更一個會連帶影響其他功能
- 已開始的工作可能全部報廢
- 除了直接經濟損失,還有團隊士氣與信任的間接影響
務實處理(Being Pragmatic)#
「不可變更目標」是規則,不是法律。Scrum 團隊必須務實。
若競爭對手在 Sprint 期間推出新產品,使目前的工作經濟價值大幅降低;或關鍵生產系統故障,唯有目前團隊能修復——這些情況下,堅持不變更是不合理的。
關鍵原則:以經濟合理性為依據做決策。若變更的經濟後果遠小於不變更的後果,就應該變更。
異常終止(Abnormal Termination)#
當 Sprint 目標完全失效時,可考慮異常終止 Sprint:
- 立即結束目前 Sprint
- 進行 Sprint Retrospective
- 與 Product Owner 規劃下一個 Sprint(不同目標、不同待辦項目)

Figure 4.7: Deciding on the next sprint length after sprint termination
終止後有三個選項決定下一個 Sprint 長度:
- 維持原長度:保持一致,但多團隊環境下會導致不同步
- 縮短到原 Sprint 結束日:例如兩週 Sprint 在第一週終止,下一個 Sprint 只跑一週以重新同步
- 延長覆蓋剩餘時間加下一個完整 Sprint:例如上述情況改跑三週的 Sprint
Sprint 終止應是最後手段。它會嚴重打擊士氣、破壞功能的快速靈活交付流程,並抵消一致長度 Sprint 的好處。由於 Sprint 很短,變更情況發生時通常已過半,很多時候只需做較小的調整(如移除某功能),而非終止整個 Sprint。
完成的定義(Definition of Done)#
每個 Sprint 的產出應是一個潛在可交付的產品增量(potentially shippable product increment)。「潛在可交付」不表示必須實際出貨,而是代表一種信心狀態——沒有實質上重要的未完成工作阻擋出貨。
什麼是 Definition of Done?#
Definition of Done 是一份團隊共識的檢查清單,列出團隊宣告工作「潛在可交付」前必須成功完成的工作類型,例如:
- 設計審查完成
- 程式碼完成(重構、格式化、註解、簽入、審查)
- 終端使用者文件更新
- 測試完成(單元測試、整合測試、回歸測試、平台測試、語言測試)
- 零已知缺陷
- 驗收測試通過
- 上線到生產伺服器
具體項目取決於產品性質、技術、組織,以及目前的阻礙。
若某些重要的測試(如效能測試)沒有每個 Sprint 執行,就必須在未來某個時候補做。這意味著你並未真正擁有每 Sprint 一個「潛在可交付」的產品增量。而且延後發現的問題修復成本更高。
Definition of Done 可以演進#
- 理想狀態:DoD 從開發初期就能達到「潛在可交付」,並在整個開發週期維持不變(例如每個 Sprint 結果都能上線到生產伺服器)
- 現實情況:許多團隊一開始有阻礙無法達到理想狀態,會從較低的完成標準開始,隨著阻礙移除逐步演進
- 例如:臨床資訊系統團隊一開始沒有實驗室做臨床測試,後來取得大學實驗室的使用權後,將臨床測試納入 DoD
- 例如:含硬體的產品在硬體到位前只能做「模擬器完成」(emulator done),硬體到位後才演進為真正的「潛在可交付」
Definition of Done vs. 驗收標準(Acceptance Criteria)#
這兩者是不同層級的概念:
| 面向 | Definition of Done | 驗收標準(Acceptance Criteria) |
|---|---|---|
| 適用範圍 | Sprint 中所有產品待辦項目 | 個別產品待辦項目 |
| 制定者 | Scrum 團隊共識 | Product Owner |
| 範例 | 「上線到生產伺服器」 | 「支援 AmEx、Visa、MasterCard」 |
一個產品待辦項目只有在同時滿足其專屬的驗收標準和 Sprint 層級的 Definition of Done 時,才算真正完成。
Done vs. Done-Done#
