本章描述驅動 Scrum 運作的敏捷原則,並與傳統計畫驅動(plan-driven)的循序開發方式進行對照。作者強調,兩者並無好壞之分,而是適用於不同類型的問題。傳統循序開發適合需求明確且可預測的情境;Scrum 則適合充滿不確定性的產品開發。

原則總覽#

作者將 Scrum 的底層原則歸為六大分類:

分類中文
Variability and Uncertainty變異性與不確定性
Prediction and Adaptation預測與調適
Validated Learning經過驗證的學習
Work in Process (WIP)在製品管理
Progress進度衡量
Performance績效表現

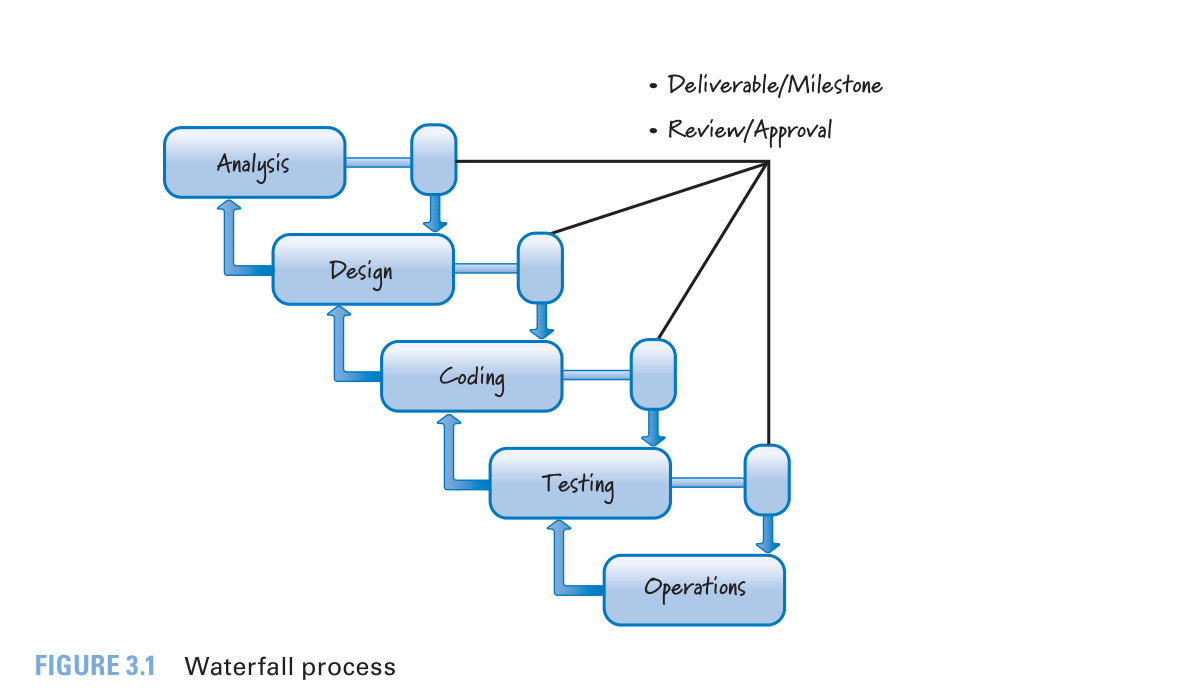

Figure 3.1: Waterfall process

mindmap
  root((敏捷原則))
    變異性與不確定性
      擁抱有益的變異性
      採用迭代與增量開發
      透過檢視/調適/透明善用變異性
      同時降低所有形式的不確定性
    預測與調適
      保持選項開放
      接受無法一次到位
      偏好調適性的探索方法
      以經濟合理方式擁抱變更
      平衡預測性與調適性工作
    經過驗證的學習
      快速驗證重要假設
      運用多個並行學習迴圈
      組織工作流以獲取快速回饋
    在製品管理
      使用經濟合理的批次大小
      辨識庫存並管理良好流動
      關注閒置工作而非閒置工人
      考量延遲成本
    進度
      根據即時資訊調適並重新規劃
      透過驗證可運作資產衡量進度
      專注以價值為中心的交付
    績效
      快速但不急躁
      內建品質
      採用最低限度足夠的儀式

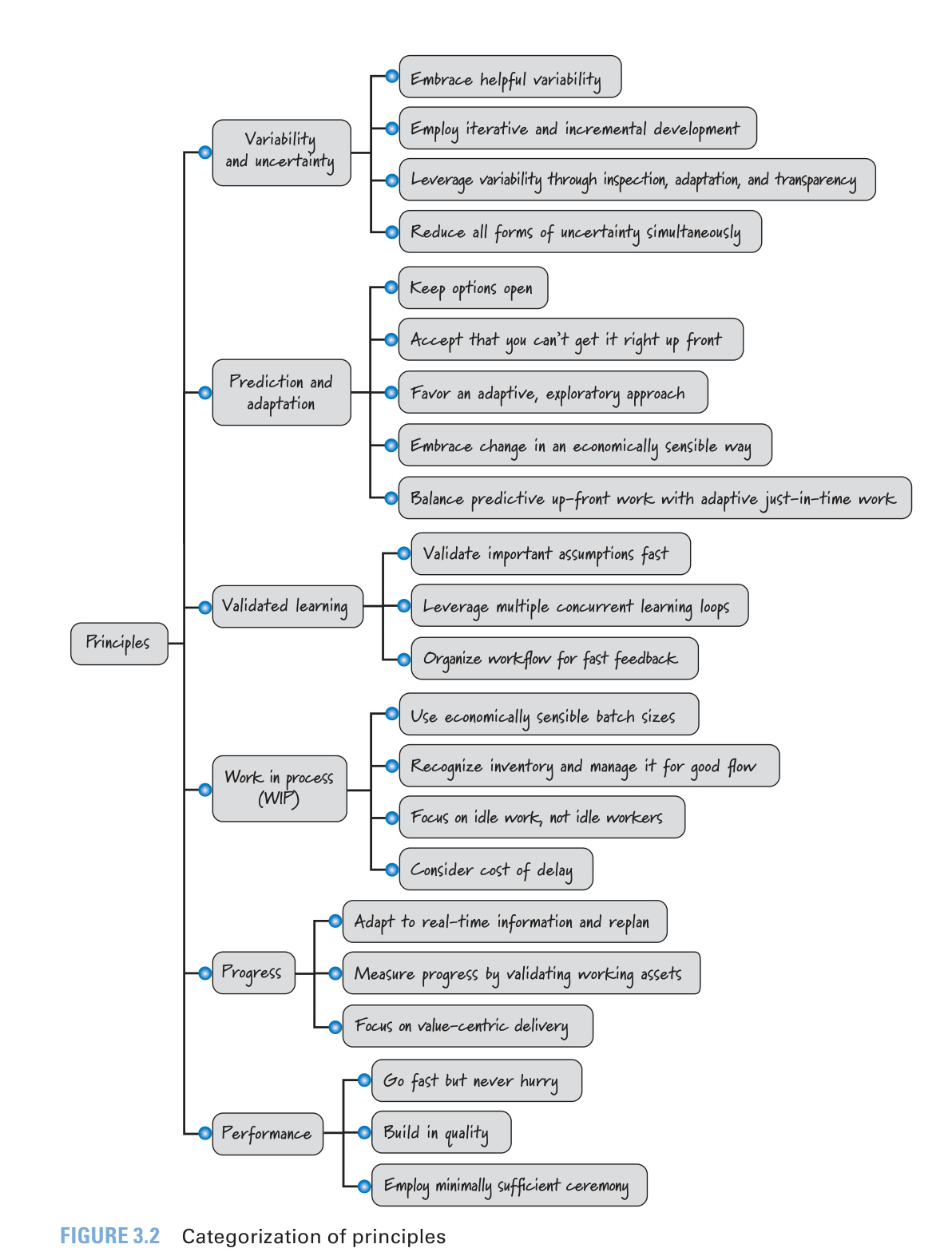

Figure 3.2: Categorization of principles

變異性與不確定性(Variability and Uncertainty)#

Scrum 善用產品開發中固有的變異性與不確定性來創造創新解法。此類別包含四項原則。

擁抱有益的變異性(Embrace Helpful Variability)#

  • 計畫驅動流程將產品開發視同製造業,排斥變異、追求遵循既定流程
  • 但產品開發與製造本質不同:製造是重複產出相同成品;開發是創造獨一無二的產品(如同創造食譜,而非照食譜生產)
  • 每個功能都不同於其他功能,因此某種程度的變異性是必要的

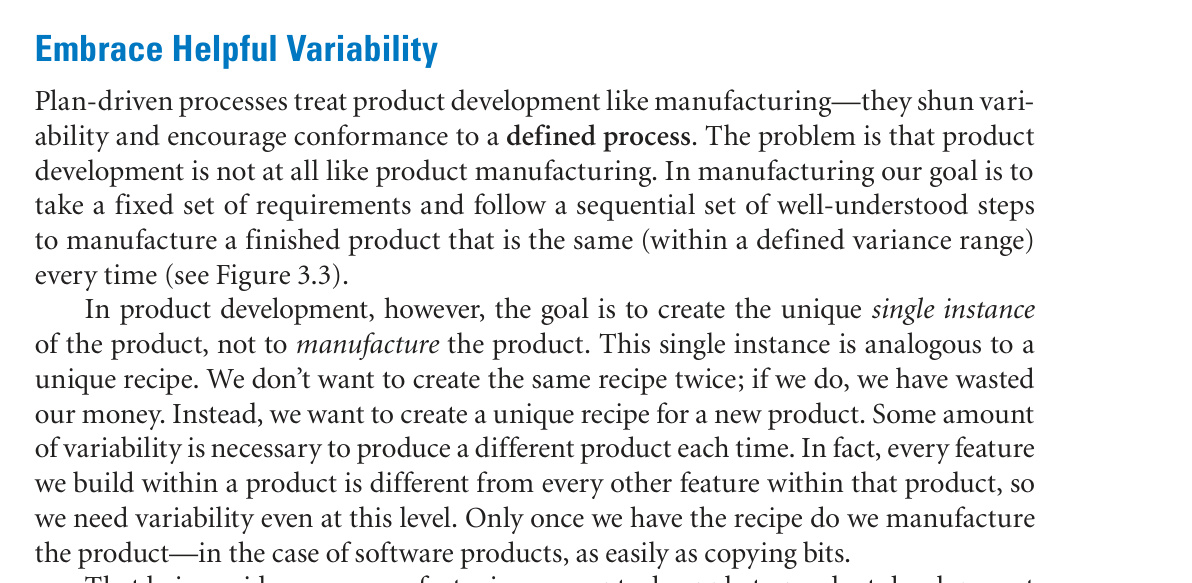

Figure 3.3: Defined process

雖然製造業與產品開發不同,但某些製造概念(如在製品管理)仍適用於產品開發。

採用迭代與增量開發(Employ Iterative and Incremental Development)#

迭代開發(Iterative Development)

  • 承認我們在做對之前可能會先做錯,這是一種有計畫的重工策略(planned rework strategy)
  • 透過多次改進來收斂到好的解決方案
  • 缺點:在不確定性下,很難事先預估需要多少次改進

增量開發(Incremental Development)

  • 「先做一部分,再做全部」的原則
  • 避免在最後才進行大爆炸式(big-bang)的整合與交付
  • 將產品拆成較小的部分,逐步建置、學習、調適
  • 缺點:逐步建置可能見樹不見林

Scrum 結合兩者:在一系列有時間限制的迭代(Sprint)中同時運用迭代與增量開發,互相彌補對方的不足。

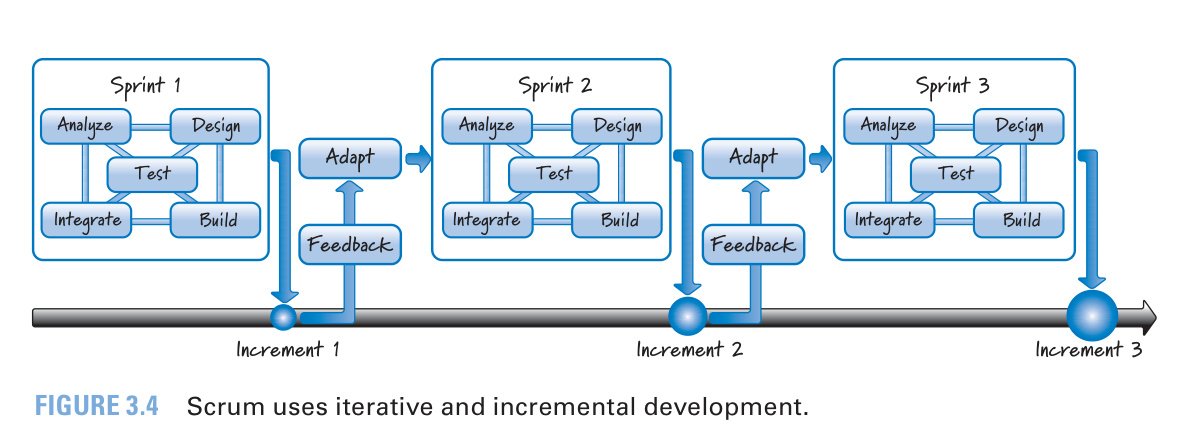

Figure 3.4: Scrum uses iterative and incremental development.

常見誤用: 將每個 Sprint 專注於單一類型的工作(例如 Sprint 1 做分析、Sprint 2 做設計),這是用瀑布式思維套用 Scrum,稱為 WaterScrumScrummerfall。在 Scrum 中,我們是以功能(feature)為單位工作,而非以階段為單位。

每個 Sprint 結束時會產出一個可運作的產品增量(increment),包含或整合了先前已開發的功能,在完整脈絡下獲取回饋,幫助從全局角度檢視產品。

透過檢視、調適與透明來善用變異性(Leverage Variability through Inspection, Adaptation, and Transparency)#

計畫驅動流程與 Scrum 在三個關鍵維度上有根本差異:

維度計畫驅動Scrum
流程定義程度明確定義的循序步驟複雜流程,無法完全事前定義
產出隨機性幾乎無變異預期變異,因為每次都在建造不同的東西
回饋量少且晚頻繁且早期

Scrum 的核心是檢視(Inspection)、調適(Adaptation)與透明(Transparency) 三原則,統稱為經驗式流程控制(Empirical Process Control)

  • 不僅檢視與調適「正在建造的東西」,也檢視與調適「建造的方式」
  • 透明使檢視成為可能,檢視是調適的前提
  • 透明也建立信任(對流程與團隊成員的信任)

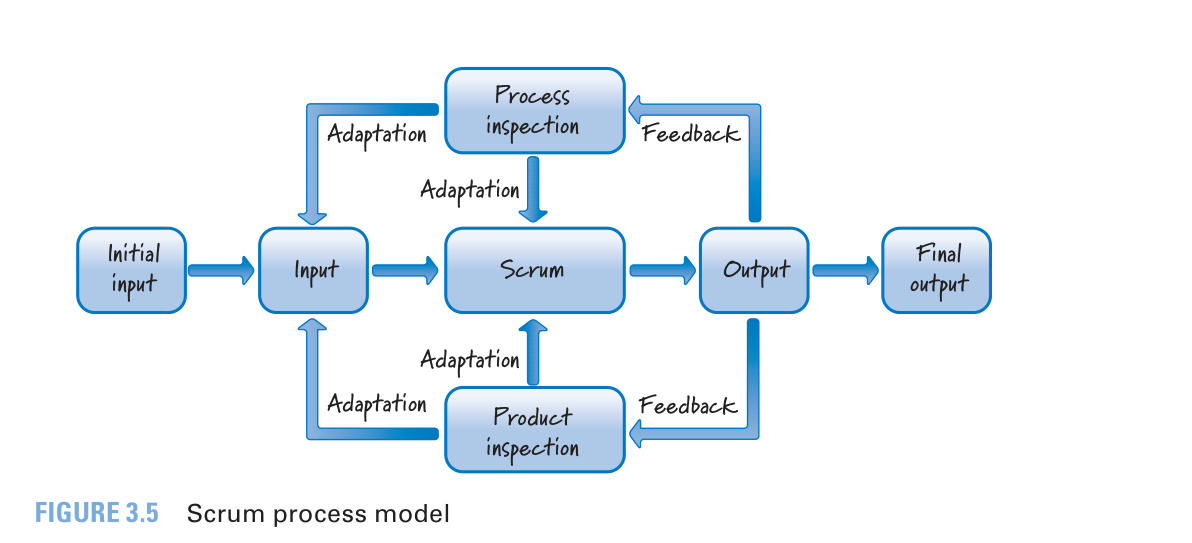

Figure 3.5: Scrum process model

同時降低所有形式的不確定性(Reduce All Forms of Uncertainty Simultaneously)#

產品開發的不確定性可分為:

  • End uncertainty(目的不確定性):最終產品功能的不確定性
  • Means uncertainty(手段不確定性):開發流程與技術的不確定性
  • Customer uncertainty(客戶不確定性):誰是真正的客戶(尤其對新創組織而言)

傳統流程先消除所有目的不確定性(完整定義需求),再處理手段不確定性。但在複雜領域中,行動與環境相互制約——展示功能給客戶後,客戶可能改變想法,進而影響設計決策。Scrum 採取更全面的方式,同時處理多種不確定性

預測與調適(Prediction and Adaptation)#

使用 Scrum 時,我們持續在預測的渴望與調適的需求之間取得平衡。此類別包含五項原則。

保持選項開放(Keep Options Open)#

  • 傳統流程要求在各階段做出決策,即使知識有限也必須在進入下一階段前決定
  • Scrum 主張不應僅因流程規定就做出過早的決策
  • 遵循最後責任時刻(Last Responsible Moment, LRM) 原則:延遲承諾,直到「不做決定的成本」大於「做決定的成本」

Figure 3.6: Make decisions at the last responsible moment.

開發的第一天是我們知道最少的時候,每一天都會學到更多。為什麼要在最早期、資訊最不完整時做出所有最關鍵且不可逆的決定呢?

接受無法一次到位(Accept That You Can’t Get It Right Up Front)#

  • 計畫驅動流程假設我們可以在事前就把需求與計畫全部搞定
  • Scrum 承認事前不可能完全正確,嘗試這樣做甚至是危險的
  • 在知識最少的時候產出大量需求,會造成大量低品質需求的風險

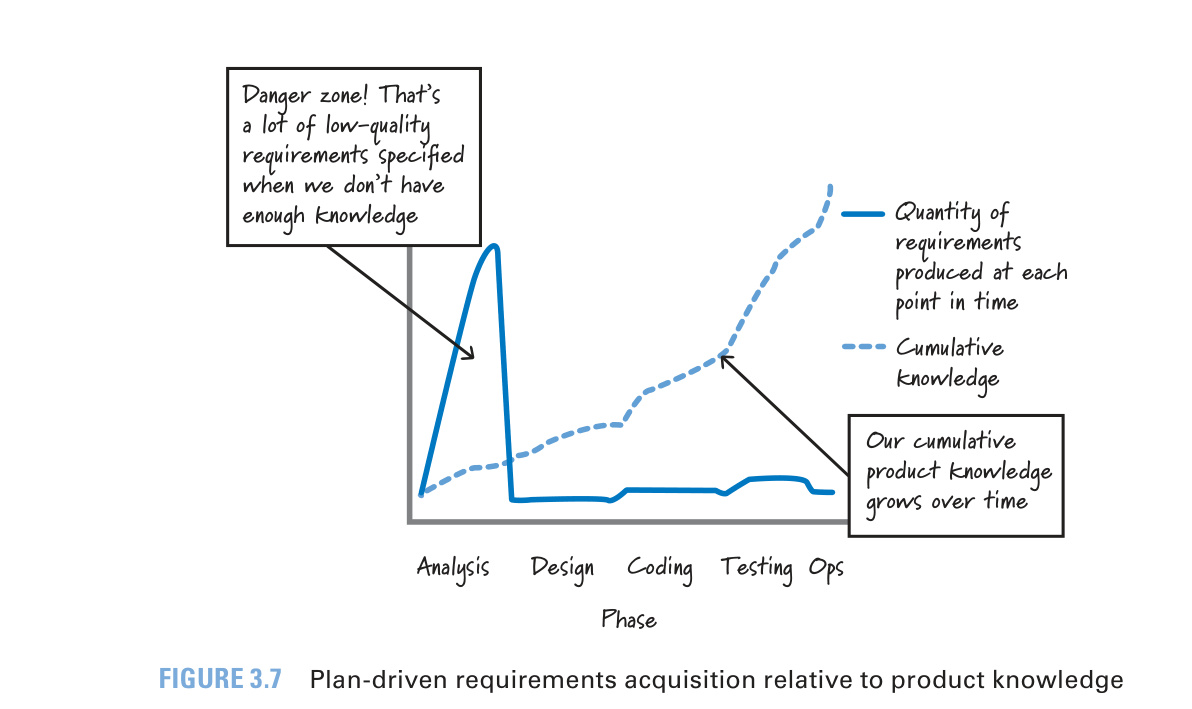

Figure 3.7: Plan-driven requirements acquisition relative to product knowledge

Scrum 仍會在前期產出部分需求與計畫,但僅到足夠的程度,並假設會隨著學習逐步補充細節。

偏好調適性的探索方法(Favor an Adaptive, Exploratory Approach)#

  • 計畫驅動流程專注於利用(exploit) 已知並預測未知
  • Scrum 偏好調適性的試錯方法,適當運用探索(exploration)
  • 探索:透過建造原型、概念驗證、研究或實驗來獲取知識
  • 歷史上軟體探索成本很高(打卡時代),有利於預測方法;但現代工具使探索成本大幅降低

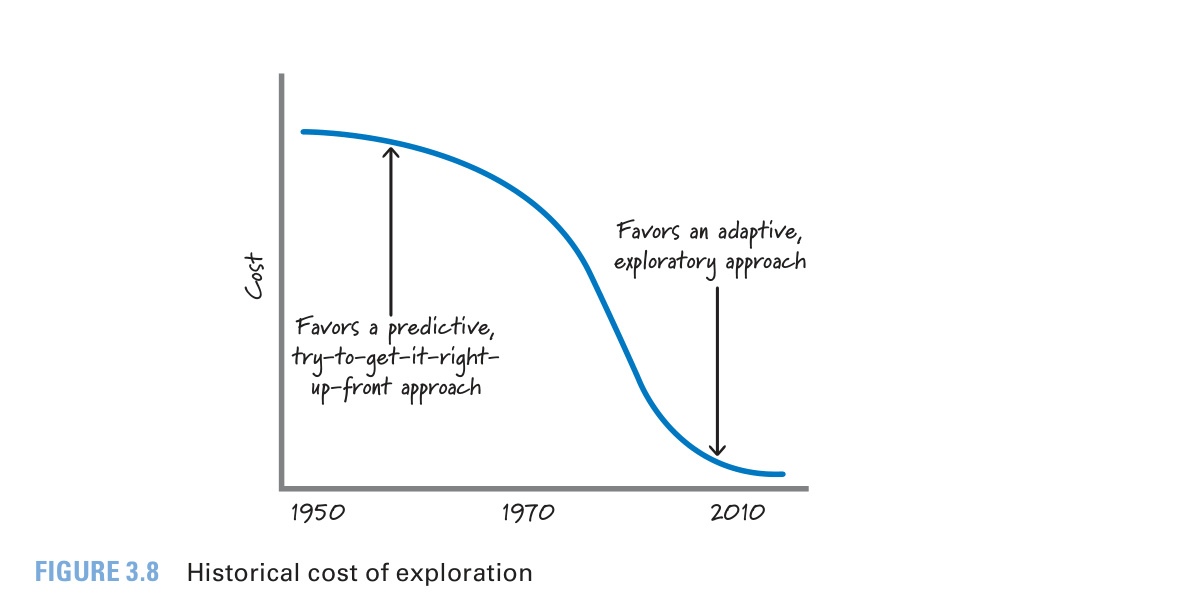

Figure 3.8: Historical cost of exploration

在 Scrum 中,如果有足夠知識就向前推進;面對不確定性時,則用低成本探索來購買相關資訊,再據此做出合理的下一步。

以經濟合理的方式擁抱變更(Embrace Change in an Economically Sensible Way)#

在循序開發中,變更越晚成本越高(分析階段修改成本 $1,測試階段可能要 $1,000),原因是錯誤會在各階段層層複合。

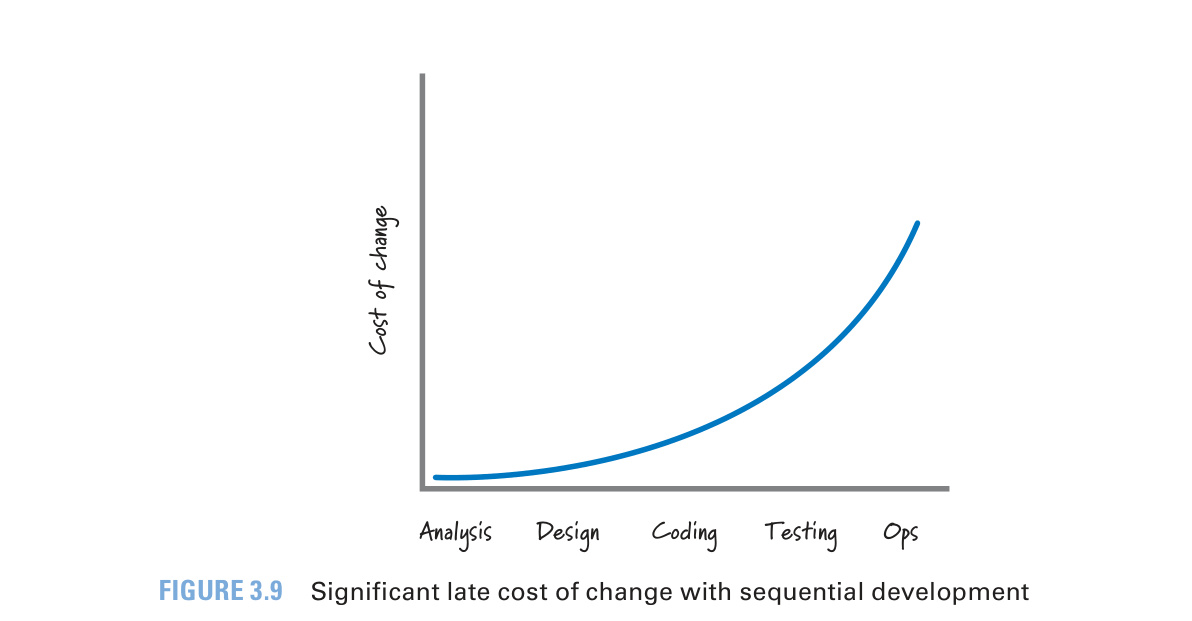

Figure 3.9: Significant late cost of change with sequential development

傳統流程試圖透過更精確的預測來避免晚期變更,但這往往適得其反,形成自我應驗的預言

  1. 相信晚期變更非常昂貴
  2. 因此在前期投入更多時間避免變更
  3. 這導致過早產生大量工作產物(規格書、設計文件)
  4. 當變更確實發生時,大量工作產物需要修改或丟棄,確保了高昂的變更成本

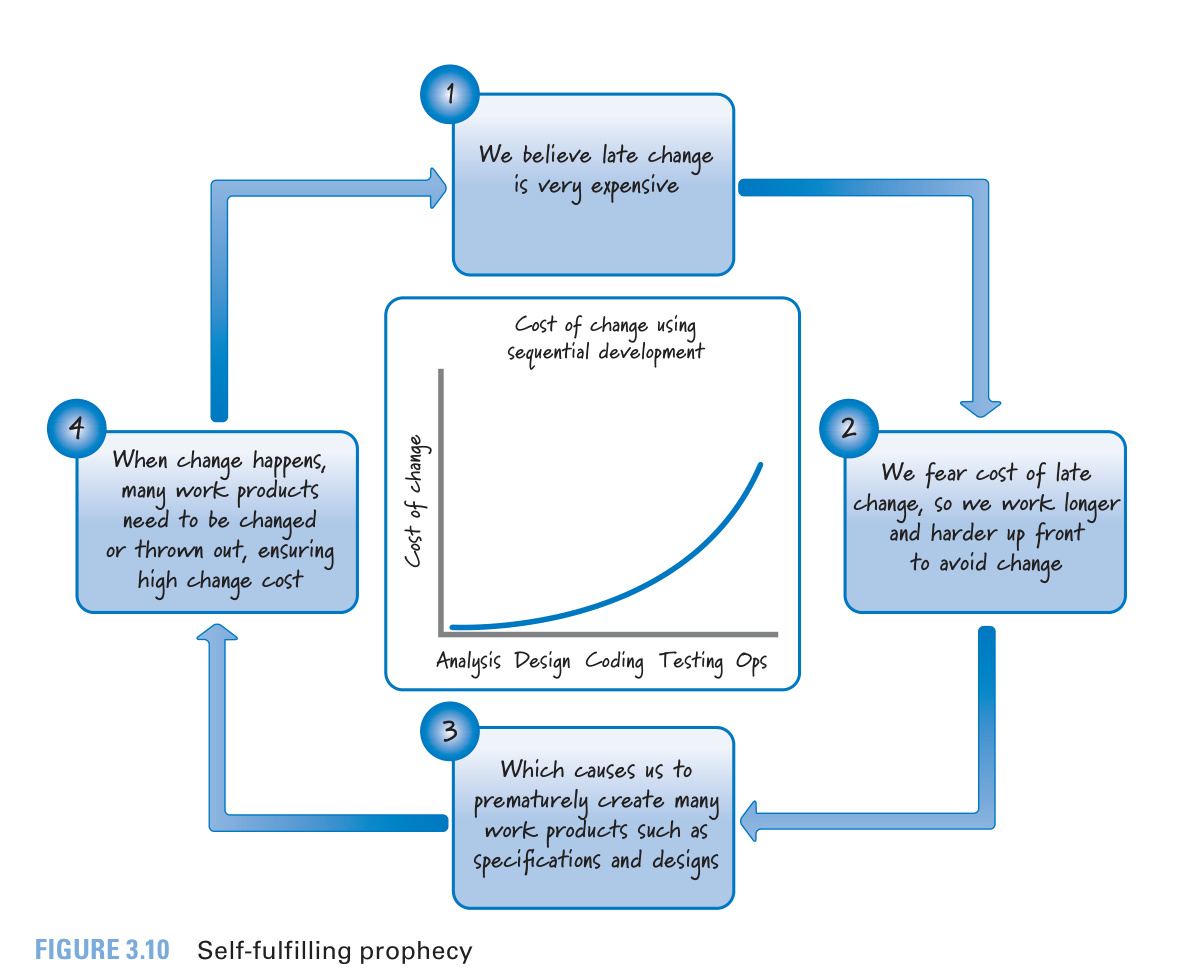

Figure 3.10: Self-fulfilling prophecy

Scrum 的目標是盡可能讓變更成本曲線維持平坦。透過即時(just-in-time)方式產出工作產物,避免不必要的產物,使得變更發生時需要修改的東西更少,成本與變更大小保持合理比例。

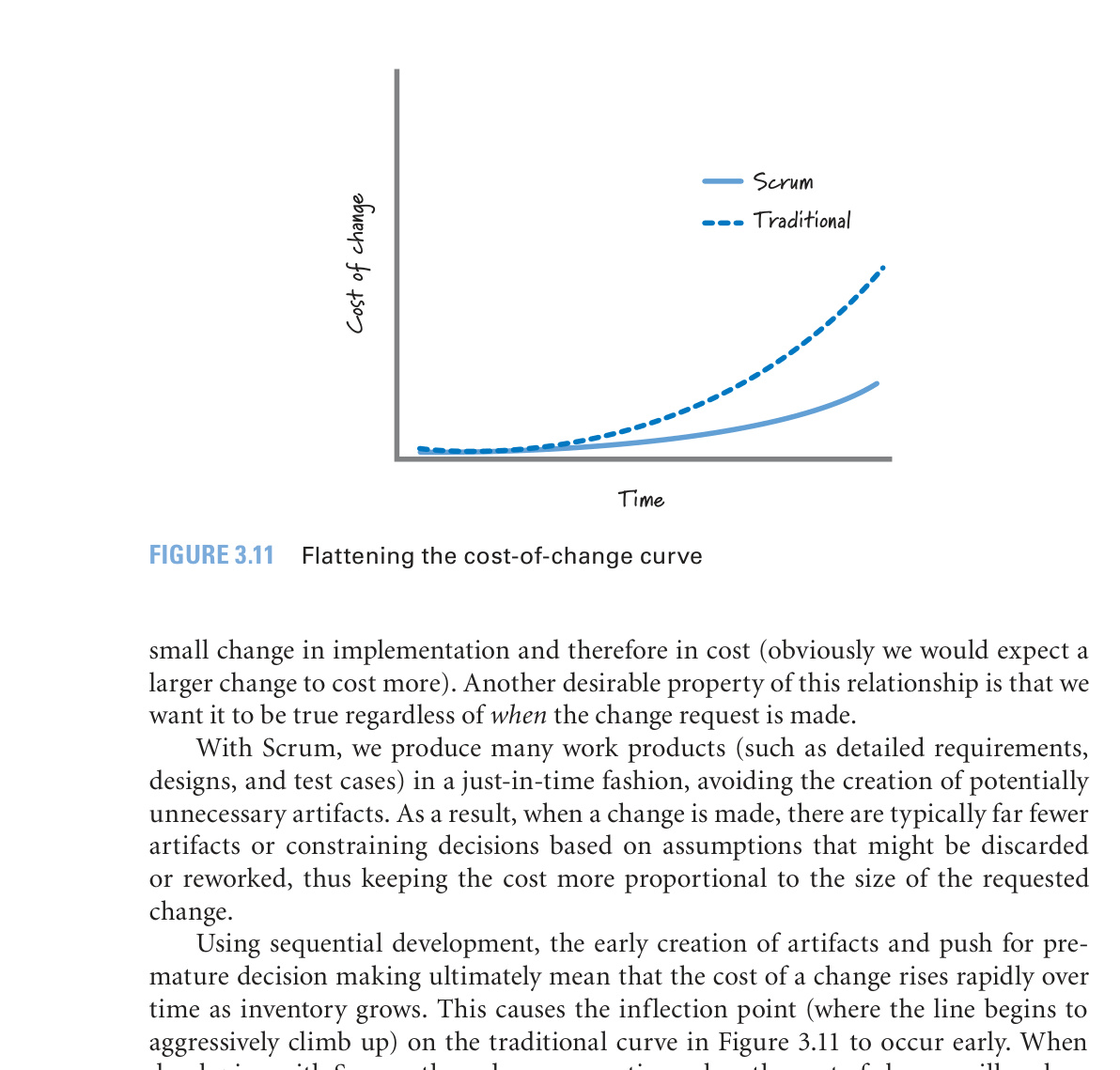

Figure 3.11: Flattening the cost-of-change curve

平衡預測性前期工作與調適性即時工作(Balance Predictive Up-Front Work with Adaptive Just-in-Time Work)#

Figure 3.12: Balancing predictive and adaptive work

  • Scrum 不是不做前期工作,而是尋找平衡
  • 過度預測:在高度不確定下做太多假設
  • 過度調適:陷入持續變動的混亂狀態
  • 平衡點應以經濟合理的方式設定:最大化基於快速回饋的持續調適,最小化前期預測,同時滿足合規與企業目標
  • Scrum 框架運作在秩序與混沌的平衡點

經過驗證的學習(Validated Learning)#

使用 Scrum 時,我們組織工作以快速產生 validated learning——確認或否定某個假設的知識。此類別包含三項原則。

快速驗證重要假設(Validate Important Assumptions Fast)#

  • 假設是被當作事實但尚未經過驗證的猜測或信念
  • 計畫驅動開發容忍長期存在的假設;大量前期需求與計畫中嵌入許多重要假設,到很晚的階段才驗證
  • 假設代表重大開發風險
  • Scrum 盡量減少重要假設的數量,也不讓重要假設長期存在而不加驗證
  • 透過迭代增量開發與低成本探索來快速驗證假設

使用 Scrum 時,如果做了根本性的錯誤假設,可能很快就會發現並有機會復原。在計畫驅動開發中,同樣的錯誤假設如果驗證太晚,可能導致開發全面失敗。

運用多個並行學習迴圈(Leverage Multiple Concurrent Learning Loops)#

Scrum 識別並利用回饋迴圈來增加學習。反覆出現的模式是:

步驟說明
Assume做出假設(或設定目標)
Build建造某物(執行活動)
Feedback獲取回饋
Inspect檢視結果與假設的差距
Adapt根據學習調適產品、流程或信念

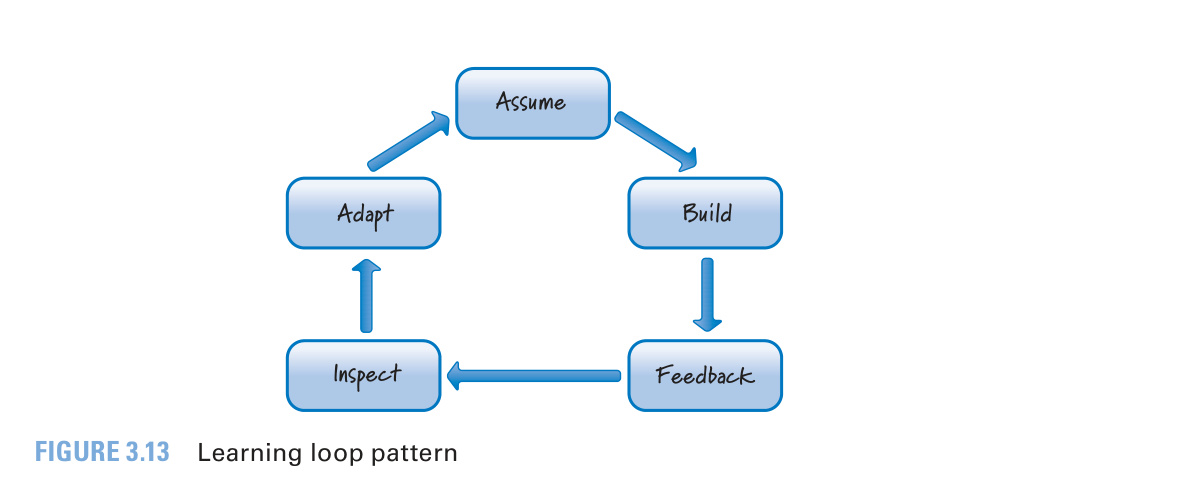

Figure 3.13: Learning loop pattern

Scrum 內建多個學習迴圈(例如 Daily Scrum 是每日迴圈、Sprint Review 是迭代層級迴圈),也能彈性擁抱其他迴圈(如 pair programming 提供秒級回饋、TDD 提供分鐘級回饋)。

組織工作流以獲取快速回饋(Organize Workflow for Fast Feedback)#

  • 計畫驅動流程容忍晚學習,快速回饋不是焦點
  • Scrum 力求快速回饋,以截斷錯誤路徑、把握時效性機會

以元件整合為例:

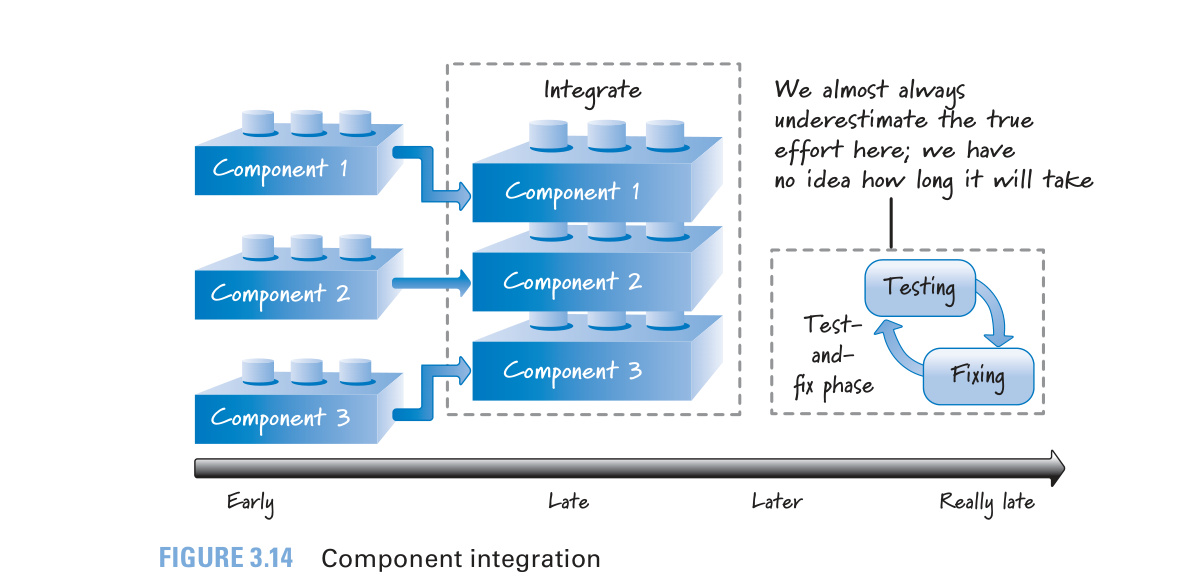

Figure 3.14: Component integration

  • 循序開發中,整合延到下游階段,導致整合變成大規模的測試修復階段(test-and-fix phase)
  • 錯誤會複合累積:延遲回饋,基於原始假設的相依決策越來越多,一旦原始假設錯誤,就要面對大量連鎖返工
  • Scrum 組織工作流讓回饋生成活動在時間上盡可能接近原始工作,快速關閉學習迴圈

快速回饋的經濟效益非常顯著:它能在錯誤造成嚴重經濟損害前截斷錯誤的開發路徑。

在製品管理(Work in Process, WIP)#

在製品(WIP)是指已開始但尚未完成的工作。此類別包含四項原則。

使用經濟合理的批次大小(Use Economically Sensible Batch Sizes)#

  • 傳統開發採用 all-before-any 方法:完成所有某類工作再進入下一階段(批次大小常為 100%)
  • 這源自製造業的規模經濟思維,但將其教條式地套用到產品開發會造成嚴重經濟損害

小批次的好處(引用 Reinertsen):

效益說明
縮短週期時間較少等待處理的工作,事情完成更快
降低流動變異小批次如小團體進出餐廳般流暢;大批次如遊覽車卸客般造成壅塞
加速回饋錯誤的後果更小
降低風險較少庫存受變更影響,失敗可能性也較低
降低管理開銷管理 30 個工作項目比 3,000 個容易得多
提升動力與急迫感更容易理解延遲和失敗的影響
降低成本與時程膨脹小規模做錯不會錯太多

辨識庫存並管理以維持良好流動(Recognize Inventory and Manage It for Good Flow)#

  • 製造業深知庫存的財務影響,積極管理庫存
  • 但在產品開發中,庫存是知識資產(磁碟上的程式碼、檔案櫃中的文件),既不像工廠零件那樣實體可見,也不會在財報上被追蹤
  • 傳統開發因大批次(通常 100%)而創造大量庫存,顯著影響變更成本曲線
  • Scrum 的目標:在「足夠的庫存」與「過多的庫存」之間找到適當平衡
  • 需求只是庫存的一種形式,開發過程中有許多地方存在 WIP,都需要主動辨識與管理

關注閒置的工作,而非閒置的工人(Focus on Idle Work, Not Idle Workers)#

  • 閒置工作(Idle work):想做但因阻礙而無法進行的工作
  • 閒置工人(Idle workers):有剩餘產能的人
  • 許多組織專注於消除閒置工人的浪費,例如將測試人員指派到多個專案以達 100% 利用率
  • 但這在減少一種浪費的同時,增加了更昂貴的閒置工作浪費

接力賽比喻: 你不是靠讓跑者 100% 忙碌來贏得金牌,而是讓接力棒最快到達終點。產品開發中,「看接力棒,不要看跑者」(Watch the baton, not the runners)。

Figure 3.15: How utilization affects queue size (delay)

從排隊理論可見:利用率接近 100% 時,等待隊列(delay)呈指數級增長。就像電腦在 100% 利用率時開始 thrashing,每個任務都慢下來;在 80% 左右運行效率更佳。

考量延遲成本(Consider Cost of Delay)#

延遲成本(Cost of delay) 是延遲工作或延遲達成里程碑的財務成本。85% 的組織不會量化延遲成本。

書中舉例說明:

選項說明
全職文件撰寫者(12 個月)增量成本 $75K(閒置工人浪費)
最後才加入文件撰寫者(延遲 2 個月出貨)延遲成本 $500K(閒置工作浪費)

閒置工人成本 $75K 對比閒置工作成本 $500K——如果只專注於優化撰寫者的利用率,會嚴重地次最佳化整體產品經濟。

Figure 3.16: Deliver high-value features sooner.

進度(Progress)#

在 Scrum 中,我們用已交付和驗證的成果來衡量進度,而非根據預定計畫的執行程度。此類別包含三項原則。

根據即時資訊調適並重新規劃(Adapt to Real-Time Information and Replan)#

  • 計畫驅動流程中,計畫是權威來源,期望符合計畫
  • Scrum 認為盲目相信計畫會使我們忽視計畫可能是錯的
  • 目標不是遵從某個前期預測,而是快速重新規劃並調適持續湧入的經濟重要資訊

透過驗證可運作資產來衡量進度(Measure Progress by Validating Working Assets)#

  • 循序開發中,完成一個階段並進入下一階段就是進度,但最終產品可能遠低於客戶價值預期
  • 如果準時、在預算內完成卻未能滿足客戶期待,算成功嗎?
  • Scrum 透過建造可運作的、經過驗證的資產來衡量進度
  • 重點不是開始了多少工作,而是完成了多少有客戶價值的工作

專注以價值為中心的交付(Focus on Value-Centric Delivery)#

  • 循序開發中功能的整合與交付發生在最後,有「資源耗盡卻尚未交付重要價值」的風險
  • 傳統開發認為中間產物(計畫文件、規格書)本身有價值,但這些通常僅對下游流程有價值,非對客戶
  • Scrum 是以客戶價值為中心的開發方式:最高價值的功能在下一次迭代中持續建造與交付,客戶更早獲得高價值功能的持續流動

績效(Performance)#

使用 Scrum 時,我們對績效有特定的期待。此類別包含三項原則。

快速但不急躁(Go Fast but Never Hurry)#

  • Scrum 的核心目標之一是敏捷、可調適且快速
  • 快速交付、快速獲得回饋、更快將價值送到客戶手中
  • 但快速不等於匆忙——匆忙會違反 sustainable pace(可持續步調) 原則,也會犧牲品質

泰拳比喻: 表現優異的泰拳需要速度,動作迅捷、敏捷、從容,同時快速適應局勢。但若為求快而匆忙,不僅降低效果,還可能造成傷害。開發也是如此——要快,但絕不急躁。

內建品質(Build In Quality)#

  • 計畫驅動開發中,品質要到整合測試階段才能驗證,發現品質不足就進入昂貴的測試修復階段
  • 測試團隊常被視為品質的擁有者
  • Scrum 中,品質不是最後「測進去」的,而是由跨功能 Scrum 團隊持續內建並在每個 Sprint 驗證
  • 每個增量都完成到高信心水準,有潛力可直接上線或出貨

採用最低限度足夠的儀式(Employ Minimally Sufficient Ceremony)#

計畫驅動流程傾向高儀式感(高文件量、高流程量)。Scrum 以價值為中心,將儀式設定在最低限度足夠的水平。

不必要的儀式範例:

  • 需要三天重量級流程才能將程式碼從開發環境遷移到 QA 環境
  • 所有異常都必須登入追蹤工具,即使拍一下隔壁同事的肩膀就能解決
  • 在規定的時間撰寫文件,但沒人能說出為什麼需要該文件

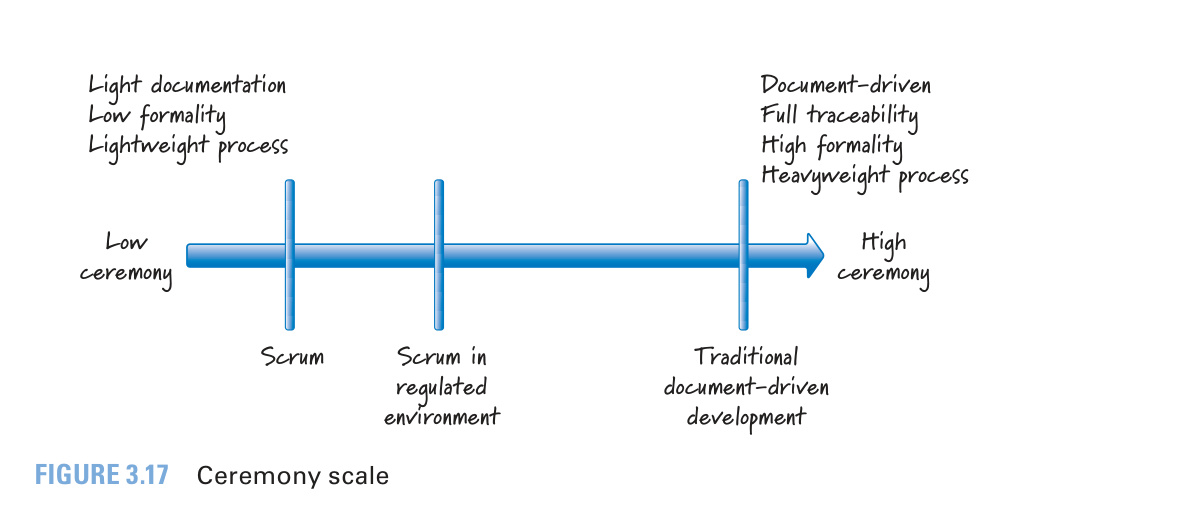

Figure 3.17: Ceremony scale

Scrum 不是反文件,而是從經濟角度審視每份文件。值得撰寫文件的情境包括:產品交付物(安裝說明、使用指南)、記錄重要討論或決策、協助新成員快速上手、法規要求。我們要避免的是不帶來任何短期或長期經濟價值的工作。

本章小結#

本章聚焦於驅動 Scrum 運作的核心敏捷原則,並與傳統循序開發的底層信念進行對照。作者的目的不是證明瀑布不好、Scrum 好,而是說明兩者的底層信念使它們各自適用於不同類型的問題。後續章節將詳細描述這些原則如何相互強化,構成一個強大的產品開發方法。
