本章是整本書的基礎,Robert C. Martin(Uncle Bob)從敏捷的歷史脈絡出發,解釋了 Agile 為何誕生、它的核心宣言是什麼,以及 Agile 專案管理的基本運作方式。理解這些根基,才能在後續章節中掌握各項實踐的意義。

Agile 的歷史#

「小步前進」是人類本能#

Agile 的核心概念——以小步驟前進、持續衡量進度、不斷修正方向——並非什麼革命性發明。從五萬年前人類協作完成目標開始,這就是最直覺的做事方式。早期軟體開發也是如此,例如 Mercury 太空艙的控制軟體團隊就採用半天為單位的迭代,並搭配單元測試。

Scientific Management 與 Waterfall 的崛起#

然而,軟體產業在 1970 年代走上了另一條路——Scientific Management(科學管理)。這套方法強調由上而下的指揮控制:先徹底分析問題、制定詳細計畫,然後嚴格執行。Frederick Winslow Taylor 在 1880 年代將其商業化,在製造業取得了巨大成功。

1970 年,Winston Royce 發表了一篇關於大型軟體專案管理的論文,其中包含一張著名的階梯式流程圖。諷刺的是,Royce 本人並非在提倡這個流程——那張圖只是他用來批判的稻草人。但人們只看了前兩頁的圖,就把它當成了標準做法。因為圖形看起來像水流過一系列岩石,這個方法被稱為 Waterfall(瀑布式開發)

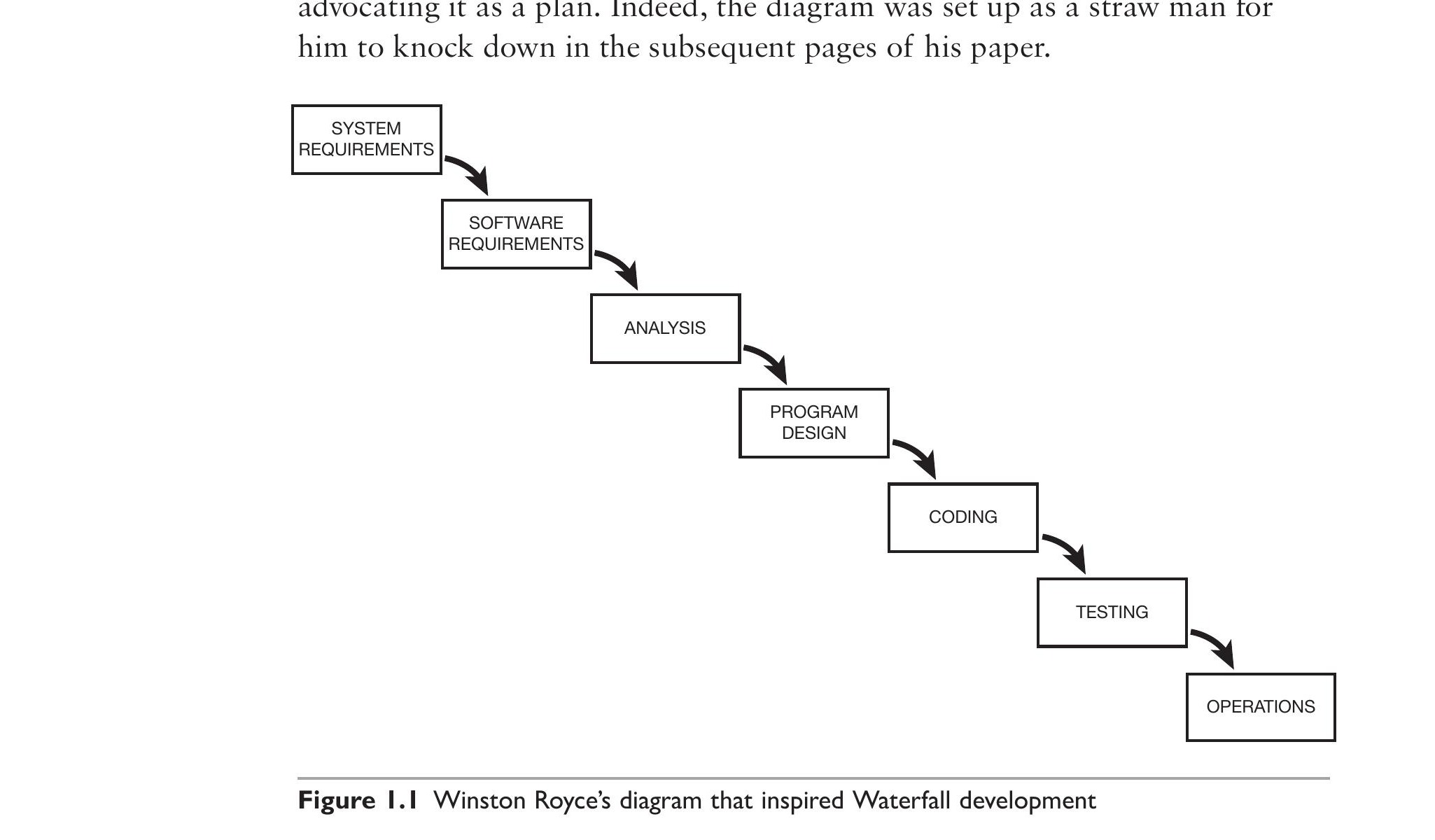

Figure 1.1: Winston Royce's diagram that inspired Waterfall development

Waterfall 為什麼失敗#

Waterfall 的概念聽起來很合理:先分析、再設計、最後實作。但在軟體開發中,這套方法在接下來的三十年裡反覆失敗。原因很簡單:

  • 需求從不固定:客戶自己也不完全清楚想要什麼,需求持續變動
  • 分析和設計沒有明確的完成標準:團隊往往「因為時間到了」就宣布完成,而非真正做好
  • 問題總在最後才爆發:直到實作階段(通常是截止日前兩週),才發現專案根本來不及

Uncle Bob 生動描述了典型的 Waterfall 專案:老闆在會議中拍板六個月的時程,團隊在分析和設計階段「假裝完成」,最終在實作階段陷入 Death March(死亡行軍)——瘋狂加班、品質崩壞、交付延遲。他稱這種「下次做更多分析和設計」的反應為 Runaway Process Inflation(失控的流程膨脹)

Agile 的覺醒(1990 年代)#

儘管 Waterfall 主導了思維,改變的種子仍然萌芽:

  • 1980s 末~ 1991:Smalltalk 社群開始出現敏捷跡象;Grady Booch 的 OOD 書籍中有相關暗示;Alistair Cockburn 提出 Crystal Methods
  • 1994:Design Patterns 社群受到 James Coplien 論文啟發,開始討論替代方案
  • 1995:Schwaber、Sutherland 等人發表了 Scrum 論文,Waterfall 的堡壘被正式突破
  • 1999:Robert C. Martin 接觸到 Kent Beck 的 Extreme Programming(XP),深受啟發並與 Beck 合作開發 XP 課程
timeline
    title Agile 的歷史演進
    1970 : Royce 發表 Waterfall 論文
    1980s~1991 : Smalltalk 社群敏捷跡象
              : Crystal Methods 提出
    1994 : Design Patterns 社群討論替代方案
    1995 : Scrum 論文發表
    1999 : Kent Beck 發表 XP
    2001 : Snowbird 會議
         : Agile Manifesto 誕生

Snowbird 會議與敏捷宣言的誕生#

2001 年 2 月,Robert C. Martin 與 Martin Fowler 在芝加哥的咖啡店策劃了一場會議,邀請各家輕量級流程的倡導者齊聚一堂。Alistair Cockburn 協助安排了猶他州 Snowbird 滑雪度假村作為會場。

17 位軟體專家帶著不同背景出席,代表了 XP、Scrum、Feature-Driven Development、DSDM、Crystal 等五種輕量級流程。令人驚訝的是,這群意見分歧的人竟然達成了共識。有人(可能是 Ward Cunningham 或 Martin Fowler)在白板上寫下了四組價值對比——這就是 Agile Manifesto(敏捷宣言) 的核心。

Uncle Bob 反覆強調:「Agile」這個名字並非眾人最愛的選項,只是「一堆壞選項中最不差的」。他自己偏好「Light Weight」,但其他人認為這暗示「無足輕重」。

敏捷宣言(The Agile Manifesto)#

敏捷宣言表達了四組核心價值偏好:

優先(左側)次要(右側)
個人與互動(Individuals and interactions)流程與工具(Processes and tools)
可運作的軟體(Working software)詳盡的文件(Comprehensive documentation)
客戶協作(Customer collaboration)合約談判(Contract negotiation)
回應變化(Responding to change)遵循計畫(Following a plan)

宣言的措辭經過精心設計——右側的項目(流程、文件、合約、計畫)並非沒有價值,只是左側的項目在軟體開發中更為重要。這不是非黑即白的選擇,而是優先順序的宣告。

會後兩週,17 人透過反覆的郵件討論,完成了配套的 Principles(原則) 文件。這些原則的用意是確保四項價值觀不會淪為人人都能同意、卻不改變任何行為的「Mom and apple pie」口號。Ward Cunningham 建立了 agilemanifesto.org 網站並開放連署,敏捷運動由此正式展開。

Agile 概覽#

Iron Cross(鐵十字)——專案管理的物理定律#

所有專案都受制於一個不可違抗的權衡:Good(品質)、Fast(速度)、Cheap(成本)、Done(完成度)——四選三,第四個無法兼顧。

好的管理者不會要求四個面向都達到 100%,而是調整各面向的係數,追求「夠好、夠快、夠便宜、完成足夠多」。Agile 的目的就是提供數據,讓管理者做出理性的權衡決策。

Agile 本身不保證專案成功。它只是一個框架,幫助團隊產出管理所需的數據。在 Agile 框架下仍然完全可能因為糟糕的決策而導致專案失敗。

牆上的圖表——用數據取代希望#

Agile 團隊的核心武器是兩張圖表:

Velocity Chart(速度圖):顯示團隊每次迭代完成的 Story Points。任何人只需看一眼就能判斷團隊的平均速度(例如每週約 45 點),進而預估未來的產出。

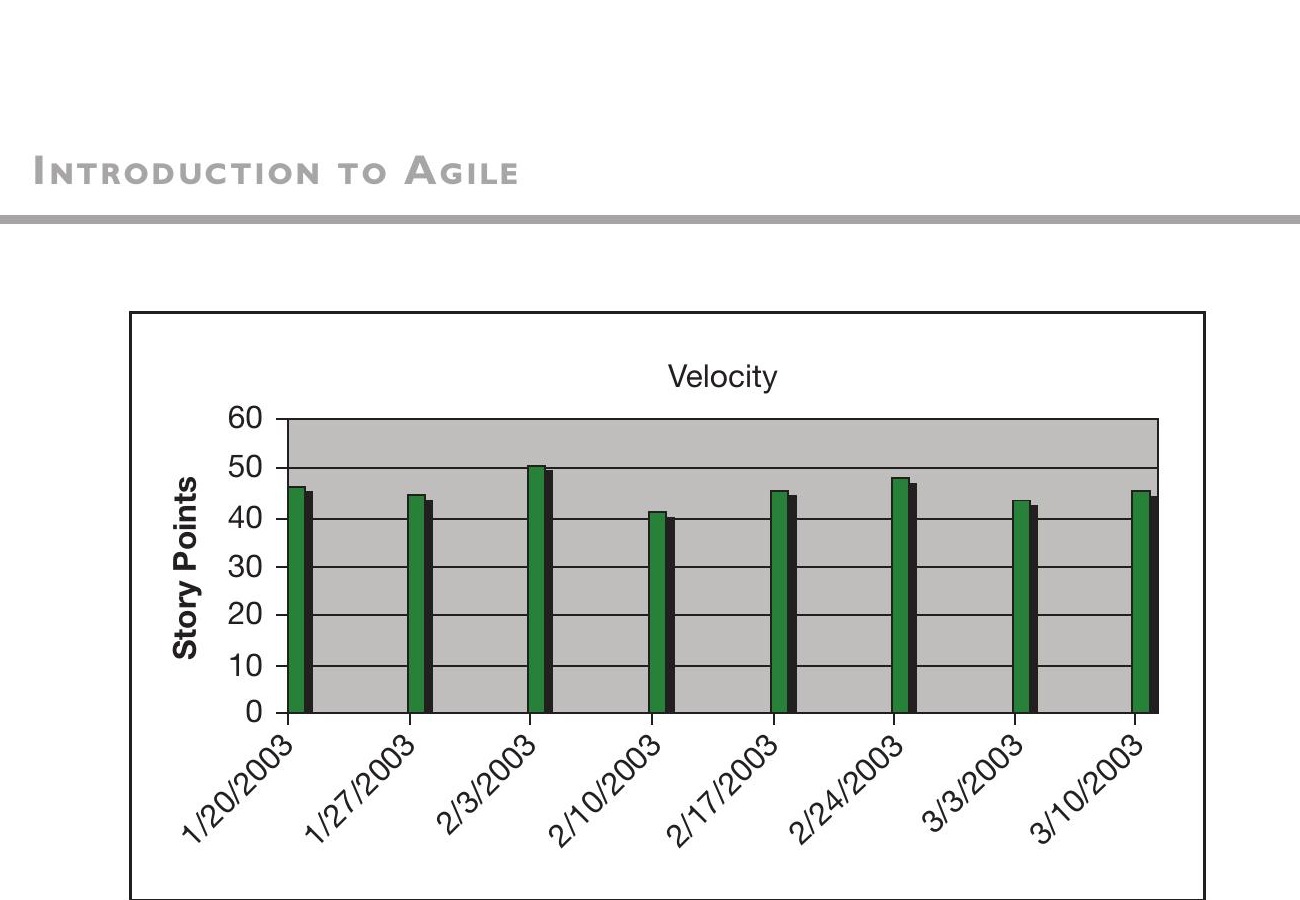

Figure 1.2: The team's velocity

Burn-down Chart(燃盡圖):顯示距離下一個里程碑還剩多少點數。注意下降速度會比 Velocity 慢,因為開發過程中會持續發現新需求。燃盡圖的斜率可以預測里程碑的達成時間。

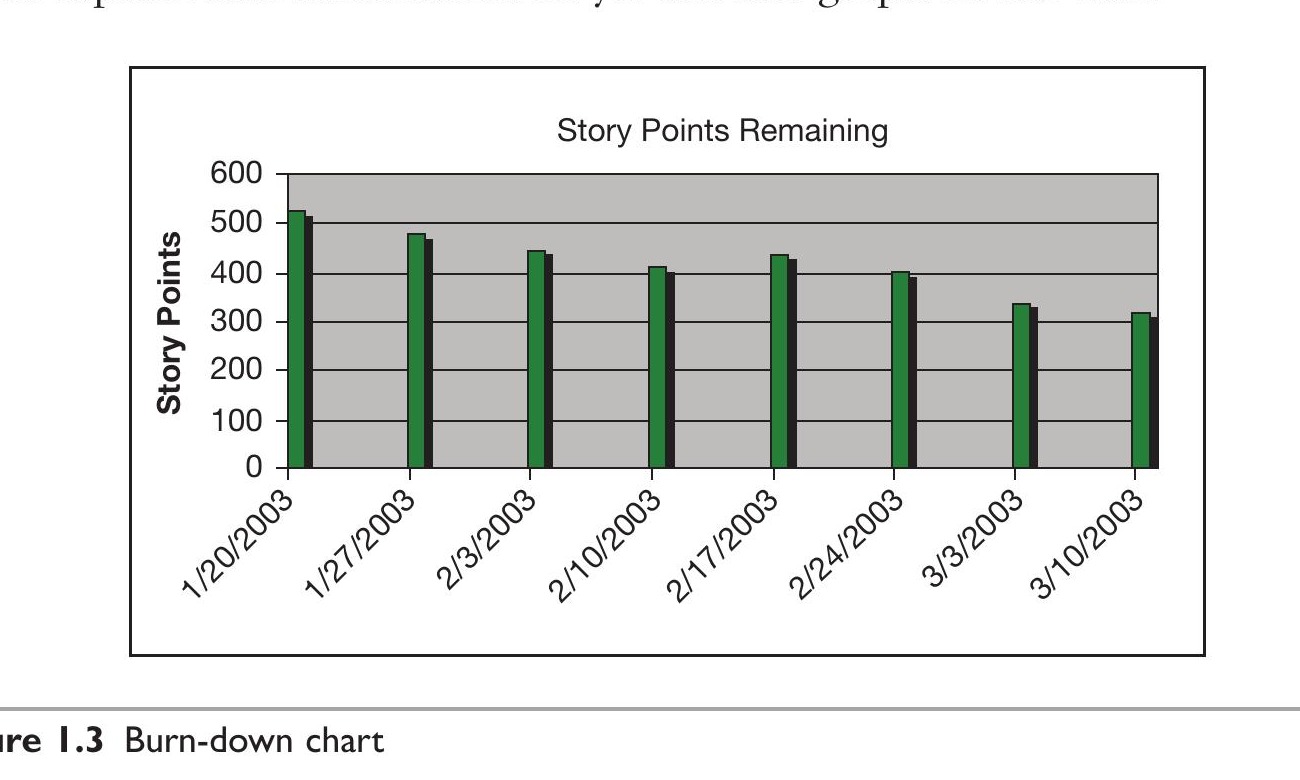

Figure 1.3: Burn-down chart

Hope is the project killer.(希望是專案的殺手。) Agile 的重要目標之一是「在希望殺死專案之前,先消滅希望」。Agile 不是為了更快開發,而是為了盡早知道我們的處境有多糟,好讓管理者及時做出應對。

迭代(Iteration)驅動的開發#

Agile 專案將時間切分為固定長度的 Iteration(迭代),通常為一到兩週。

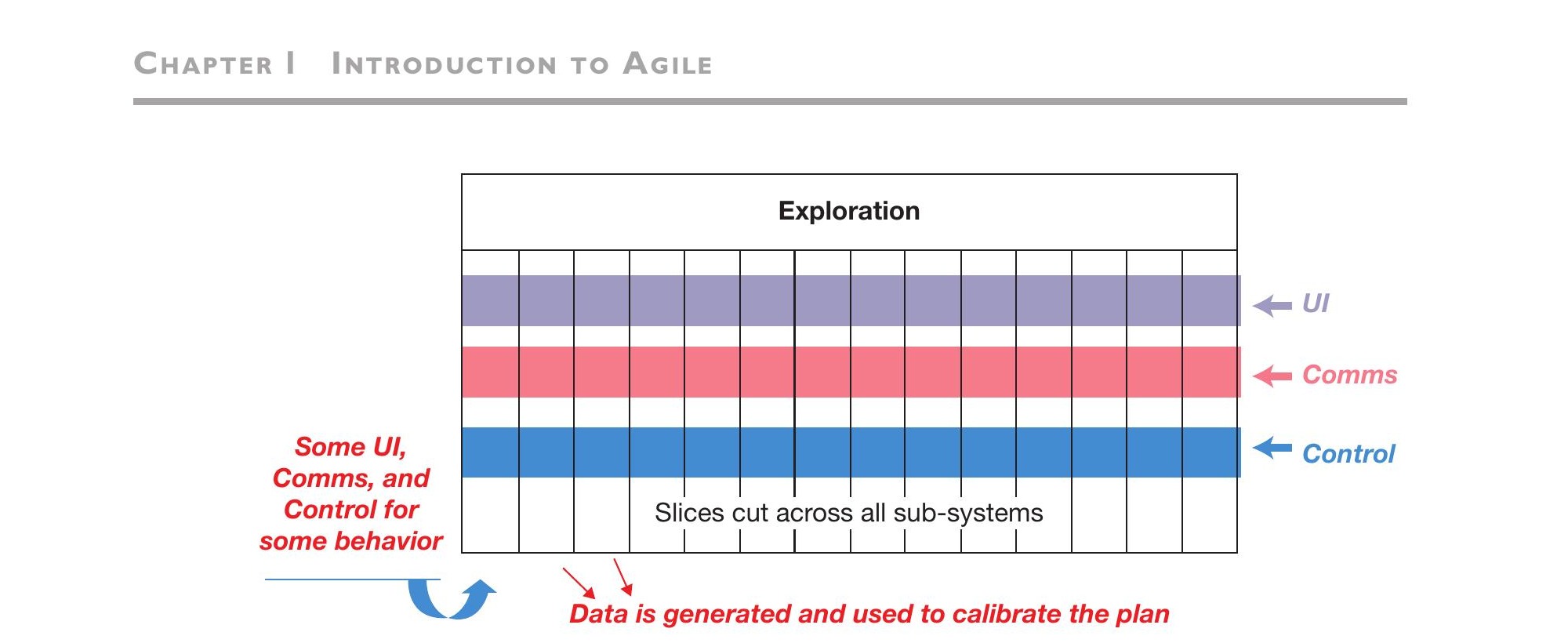

Figure 1.4: The whole project

Iteration Zero 用來建立初始的 Story 清單、設置開發環境、進行初步估算和規劃。但關鍵在於:分析、設計和實作從不停止——整個專案期間,每個迭代都包含這三種活動。Agile 不是一系列的小 Waterfall。

數據驅動的計畫校正#

第一個迭代結束後,團隊得到了真實的數據:實際完成了多少 Story。這通常令人失望——幾乎不可能完成所有計畫的 Story。但這就是數據的價值。

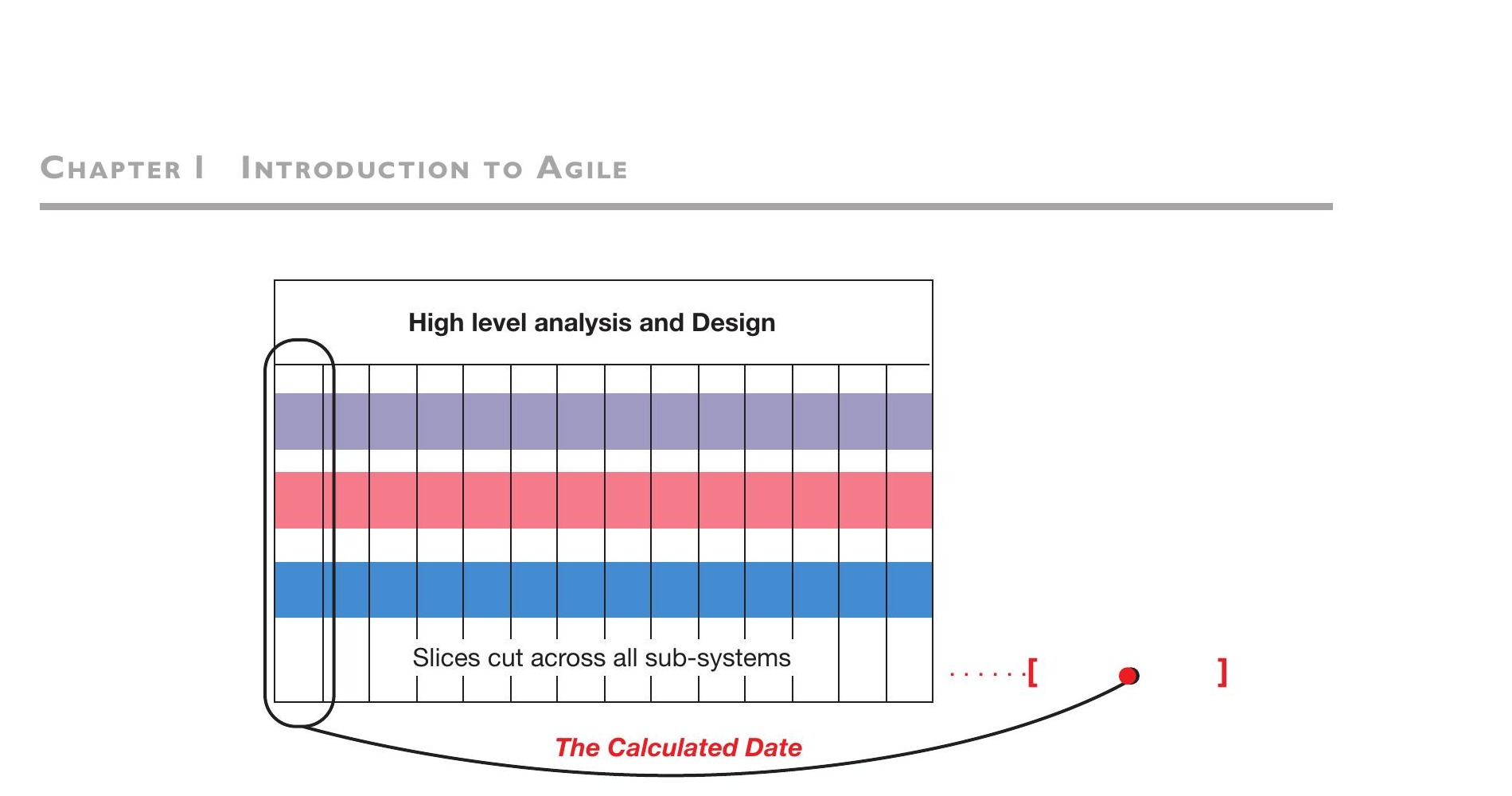

Figure 1.5: Calculating the new end date

單一迭代的數據誤差範圍很大。經過四到五個迭代後,團隊的 Velocity 趨於穩定,對專案結束日期的預測也越來越準確。

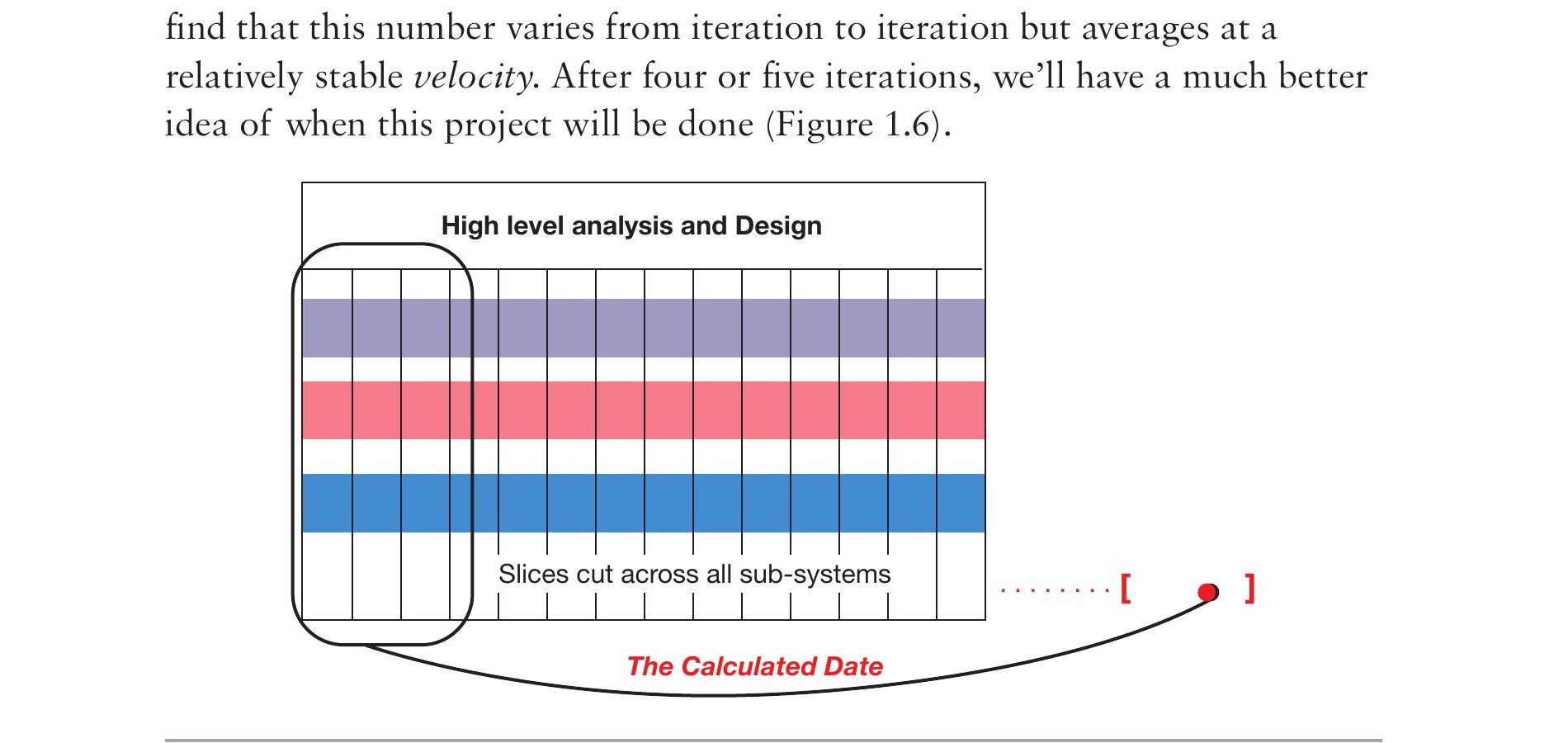

Figure 1.6: More iterations mean a better idea of the project end date

管理 Iron Cross 的四種手段#

當數據顯示專案無法如期完成時,管理者有四種調整方式:

1. 調整時程(Schedule):延後截止日。但日期通常基於商業理由(展會、股東會、資金到期),很少能改。

2. 增加人力(Staff):直覺上「人多力量大」,但 Brooks’ Law 告訴我們——在延遲的專案中增加人手只會讓它更延遲。 新成員需要學習期,會暫時拖累原有團隊的生產力。

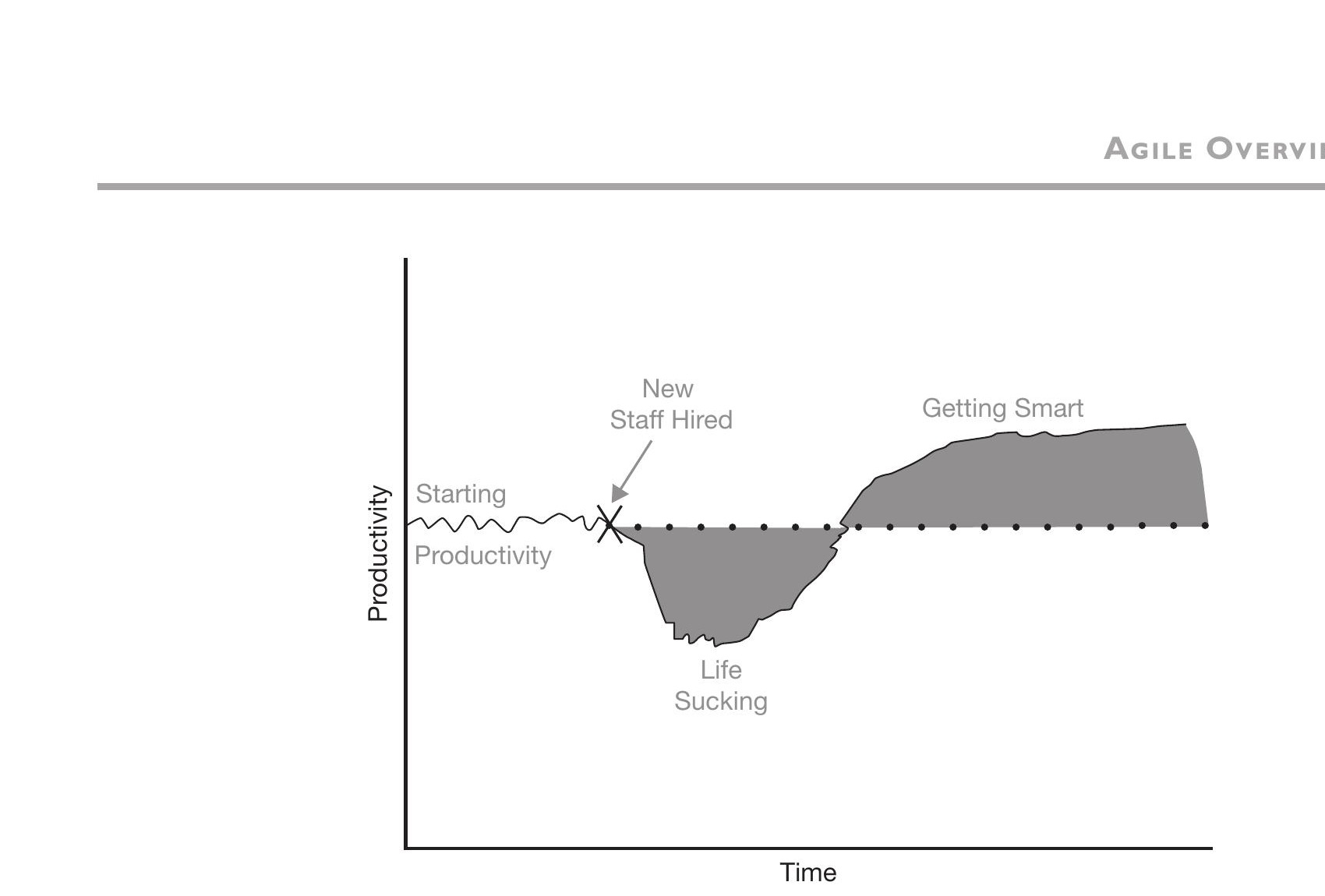

Figure 1.7: The actual effect of adding more members to the team

3. 降低品質(Quality):停止寫測試、停止 Code Review、停止重構,瘋狂寫程式碼。這看似能加速,實際上是最糟的選擇。

The only way to go fast, is to go well.(唯一快的方法,就是做好。) 任何偷工減料都不會加速開發,只會讓速度變慢。品質不能降低,反而應該提高。

4. 調整範疇(Scope):這是最務實的選擇。與利害關係人協商,哪些功能可以延後?在理性的組織中,數據終將勝過立場。利害關係人會被迫審視計畫,移除非必要的功能。

為了避免團隊實作了不重要的功能,Agile 要求每個迭代開始前由利害關係人決定優先順序——永遠先做最有商業價值的功能(Business Value Order)。

Circle of Life——XP 的實踐框架#

Ron Jeffries 繪製的 Circle of Life 圖展示了 Extreme Programming 的完整實踐體系。Uncle Bob 選擇以 XP 為本書核心,因為在所有 Agile 流程中,XP 定義最清楚、最完整、最不含糊

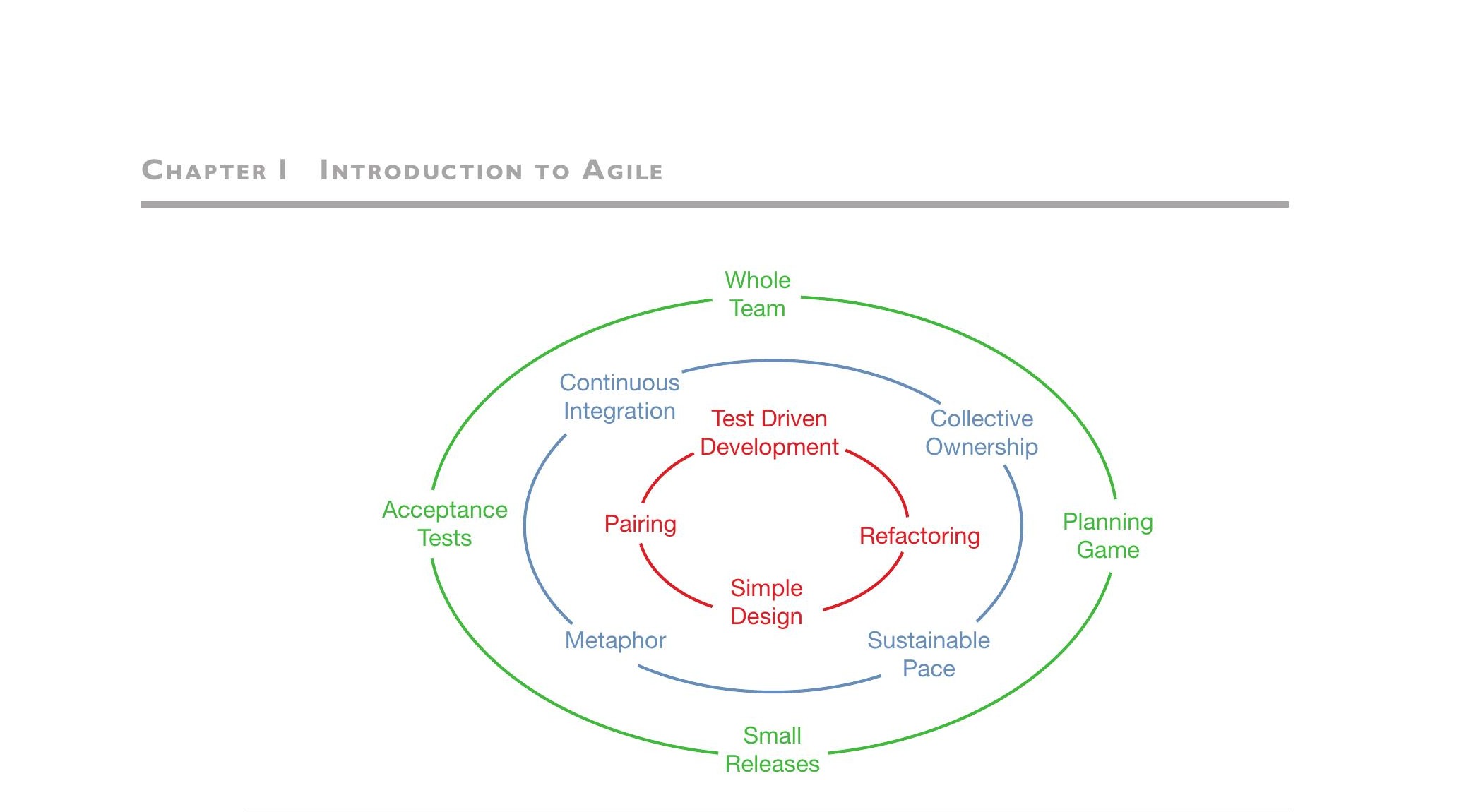

Figure 1.8: The Circle of Life

Circle of Life 分為三個同心環:

外環:面向業務的實踐(Business-facing)#

這一層大致等同於 Scrum 的範疇:

實踐說明
Planning Game將專案拆解為 Feature、Story、Task,並進行估算、排序和排程
Small Releases以小批量交付,縮短反饋週期
Acceptance Tests為每個 Feature/Story 定義明確的完成標準
Whole Team團隊包含程式設計師、測試人員、管理者等不同角色,共同朝同一目標努力

中環:面向團隊的實踐(Team-facing)#

這一層管理團隊的內部溝通與協作:

實踐說明
Sustainable Pace(可持續節奏)避免團隊燃燒殆盡,確保長期穩定的產出
Collective Ownership(集體所有權)防止知識孤島,每個人都對整個程式碼庫負責
Continuous Integration(持續整合)頻繁整合程式碼,隨時掌握系統狀態
Metaphor(隱喻)建立團隊與業務共用的語彙和溝通語言

內環:面向技術的實踐(Technical)#

這一層確保最高的技術品質:

實踐說明
Pairing(結對程式設計)持續的知識分享、程式碼審查與協作
Simple Design(簡單設計)避免過度工程,不做不需要的事
Refactoring(重構)持續改善所有工作成果
Test-Driven Development(TDD)技術團隊的安全繩——在維持最高品質的同時快速前進
mindmap
  root((Circle of Life))
    外環:業務實踐
      Planning Game
      Small Releases
      Acceptance Tests
      Whole Team
    中環:團隊實踐
      Sustainable Pace
      Collective Ownership
      Continuous Integration
      Metaphor
    內環:技術實踐
      Pairing
      Simple Design
      Refactoring
      TDD

這三層實踐與敏捷宣言的四項價值觀緊密對應。例如「個人與互動」對應 Whole Team、Pairing、Sustainable Pace;「可運作的軟體」對應 TDD、Acceptance Tests、CI。但書中後續章節會揭示,這些連結遠比表面上更深刻。

結論#

Agile 是一個幫助小型軟體團隊管理小型專案的輕量框架。但這份「小」的意義深遠——因為所有大型專案,本質上都是由許多小專案組成的

隨著軟體日益深入人類生活的每個層面,Agile 作為最能有效支撐軟體開發的方法論,其重要性只會持續增長。
