本章詳細描述源自 Extreme Programming 的規劃遊戲(Planning Game),這套規劃方式在 SCRUM、Crystal、FDD 等敏捷方法中也有類似的做法,但 XP 將其闡述得最為詳盡與嚴謹。

初始探索(Initial Exploration)#

專案開始時,開發者與客戶透過對話來發掘系統的重要功能:

  • 不需要一次辨識出所有功能——隨著專案推進,客戶會持續發現新需求
  • 每個功能被拆分為一或多個 User Stories,寫在索引卡上
  • 卡片上只需記錄故事名稱(如 Login、Add User),不需要捕捉細節
  • 開發者共同估算每個故事的相對成本,以「點數」(story points)表示

技巧: 估算使用的是相對值而非絕對值。我們不確定一個 story point 代表多少時間,但知道 8 點的故事大約是 4 點故事的兩倍工作量。

Spiking、拆分與速度#

故事的拆分與合併#

  • 太大或太小的故事都難以準確估算——開發者傾向低估大故事、高估小故事
  • 過大的故事應拆分成較小的故事,過小的故事應合併
  • 拆分或合併後必須重新估算,不能簡單加減原有的點數

速度(Velocity)#

  • 每週完成的 Story Points 總和稱為 velocity
  • 經過 3-4 週後,團隊的平均速度會趨於穩定,成為預測未來進度的可靠指標
  • 專案初期的速度估計可以用「科學猜測」(SWAG, Scientific Wild-Assed Guess)

發布規劃(Release Planning)#

有了速度之後,客戶可以根據每個故事的成本、商業價值和優先順序做出選擇:

  • 開發者與客戶協議首次發布的日期,通常是未來 2-4 個月
  • 客戶選擇想在該發布中實作的故事與大致順序
  • 客戶不能選擇超過當前速度所能承載的故事數量
  • 發布計畫可以隨著速度更加精確而逐步調整

重點: 選擇故事不僅是優先順序的問題——一個重要但昂貴的故事可能被延後,以便先實作一個不那麼重要但便宜得多的故事。這些是商業決策

迭代規劃(Iteration Planning)#

  • 開發者與客戶選擇迭代長度,通常是 1-2 週
  • 客戶選擇要在該迭代實作的故事,不得超過速度預算
  • 故事的實作順序是技術決策,由開發者決定
  • 迭代開始後,客戶不可變更該迭代的故事
  • 迭代結束時計算實際完成的 Story Points,作為下一次迭代的速度

定義「完成」(Defining “Done”)#

一個故事只有在所有驗收測試都通過時才算完成:

  • 驗收測試由客戶、業務分析師、QA 和測試人員在迭代初期撰寫
  • 這些測試定義了故事的細節,是判斷功能是否完成的最終權威

任務規劃(Task Planning)#

每個迭代開始時,開發者將故事拆解為開發任務

  • 一個任務是一位開發者可以在 4-16 小時內完成的工作
  • 開發者逐一認領任務,以任意的 task points 估算每個任務
  • 每位開發者的任務預算基於上一次迭代的個人實際完成量
  • 開發者可以認領任何類型的任務,不受專長限制——促進知識擴散

迭代中點檢查#

  • 迭代過半時召開會議,檢查是否已完成一半的故事(非任務)
  • 目標是完成故事,而非完成任務——避免「90% 的任務完成但 0 個故事完成」的噩夢
  • 若進度落後,團隊重新分配任務;仍無法追上則通知客戶調整

迭代執行(Iterating)#

  • 每兩週,當前迭代結束、下一個迭代開始
  • 每次迭代結束時向客戶展示目前的可執行系統
  • 客戶評估系統的外觀、感受和效能,以新的 User Stories 形式提供回饋

追蹤(Tracking)#

管理 XP 專案的核心是記錄每次迭代的結果,並以此預測未來。兩個關鍵圖表:

速度圖表(Velocity Chart)#

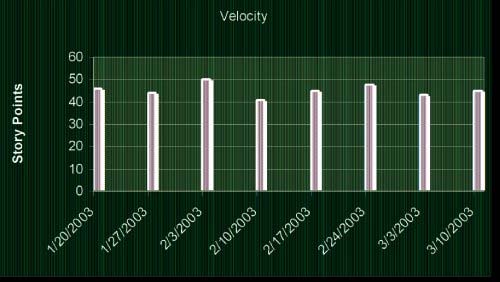

Figure 3-1: 速度圖表

  • 顯示每週完成的 Story Points 數量
  • 雖然每週有些波動,但能清楚看出團隊的穩定產出速度

燃盡圖(Burn-down Chart)#

Figure 3-2: 燃盡圖

  • 顯示距離下一個重要里程碑或發布還剩多少 Story Points
  • 圖表的斜率可以合理預測完成日期

補充: 燃盡圖中的柱狀差異可能不等於速度圖中的柱狀高度,因為專案中可能新增了故事,或開發者重新估算了既有故事。

規劃遊戲全貌#

flowchart LR
    A[初始探索<br/>撰寫 User Stories] --> B[發布規劃<br/>選擇故事與日期]
    B --> C[迭代規劃<br/>選擇本輪故事]
    C --> D[任務規劃<br/>拆解與認領任務]
    D --> E[迭代執行<br/>開發與測試]
    E --> F[追蹤<br/>計算速度與燃盡]
    F -->|下一個迭代| C
    F -->|下一個發布| B

本章小結#

透過迭代到迭代、發布到發布的節奏,專案會進入一個可預測且舒適的韻律。所有人都知道該期待什麼。利害關係人看到的是實際可觸摸的軟體而非充滿圖表的文件。開發者基於自己的實際速度制定合理計畫。管理者每次迭代都收到可靠的管理數據,不需要靠威脅或訴諸忠誠來達成不切實際的日期。
