執行卓越的「祕密」#

把團隊最強能量,投入到對 Team WIG 最有影響力的少數行為上——這就是領先指標

落後指標告訴你「有沒有達成目標」;領先指標告訴你「是否很可能達成目標」。落後指標是過去,無從改變;領先指標是現在,可以推動。

領先指標必須同時具備兩個特徵

  • Predictive:能預測 Team WIG 是否達成
  • Influenceable:團隊自己能控制(至少 80% 不仰賴別人)

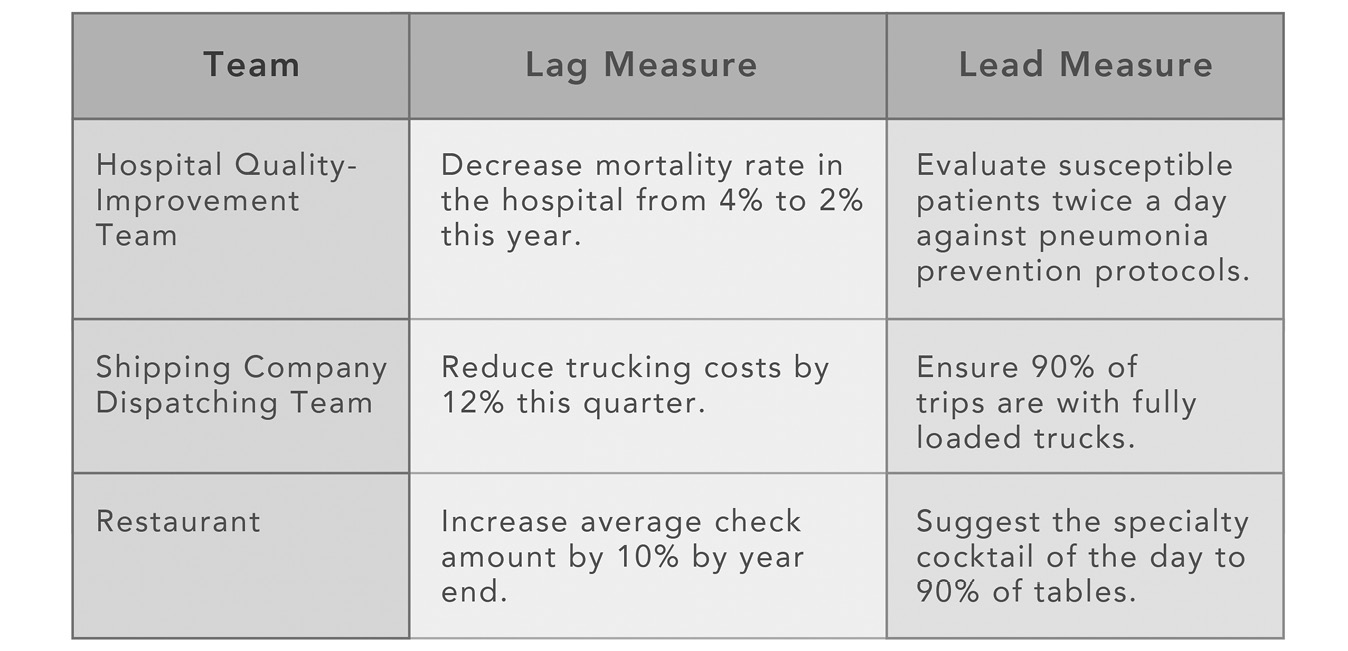

不同產業的落後指標與領先指標對照:醫院降低死亡率、物流降低運輸成本、餐廳提升客單價

修練 2 為什麼是四個修練中最難裝配的#

  • 反直覺:所有領導者本能盯著落後指標——它才是最終成敗
  • 難以追蹤:領先指標是「新行為」,通常沒有現成系統能記錄
  • 看起來太簡單:例如「每週把熱銷品缺貨數限制在 20 以下」——看似微不足道,但槓桿本來就小小動就撬大石

兩種領先指標#

1. Small Outcomes(小型成果)#

要求每週產生某個結果,但成員可以選擇自己的方法達成。例如「每週缺貨數 ≤ 20」——可以從多種行為著手。團隊對「結果」負責。

2. Leveraged Behaviors(槓桿行為)#

要求整個團隊以一致頻率與品質執行某個特定行為。例如「每班次多做 2 次貨架檢查」。團隊對「行為」負責。

兩種都是合法的修練 2 實踐,關鍵不是哪個比較好,而是哪個更適合你的團隊。Younger Brothers Construction 選 small outcome(安全合規率),但若團隊一次吸收不了六項行為,也可以先選單一 leveraged behavior(例如安全靴),之後再逐步擴充。

選領先指標的四個步驟#

Step 1:擴散(Consider the Possibilities)#

先不要急著收斂——想法越多、越創意,最終的品質越高。

四個引導問題:

  • 哪些我們從沒做過的事,可能對 Team WIG 帶來最大差異?
  • 我們有哪些強項,能被槓桿化來推動 Team WIG?
  • 我們的「卓越角落(pockets of excellence)」在哪裡?最佳表現者做了什麼不同?
  • 哪些弱項若不更一致地改善,會阻礙 Team WIG?

著名案例:3M 的 15% 法則——要求研究團隊把 15% 的時間花在自選專案上。沒人告訴他們該做什麼產品,只告訴他們該花多少時間。這個領先指標創造了便利貼、反光車牌、人工心臟機等大量產品。導入 15% 法則以來,3M 的營收與獲利成長超過 40 倍。

Step 2:依影響力排序(Rank by Impact)#

Serena 的團隊在為「將企業活動營收從 2,200 萬提升到 3,100 萬」排序後,剩下三個候選:

  • 增加客戶到場實勘(site visits)
  • 升級銷售高級酒水組合(premium bar)
  • 提升高品質提案數量

常見反應:「這些都該做!」——千萬不要。領先指標越多,槓桿壓力越分散。一根槓桿要動很大,石頭才會動一點點;槓桿太多,反而沒一根動得夠深。

Step 3:用六個檢驗測試(Test Top Ideas)#

  • Is it predictive?(最關鍵的一項。不能預測 WIG 就換掉)
  • Can the team influence the measure?(80% 以上可控)
  • Is it an ongoing process or a “one-and-done”?(「做一次」的項目可以一次性推進 WIG,但無法建立持續習慣。理想是能變成常態行為的那種)
  • Is it a leader’s game or a team game?(若只有領導者能推動,團隊很快失去興趣。例如「更頻繁的品質稽核」是領導者的遊戲;「及時回應所有稽核發現」是團隊的遊戲)
  • Can it be measured?(若 WIG 真的至關重要,就必須找到辦法測——即使原本沒有系統)
  • Is it worth measuring?(若測量的成本或副作用大於效益,就該淘汰。一家大型速食連鎖派稽查員到各加盟店——員工視他們為「間諜」,士氣與信任雙雙下降)

Serena 的團隊經過測試,發現幾乎每一次 site visit 都能成交,最後選定兩項:

  • 完成 site visits
  • 升級 premium bar

Step 4:定義領先指標(Define the Lead Measures)#

四組關鍵問題:

1. 個人 vs. 團隊追蹤?

個人追蹤團隊追蹤
最高問責允許個體差異
較難贏——每個人都要達標整體達標即可

2. 每日 vs. 每週追蹤?

  • 最低頻率:每週——看不到每週變化,團隊會失去投入
  • 每日追蹤:最高問責,要求每天達標
  • 每週追蹤:允許天與天之間波動,總體週達標即可

3. 量化標準是多少?

例如 Younger Brothers 的安全合規率是 97%——為何是這個數字?依 WIG 的急迫與重要性決定。

  • 槓桿要「動很多」石頭才會「動一點」——若合規率只有 67%,就得拉到 97%
  • 找對數字有時要試錯:某建材廠商原本每週寄兩封 email,試寄三封後生意爆量
  • 若是既有行為,新的標準必須顯著高於現狀——否則就是「做一樣的事,期待不同結果」

4. 質化標準是什麼?

「做得多好才算做好」。Younger Brothers 的六項安全標準就是質化規格;精實製造廠可能用 value-stream map 的合規度。

5. 動詞開頭 + 簡單

不寫開頭的冗長鋪陳(「為了達到 WIG 並超越客戶期待,我們將…」)——直接寫指標本身。

流程型領先指標#

若 Team WIG 來自某流程(銷售、生產、專案),從流程本身找「槓桿點」是很有效的方法。

範例:11 步的銷售流程中,團隊可能發現「步驟 4(需求分析)」和「步驟 6(商業案例)」是績效瓶頸。把這兩步定義為領先指標,比「改善整個流程」更能聚焦突破。

專案里程碑能當領先指標嗎?#

  • 若 Team WIG 是單一專案,里程碑可以——但要能預測專案成功、團隊可影響、且間距足以支撐每週承諾(通常 > 6 週的里程碑才夠)
  • 若 Team WIG 是多個專案,領先指標更適合從「所有專案共通的高影響程序」中挑(例如測試規範、溝通流程)

修練 2 的交付物#

一小組能推動 Team WIG 落後指標的領先指標。Serena 最終的兩項:

  • 每位同事每週完成 2 次高品質 site visit
  • 對所有活動升級銷售 premium bar,達成率 90%

走到這裡,許多團隊會興奮地以為「策略已完成、剩下就容易了」——大錯特錯。沒有修練 3 的計分板,這個漂亮的計畫會在啟動幾天內被旋風吞沒。
